 浯溪口水利枢纽工程10月份计划

浯溪口水利枢纽工程10月份计划

文件编号 14747 工期 30天 开始时间 2015-09-25 结束时间 2015-10-24
任务数 82K 整理日期 2019/5/17 下载次数 3865
下载地址 计划文件点击下载(登录后才可以下载)

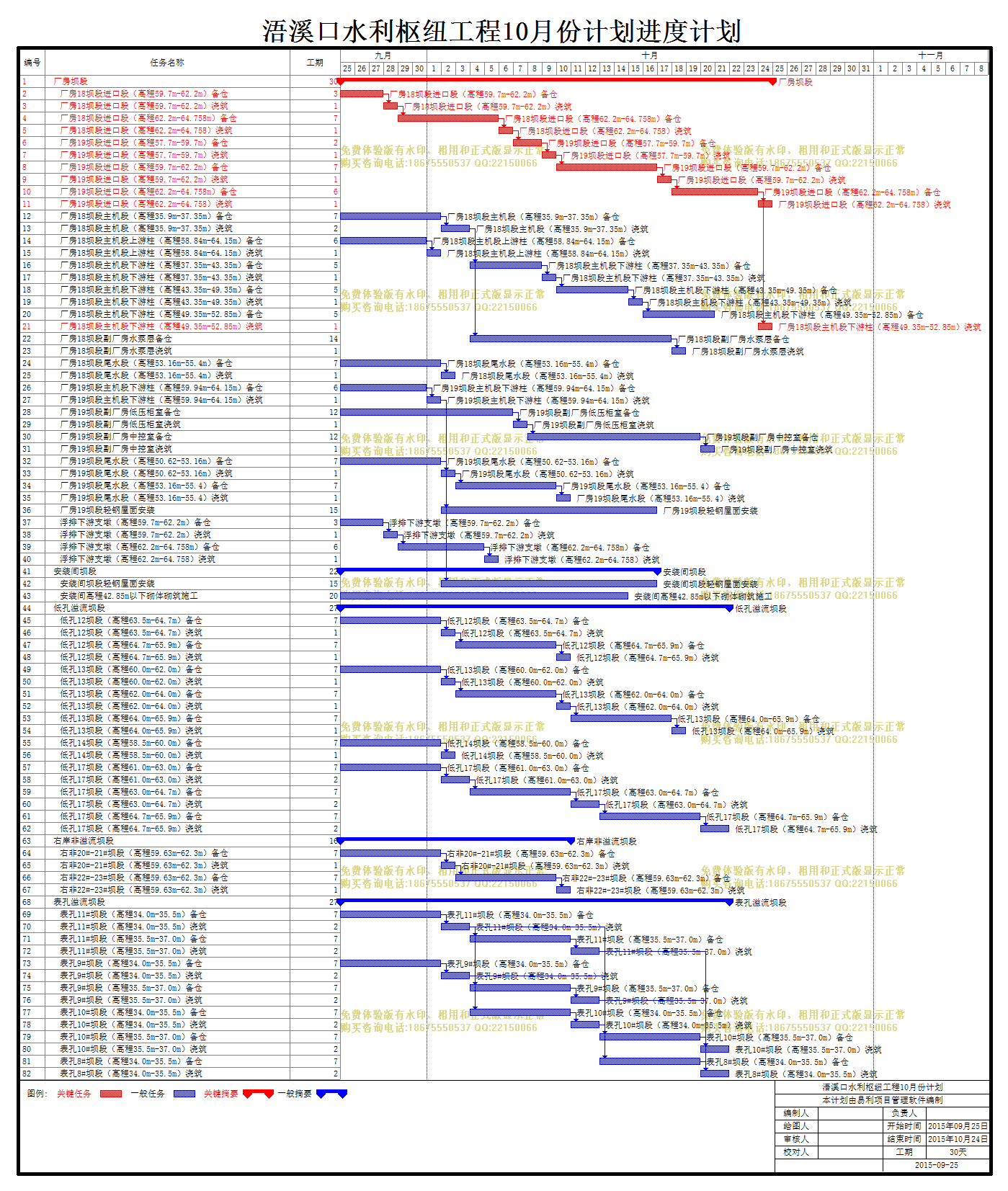

计划内容
浯溪口水利枢纽工程10月份计划

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
厂房坝段
30天 2015年09月25日 2015年10月24日
2
厂房18坝段进口段(高程59.7m-62.2m)备仓
3天 2015年09月25日 2015年09月27日
3
厂房18坝段进口段(高程59.7m-62.2m)浇筑
1天 2015年09月28日 2015年09月28日 2
4
厂房18坝段进口段(高程62.2m-64.758m)备仓
7天 2015年09月29日 2015年10月05日 3
5
厂房18坝段进口段(高程62.2m-64.758)浇筑
1天 2015年10月06日 2015年10月06日 4
6
厂房19坝段进口段(高程57.7m-59.7m)备仓
2天 2015年10月07日 2015年10月08日 5
7
厂房19坝段进口段(高程57.7m-59.7m)浇筑
1天 2015年10月09日 2015年10月09日 6
8
厂房19坝段进口段(高程59.7m-62.2m)备仓
7天 2015年10月10日 2015年10月16日 7
9
厂房19坝段进口段(高程59.7m-62.2m)浇筑
1天 2015年10月17日 2015年10月17日 8
10
厂房19坝段进口段(高程62.2m-64.758m)备仓
6天 2015年10月18日 2015年10月23日 9
11
厂房19坝段进口段(高程62.2m-64.758)浇筑
1天 2015年10月24日 2015年10月24日 10
12
厂房18坝段主机段(高程35.9m-37.35m)备仓
7天 2015年09月25日 2015年10月01日
13
厂房18坝段主机段(高程35.9m-37.35m)浇筑
2天 2015年10月02日 2015年10月03日 12
14
厂房18坝段主机段上游柱(高程58.84m-64.15m)备仓
6天 2015年09月25日 2015年09月30日
15
厂房18坝段主机段上游柱(高程58.84m-64.15m)浇筑
1天 2015年10月01日 2015年10月01日 14
16
厂房18坝段主机段下游柱(高程37.35m-43.35m)备仓
5天 2015年10月04日 2015年10月08日 13
17
厂房18坝段主机段下游柱(高程37.35m-43.35m)浇筑
1天 2015年10月09日 2015年10月09日 16
18
厂房18坝段主机段下游柱(高程43.35m-49.35m)备仓
5天 2015年10月10日 2015年10月14日 17
19
厂房18坝段主机段下游柱(高程43.35m-49.35m)浇筑
1天 2015年10月15日 2015年10月15日 18
20
厂房18坝段主机段下游柱(高程49.35m-52.85m)备仓
5天 2015年10月16日 2015年10月20日 19
21
厂房18坝段主机段下游柱(高程49.35m-52.85m)浇筑
1天 2015年10月24日 2015年10月24日 10
22
厂房18坝段副厂房水泵层备仓
14天 2015年10月04日 2015年10月17日 13
23
厂房18坝段副厂房水泵层浇筑
1天 2015年10月18日 2015年10月18日 22
24
厂房18坝段尾水段(高程53.16m-55.4m)备仓
7天 2015年09月25日 2015年10月01日
25
厂房18坝段尾水段(高程53.16m-55.4m)浇筑
1天 2015年10月02日 2015年10月02日 24
26
厂房19坝段主机段下游柱(高程59.94m-64.15m)备仓
6天 2015年09月25日 2015年09月30日
27
厂房19坝段主机段下游柱(高程59.94m-64.15m)浇筑
1天 2015年10月01日 2015年10月01日 26
28
厂房19坝段副厂房低压柜室备仓
12天 2015年09月25日 2015年10月06日
29
厂房19坝段副厂房低压柜室浇筑
1天 2015年10月07日 2015年10月07日 28
30
厂房19坝段副厂房中控室备仓
12天 2015年10月08日 2015年10月19日 29
31
厂房19坝段副厂房中控室浇筑
1天 2015年10月20日 2015年10月20日 30
32
厂房19坝段尾水段(高程50.62-53.16m)备仓
7天 2015年09月25日 2015年10月01日
33
厂房19坝段尾水段(高程50.62-53.16m)浇筑
1天 2015年10月02日 2015年10月02日 32
34
厂房19坝段尾水段(高程53.16m-55.4)备仓
7天 2015年10月03日 2015年10月09日 33
35
厂房19坝段尾水段(高程53.16m-55.4)浇筑
1天 2015年10月10日 2015年10月10日 34
36
厂房19坝段轻钢屋面安装
15天 2015年10月02日 2015年10月16日 27
37
浮排下游支墩(高程59.7m-62.2m)备仓
3天 2015年09月25日 2015年09月27日
38
浮排下游支墩(高程59.7m-62.2m)浇筑
1天 2015年09月28日 2015年09月28日 37
39
浮排下游支墩(高程62.2m-64.758m)备仓
6天 2015年09月29日 2015年10月04日 38
40
浮排下游支墩(高程62.2m-64.758)浇筑
1天 2015年10月05日 2015年10月05日 39
41
安装间坝段
22天 2015年09月25日 2015年10月16日
42
安装间坝段轻钢屋面安装
15天 2015年10月02日 2015年10月16日 27
43
安装间高程42.85m以下砌体砌筑施工
20天 2015年09月25日 2015年10月14日
44
低孔溢流坝段
27天 2015年09月25日 2015年10月21日
45
低孔12坝段(高程63.5m-64.7m)备仓
7天 2015年09月25日 2015年10月01日
46
低孔12坝段(高程63.5m-64.7m)浇筑
1天 2015年10月02日 2015年10月02日 45
47
低孔12坝段(高程64.7m-65.9m)备仓
7天 2015年10月03日 2015年10月09日 46
48
低孔12坝段(高程64.7m-65.9m)浇筑
1天 2015年10月10日 2015年10月10日 47
49
低孔13坝段(高程60.0m-62.0m)备仓
7天 2015年09月25日 2015年10月01日
50
低孔13坝段(高程60.0m-62.0m)浇筑
1天 2015年10月02日 2015年10月02日 49
51
低孔13坝段(高程62.0m-64.0m)备仓
7天 2015年10月03日 2015年10月09日 50
52
低孔13坝段(高程62.0m-64.0m)浇筑
1天 2015年10月10日 2015年10月10日 51
53
低孔13坝段(高程64.0m-65.9m)备仓
7天 2015年10月11日 2015年10月17日 52
54
低孔13坝段(高程64.0m-65.9m)浇筑
1天 2015年10月18日 2015年10月18日 53
55
低孔14坝段(高程58.5m-60.0m)备仓
7天 2015年09月25日 2015年10月01日
56
低孔14坝段(高程58.5m-60.0m)浇筑
1天 2015年10月02日 2015年10月02日 55
57
低孔17坝段(高程61.0m-63.0m)备仓
7天 2015年09月25日 2015年10月01日
58
低孔17坝段(高程61.0m-63.0m)浇筑
2天 2015年10月02日 2015年10月03日 57
59
低孔17坝段(高程63.0m-64.7m)备仓
7天 2015年10月04日 2015年10月10日 58
60
低孔17坝段(高程63.0m-64.7m)浇筑
2天 2015年10月11日 2015年10月12日 59
61
低孔17坝段(高程64.7m-65.9m)备仓
7天 2015年10月13日 2015年10月19日 60
62
低孔17坝段(高程64.7m-65.9m)浇筑
2天 2015年10月20日 2015年10月21日 61
63
右岸非溢流坝段
16天 2015年09月25日 2015年10月10日
64
右非20#-21#坝段(高程59.63m-62.3m)备仓
7天 2015年09月25日 2015年10月01日
65
右非20#-21#坝段(高程59.63m-62.3m)浇筑
1天 2015年10月02日 2015年10月02日 64
66
右非22#-23#坝段(高程59.63m-62.3m)备仓
7天 2015年10月03日 2015年10月09日 65
67
右非22#-23#坝段(高程59.63m-62.3m)浇筑
1天 2015年10月10日 2015年10月10日 66
68
表孔溢流坝段
27天 2015年09月25日 2015年10月21日
69
表孔11#坝段(高程34.0m-35.5m)备仓
7天 2015年09月25日 2015年10月01日
70
表孔11#坝段(高程34.0m-35.5m)浇筑
2天 2015年10月02日 2015年10月03日 69
71
表孔11#坝段(高程35.5m-37.0m)备仓
7天 2015年10月04日 2015年10月10日 70
72
表孔11#坝段(高程35.5m-37.0m)浇筑
2天 2015年10月11日 2015年10月12日 71
73
表孔9#坝段(高程34.0m-35.5m)备仓
7天 2015年09月25日 2015年10月01日
74
表孔9#坝段(高程34.0m-35.5m)浇筑
2天 2015年10月02日 2015年10月03日 73
75
表孔9#坝段(高程35.5m-37.0m)备仓
7天 2015年10月04日 2015年10月10日 74
76
表孔9#坝段(高程35.5m-37.0m)浇筑
2天 2015年10月11日 2015年10月12日 75
77
表孔10#坝段(高程34.0m-35.5m)备仓
7天 2015年10月04日 2015年10月10日 74,70
78
表孔10#坝段(高程34.0m-35.5m)浇筑
2天 2015年10月11日 2015年10月12日 77
79
表孔10#坝段(高程35.5m-37.0m)备仓
7天 2015年10月13日 2015年10月19日 78
80
表孔10#坝段(高程35.5m-37.0m)浇筑
2天 2015年10月20日 2015年10月21日 76,72,79
81
表孔8#坝段(高程34.0m-35.5m)备仓
7天 2015年10月13日 2015年10月19日 70,74
82
表孔8#坝段(高程34.0m-35.5m)浇筑
2天 2015年10月20日 2015年10月21日 81,76,72
