 浯溪口水利枢纽(表孔溢流坝段)

浯溪口水利枢纽(表孔溢流坝段)

文件编号 14745 工期 129天 开始时间 2016-01-23 结束时间 2016-05-30
任务数 180K 整理日期 2019/5/17 下载次数 3865
下载地址 计划文件点击下载(登录后才可以下载)

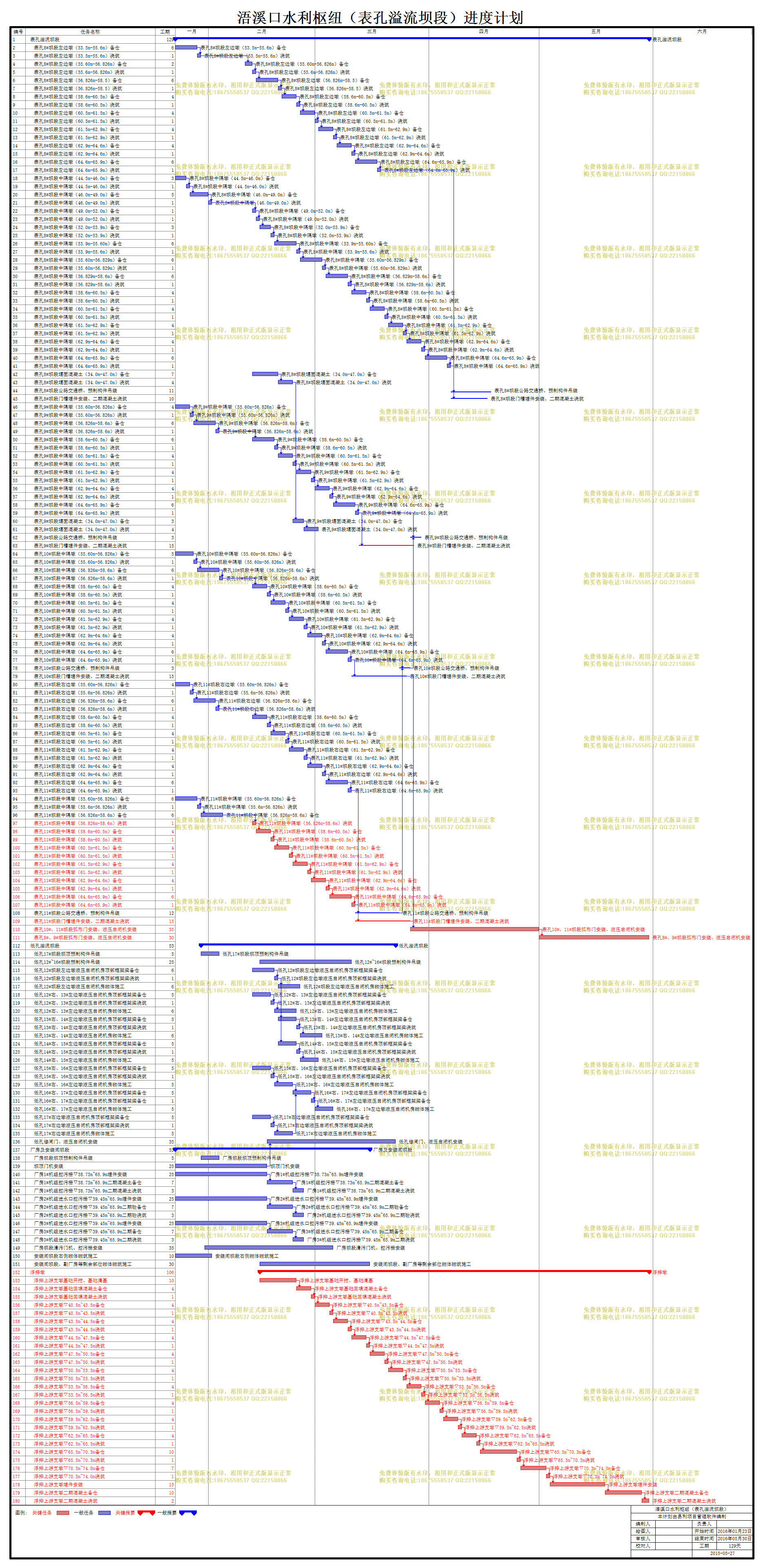

计划内容
浯溪口水利枢纽(表孔溢流坝段)

编号

任务名称

工期

开始时间

结束时间

前置任务

1
表孔溢流坝段
129天 2016年01月23日 2016年05月30日
2
表孔8#坝段左边墩(53.5m-55.6m)备仓
6天 2016年01月23日 2016年01月28日
3
表孔8#坝段左边墩(53.5m-55.6m)浇筑
1天 2016年01月29日 2016年01月29日 2
4
表孔8#坝段左边墩(55.60m-56.826m)备仓
2天 2016年02月11日 2016年02月12日 3
5
表孔8#坝段左边墩(55.6m-56.826m)浇筑
1天 2016年02月13日 2016年02月13日 4
6
表孔8#坝段左边墩(56.826m-58.5)备仓
6天 2016年02月14日 2016年02月19日 5
7
表孔8#坝段左边墩(56.826m-58.5)浇筑
1天 2016年02月20日 2016年02月20日 6
8
表孔8#坝段左边墩(58.6m-60.5m)备仓
4天 2016年02月21日 2016年02月24日 7
9
表孔8#坝段左边墩(58.6m-60.5m)浇筑
1天 2016年02月25日 2016年02月25日 8
10
表孔8#坝段左边墩(60.5m-61.5m)备仓
4天 2016年02月26日 2016年02月29日 9
11
表孔8#坝段左边墩(60.5m-61.5m)浇筑
1天 2016年03月01日 2016年03月01日 10
12
表孔8#坝段左边墩(61.5m-62.9m)备仓
4天 2016年03月02日 2016年03月05日 11
13
表孔8#坝段左边墩(61.5m-62.9m)浇筑
1天 2016年03月06日 2016年03月06日 12
14
表孔8#坝段左边墩(62.9m-64.6m)备仓
4天 2016年03月07日 2016年03月10日 13
15
表孔8#坝段左边墩(62.9m-64.6m)浇筑
1天 2016年03月11日 2016年03月11日 14
16
表孔8#坝段左边墩(64.6m-65.9m)备仓
6天 2016年03月12日 2016年03月17日 15
17
表孔8#坝段左边墩(64.6m-65.9m)浇筑
1天 2016年03月18日 2016年03月18日 16
18
表孔8#坝段中隔墩(44.5m-46.0m)备仓
3天 2016年01月23日 2016年01月25日
19
表孔8#坝段中隔墩(44.5m-46.0m)浇筑
1天 2016年01月26日 2016年01月26日 18
20
表孔8#坝段中隔墩(46.0m-49.0m)备仓
5天 2016年01月27日 2016年01月31日 19
21
表孔8#坝段中隔墩(46.0m-49.0m)浇筑
1天 2016年02月01日 2016年02月01日 20
22
表孔8#坝段中隔墩(49.0m-52.0m)备仓
1天 2016年02月13日 2016年02月13日 21
23
表孔8#坝段中隔墩(49.0m-52.0m)浇筑
1天 2016年02月14日 2016年02月14日 22
24
表孔8#坝段中隔墩(52.0m-53.9m)备仓
3天 2016年02月15日 2016年02月17日 23
25
表孔8#坝段中隔墩(52.0m-53.9m)浇筑
1天 2016年02月18日 2016年02月18日 24
26
表孔8#坝段中隔墩(53.9m-55.60m)备仓
6天 2016年02月19日 2016年02月24日 25
27
表孔8#坝段中隔墩(53.9m-55.6m)浇筑
1天 2016年02月25日 2016年02月25日 26
28
表孔8#坝段中隔墩(55.60m-56.829m)备仓
6天 2016年02月26日 2016年03月02日 27
29
表孔8#坝段中隔墩(55.60m-56.829m)浇筑
1天 2016年03月03日 2016年03月03日 28
30
表孔8#坝段中隔墩(56.829m-58.6m)备仓
6天 2016年03月04日 2016年03月09日 29
31
表孔8#坝段中隔墩(56.829m-58.6m)浇筑
1天 2016年03月10日 2016年03月10日 30
32
表孔8#坝段中隔墩(58.6m-60.5m)备仓
4天 2016年03月11日 2016年03月14日 31
33
表孔8#坝段中隔墩(58.6m-60.5m)浇筑
1天 2016年03月15日 2016年03月15日 32
34
表孔8#坝段中隔墩(60.5m-61.5m)备仓
4天 2016年03月16日 2016年03月19日 33
35
表孔8#坝段中隔墩(60.5m-61.5m)浇筑
1天 2016年03月20日 2016年03月20日 34
36
表孔8#坝段中隔墩(61.5m-62.9m)备仓
4天 2016年03月21日 2016年03月24日 35
37
表孔8#坝段中隔墩(61.5m-62.9m)浇筑
1天 2016年03月25日 2016年03月25日 36
38
表孔8#坝段中隔墩(62.9m-64.6m)备仓
4天 2016年03月26日 2016年03月29日 37
39
表孔8#坝段中隔墩(62.9m-64.6m)浇筑
1天 2016年03月30日 2016年03月30日 38
40
表孔8#坝段中隔墩(64.6m-65.9m)备仓
6天 2016年03月31日 2016年04月05日 39
41
表孔8#坝段中隔墩(64.6m-65.9m)浇筑
1天 2016年04月06日 2016年04月06日 40
42
表孔8#坝段堰面混凝土(34.0m-47.0m)备仓
7天 2016年02月13日 2016年02月19日
43
表孔8#坝段堰面混凝土(34.0m-47.0m)浇筑
4天 2016年02月20日 2016年02月23日 42
44
表孔8#坝段公路交通桥、预制构件吊装
11天 2016年04月07日 2016年04月17日 17,41
45
表孔8#坝段门槽埋件安装、二期混凝土浇筑
10天 2016年04月07日 2016年04月16日 41,17
46
表孔9#坝段中隔墩(55.60m-56.826m)备仓
4天 2016年01月23日 2016年01月26日
47
表孔9#坝段中隔墩(55.60m-56.826m)浇筑
1天 2016年01月27日 2016年01月27日 46
48
表孔9#坝段中隔墩(56.826m-58.6m)备仓
6天 2016年01月28日 2016年02月02日 47
49
表孔9#坝段中隔墩(56.826m-58.6m)浇筑
1天 2016年02月03日 2016年02月03日 48
50
表孔9#坝段中隔墩(58.6m-60.5m)备仓
6天 2016年02月13日 2016年02月18日 49
51
表孔9#坝段中隔墩(58.6m-60.5m)浇筑
1天 2016年02月19日 2016年02月19日 50
52
表孔9#坝段中隔墩(60.5m-61.5m)备仓
4天 2016年02月20日 2016年02月23日 51
53
表孔9#坝段中隔墩(60.5m-61.5m)浇筑
1天 2016年02月24日 2016年02月24日 52
54
表孔9#坝段中隔墩(61.5m-62.9m)备仓
4天 2016年02月25日 2016年02月28日 53
55
表孔9#坝段中隔墩(61.5m-62.9m)浇筑
1天 2016年02月29日 2016年02月29日 54
56
表孔9#坝段中隔墩(62.9m-64.6m)备仓
4天 2016年03月01日 2016年03月04日 55
57
表孔9#坝段中隔墩(62.9m-64.6m)浇筑
1天 2016年03月05日 2016年03月05日 56
58
表孔9#坝段中隔墩(64.6m-65.9m)备仓
6天 2016年03月06日 2016年03月11日 57
59
表孔9#坝段中隔墩(64.6m-65.9m)浇筑
1天 2016年03月12日 2016年03月12日 58
60
表孔9#坝段堰面混凝土(34.0m-47.0m)备仓
3天 2016年02月24日 2016年02月26日 43
61
表孔9#坝段堰面混凝土(34.0m-47.0m)浇筑
4天 2016年02月27日 2016年03月01日 60
62
表孔9#坝段公路交通桥、预制构件吊装
3天 2016年03月27日 2016年03月29日 78,59
63
表孔9#坝段门槽埋件安装、二期混凝土浇筑
15天 2016年03月13日 2016年03月27日 59
64
表孔10#坝段中隔墩(55.60m-56.826m)备仓
5天 2016年01月23日 2016年01月27日
65
表孔10#坝段中隔墩(55.60m-56.826m)浇筑
1天 2016年01月28日 2016年01月28日 64
66
表孔10#坝段中隔墩(56.826m-58.6m)备仓
6天 2016年01月29日 2016年02月03日 65
67
表孔10#坝段中隔墩(56.826m-58.6m)浇筑
1天 2016年02月04日 2016年02月04日 66
68
表孔10#坝段中隔墩(58.6m-60.5m)备仓
4天 2016年02月13日 2016年02月16日 67
69
表孔10#坝段中隔墩(58.6m-60.5m)浇筑
1天 2016年02月17日 2016年02月17日 68
70
表孔10#坝段中隔墩(60.5m-61.5m)备仓
4天 2016年02月18日 2016年02月21日 69
71
表孔10#坝段中隔墩(60.5m-61.5m)浇筑
1天 2016年02月22日 2016年02月22日 70
72
表孔10#坝段中隔墩(61.5m-62.9m)备仓
4天 2016年02月23日 2016年02月26日 71
73
表孔10#坝段中隔墩(61.5m-62.9m)浇筑
1天 2016年02月27日 2016年02月27日 72
74
表孔10#坝段中隔墩(62.9m-64.6m)备仓
4天 2016年02月28日 2016年03月02日 73
75
表孔10#坝段中隔墩(62.9m-64.6m)浇筑
1天 2016年03月03日 2016年03月03日 74
76
表孔10#坝段中隔墩(64.6m-65.9m)备仓
6天 2016年03月04日 2016年03月09日 75
77
表孔10#坝段中隔墩(64.6m-65.9m)浇筑
1天 2016年03月10日 2016年03月10日 76
78
表孔10#坝段公路交通桥、预制构件吊装
3天 2016年03月24日 2016年03月26日 108,77
79
表孔10#坝段门槽埋件安装、二期混凝土浇筑
15天 2016年03月11日 2016年03月25日 77
80
表孔11#坝段右边墩(55.60m-56.826m)备仓
4天 2016年01月23日 2016年01月26日
81
表孔11#坝段右边墩(55.6m-56.826m)浇筑
1天 2016年01月27日 2016年01月27日 80
82
表孔11#坝段右边墩(56.826m-58.6m)备仓
6天 2016年01月28日 2016年02月02日 81
83
表孔11#坝段右边墩(56.826m-58.6m)浇筑
1天 2016年02月03日 2016年02月03日 82
84
表孔11#坝段右边墩(58.6m-60.5m)备仓
4天 2016年02月13日 2016年02月16日 83
85
表孔11#坝段右边墩(58.6m-60.5m)浇筑
1天 2016年02月17日 2016年02月17日 84
86
表孔11#坝段右边墩(60.5m-61.5m)备仓
4天 2016年02月18日 2016年02月21日 85
87
表孔11#坝段右边墩(60.5m-61.5m)浇筑
1天 2016年02月22日 2016年02月22日 86
88
表孔11#坝段右边墩(61.5m-62.9m)备仓
4天 2016年02月23日 2016年02月26日 87
89
表孔11#坝段右边墩(61.5m-62.9m)浇筑
1天 2016年02月27日 2016年02月27日 88
90
表孔11#坝段右边墩(62.9m-64.6m)备仓
4天 2016年02月28日 2016年03月02日 89
91
表孔11#坝段右边墩(62.9m-64.6m)浇筑
1天 2016年03月03日 2016年03月03日 90
92
表孔11#坝段右边墩(64.6m-65.9m)备仓
6天 2016年03月04日 2016年03月09日 91
93
表孔11#坝段右边墩(64.6m-65.9m)浇筑
1天 2016年03月10日 2016年03月10日 92
94
表孔11#坝段中隔墩(55.60m-56.826m)备仓
6天 2016年01月23日 2016年01月28日
95
表孔11#坝段中隔墩(55.6m-56.826m)浇筑
1天 2016年01月29日 2016年01月29日 94
96
表孔11#坝段中隔墩(56.826m-58.6m)备仓
6天 2016年01月30日 2016年02月04日 95
97
表孔11#坝段中隔墩(56.826m-58.6m)浇筑
1天 2016年02月13日 2016年02月13日 96
98
表孔11#坝段中隔墩(58.6m-60.5m)备仓
4天 2016年02月14日 2016年02月17日 97
99
表孔11#坝段中隔墩(58.6m-60.5m)浇筑
1天 2016年02月18日 2016年02月18日 98
100
表孔11#坝段中隔墩(60.5m-61.5m)备仓
4天 2016年02月19日 2016年02月22日 99
101
表孔11#坝段中隔墩(60.5m-61.5m)浇筑
1天 2016年02月23日 2016年02月23日 100
102
表孔11#坝段中隔墩(61.5m-62.9m)备仓
4天 2016年02月24日 2016年02月27日 101
103
表孔11#坝段中隔墩(61.5m-62.9m)浇筑
1天 2016年02月28日 2016年02月28日 102
104
表孔11#坝段中隔墩(62.9m-64.6m)备仓
4天 2016年02月29日 2016年03月03日 103
105
表孔11#坝段中隔墩(62.9m-64.6m)浇筑
1天 2016年03月04日 2016年03月04日 104
106
表孔11#坝段中隔墩(64.6m-65.9m)备仓
6天 2016年03月05日 2016年03月10日 105
107
表孔11#坝段中隔墩(64.6m-65.9m)浇筑
1天 2016年03月11日 2016年03月11日 106
108
表孔11#坝段公路交通桥、预制构件吊装
12天 2016年03月12日 2016年03月23日 93,107
109
表孔11#坝段门槽埋件安装、二期混凝土浇筑
15天 2016年03月12日 2016年03月26日 107
110
表孔10#、11#坝段弧形门安装、液压启闭机安装
35天 2016年03月27日 2016年04月30日 79,109
111
表孔8#、9#坝段弧形门安装、液压启闭机安装
30天 2016年05月01日 2016年05月30日 110
112
低孔溢流坝段
53天 2016年01月30日 2016年03月22日
113
低孔17#坝段坝顶预制构件吊装
5天 2016年01月30日 2016年02月03日
114
低孔12#~16#坝段预制构件吊装
25天 2016年02月15日 2016年03月10日
115
低孔12#坝段左边墩液压启闭机房顶部框架梁备仓
6天 2016年02月13日 2016年02月18日
116
低孔12#坝段左边墩液压启闭机房顶部框架梁浇筑
1天 2016年02月19日 2016年02月19日 115
117
低孔12#坝段左边墩液压启闭机房砌体施工
6天 2016年02月20日 2016年02月25日 116
118
低孔12#右、13#左边墩液压启闭机房顶部框架梁备仓
5天 2016年02月13日 2016年02月17日
119
低孔12#右、13#左边墩液压启闭机房顶部框架梁浇筑
1天 2016年02月18日 2016年02月18日 118
120
低孔12#右、13#左边墩液压启闭机房砌体施工
6天 2016年02月19日 2016年02月24日 119
121
低孔13#右、14#左边墩液压启闭机房顶部框架梁备仓
5天 2016年02月20日 2016年02月24日 119,116
122
低孔13#右、14#左边墩液压启闭机房顶部框架梁浇筑
1天 2016年02月25日 2016年02月25日 121
123
低孔13#右、14#左边墩液压启闭机房砌体施工
6天 2016年02月26日 2016年03月02日 122
124
低孔14#右、15#左边墩液压启闭机房顶部框架梁备仓
5天 2016年02月20日 2016年02月24日 116,119
125
低孔14#右、15#左边墩液压启闭机房顶部框架梁浇筑
1天 2016年02月25日 2016年02月25日 124
126
低孔14#右、15#左边墩液压启闭机房砌体施工
5天 2016年02月26日 2016年03月01日 125
127
低孔15#右、16#左边墩液压启闭机房顶部框架梁备仓
5天 2016年02月13日 2016年02月17日
128
低孔15#右、16#左边墩液压启闭机房顶部框架梁浇筑
1天 2016年02月18日 2016年02月18日 127
129
低孔15#右、16#左边墩液压启闭机房砌体施工
5天 2016年02月19日 2016年02月23日 128
130
低孔16#右、17#左边墩液压启闭机房顶部框架梁备仓
5天 2016年02月24日 2016年02月28日 129,135
131
低孔16#右、17#左边墩液压启闭机房顶部框架梁备仓
1天 2016年02月29日 2016年02月29日 130
132
低孔16#右、17#左边墩液压启闭机房砌体施工
5天 2016年03月01日 2016年03月05日 131
133
低孔17#右边墩液压启闭机房顶部框架梁备仓
5天 2016年02月13日 2016年02月17日
134
低孔17#右边墩液压启闭机房顶部框架梁浇筑
1天 2016年02月18日 2016年02月18日 133
135
低孔17#右边墩液压启闭机房砌体施工
5天 2016年02月19日 2016年02月23日 134
136
低孔修闸门、液压启闭机安装
35天 2016年02月17日 2016年03月22日 139
137
厂房及安装间坝段
53天 2016年01月23日 2016年03月15日
138
厂房坝段坝顶预制构件吊装
5天 2016年01月30日 2016年02月03日
139
坝顶门机安装
25天 2016年01月23日 2016年02月16日
140
厂房1#机组拦污栅▽38.73m~65.9m埋件安装
25天 2016年01月23日 2016年02月16日
141
厂房1#机组拦污栅▽38.73m~65.9m二期混凝土备仓
7天 2016年02月17日 2016年02月23日 140
142
厂房1#机组拦污栅▽38.73m~65.9m二期混凝土浇筑
3天 2016年02月24日 2016年02月26日 141
143
厂房2#机组进水口拦污栅▽39.45m~65.9m埋件安装
25天 2016年01月23日 2016年02月16日
144
厂房2#机组进水口拦污栅▽39.45m~65.9m二期砼备仓
7天 2016年02月17日 2016年02月23日 143
145
厂房2#机组进水口拦污栅▽39.45m~65.9m二期砼浇筑
3天 2016年02月24日 2016年02月26日 144
146
厂房3#机组进水口拦污栅▽39.45m~65.9m埋件安装
25天 2016年01月23日 2016年02月16日
147
厂房3#机组进水口拦污栅▽39.45m~65.9m二期备仓
7天 2016年02月17日 2016年02月23日 146
148
厂房3#机组进水口拦污栅▽39.45m~65.9m二期浇筑
3天 2016年02月24日 2016年02月26日 147
149
厂房坝段清污门机、拦污栅安装
35天 2016年01月31日 2016年03月05日
150
安装间坝段右侧砌体砌筑施工
10天 2016年01月23日 2016年02月01日
151
安装间坝段、副厂房等剩余部位砌体砌筑施工
30天 2016年02月15日 2016年03月15日
152
浮排墩
106天 2016年02月15日 2016年05月30日
153
浮排上游支墩基础开挖、基础清基
10天 2016年02月15日 2016年02月24日
154
浮排上游支墩基础回填混凝土备仓
4天 2016年02月25日 2016年02月28日 153
155
浮排上游支墩基础回填混凝土浇筑
1天 2016年02月29日 2016年02月29日 154
156
浮排上游支墩▽40.5m~43.5m备仓
4天 2016年03月01日 2016年03月04日 155
157
浮排上游支墩▽40.5m~43.5m浇筑
1天 2016年03月05日 2016年03月05日 156
158
浮排上游支墩▽43.5m~44.5m备仓
4天 2016年03月06日 2016年03月09日 157
159
浮排上游支墩▽43.5m~44.5m浇筑
1天 2016年03月10日 2016年03月10日 158
160
浮排上游支墩▽44.5m~47.5m备仓
4天 2016年03月11日 2016年03月14日 159
161
浮排上游支墩▽44.5m~47.5m浇筑
1天 2016年03月15日 2016年03月15日 160
162
浮排上游支墩▽47.5m~50.5m备仓
4天 2016年03月16日 2016年03月19日 161
163
浮排上游支墩▽47.5m~50.5m浇筑
1天 2016年03月20日 2016年03月20日 162
164
浮排上游支墩▽50.5m~53.5m备仓
4天 2016年03月21日 2016年03月24日 163
165
浮排上游支墩▽50.5m~53.5m浇筑
1天 2016年03月25日 2016年03月25日 164
166
浮排上游支墩▽53.5m~56.5m备仓
4天 2016年03月26日 2016年03月29日 165
167
浮排上游支墩▽53.5m~56.5m浇筑
1天 2016年03月30日 2016年03月30日 166
168
浮排上游支墩▽56.5m~59.5m备仓
4天 2016年03月31日 2016年04月03日 167
169
浮排上游支墩▽56.5m~59.5m浇筑
1天 2016年04月04日 2016年04月04日 168
170
浮排上游支墩▽59.5m~62.5m备仓
4天 2016年04月05日 2016年04月08日 169
171
浮排上游支墩▽59.5m~62.5m浇筑
1天 2016年04月09日 2016年04月09日 170
172
浮排上游支墩▽62.5m~65.5m备仓
4天 2016年04月10日 2016年04月13日 171
173
浮排上游支墩▽62.5m~65.5m浇筑
1天 2016年04月14日 2016年04月14日 172
174
浮排上游支墩▽65.5m~70.3m备仓
10天 2016年04月15日 2016年04月24日 173
175
浮排上游支墩▽65.5m~70.3m浇筑
1天 2016年04月25日 2016年04月25日 174
176
浮排上游支墩▽70.3m~74.0m备仓
7天 2016年04月26日 2016年05月02日 175
177
浮排上游支墩▽70.3m~74.0m浇筑
1天 2016年05月03日 2016年05月03日 176
178
浮排上游支墩埋件安装
15天 2016年05月04日 2016年05月18日 177
179
浮排上游支墩二期混凝土备仓
10天 2016年05月19日 2016年05月28日 178
180
浮排上游支墩二期混凝土浇筑
2天 2016年05月29日 2016年05月30日 179
