 万盛凤凰城别墅E1.E2户型样板房装修工程

万盛凤凰城别墅E1.E2户型样板房装修工程

文件编号 14555 工期 14天 开始时间 2014-09-17 结束时间 2014-09-30
任务数 64K 整理日期 2019/5/17 下载次数 3872
下载地址 计划文件点击下载(登录后才可以下载)

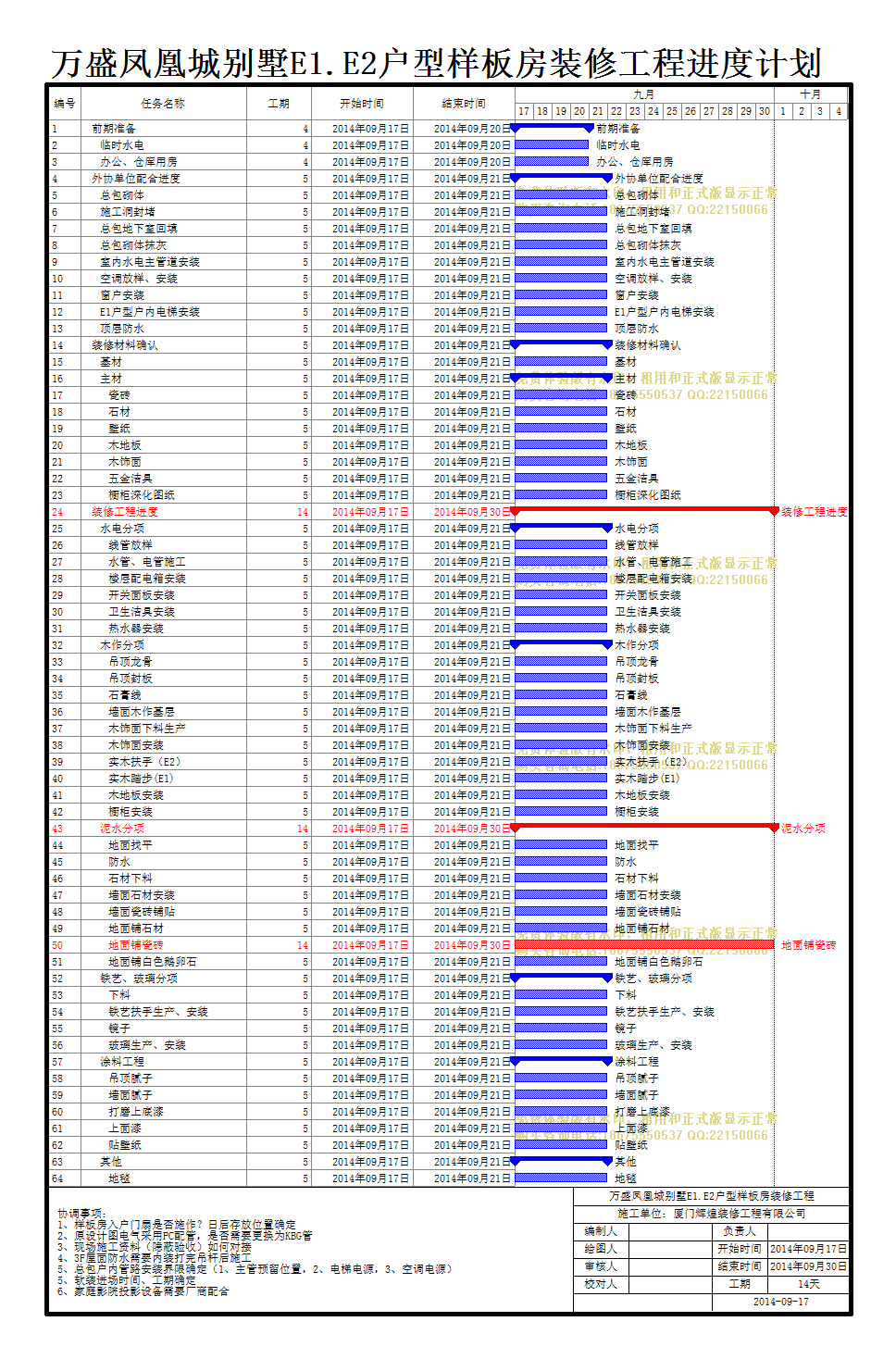

计划内容
万盛凤凰城别墅E1.E2户型样板房装修工程

编号

任务名称

工期

开始时间

结束时间

施工人数

预估工程量/单位

1
前期准备
4天 2014年09月17日 2014年09月20日
2
临时水电
4天 2014年09月17日 2014年09月20日
3
办公、仓库用房
4天 2014年09月17日 2014年09月20日
4
外协单位配合进度
5天 2014年09月17日 2014年09月21日
5
总包砌体
5天 2014年09月17日 2014年09月21日
6
施工洞封堵
5天 2014年09月17日 2014年09月21日
7
总包地下室回填
5天 2014年09月17日 2014年09月21日
8
总包砌体抹灰
5天 2014年09月17日 2014年09月21日
9
室内水电主管道安装
5天 2014年09月17日 2014年09月21日
10
空调放样、安装
5天 2014年09月17日 2014年09月21日
11
窗户安装
5天 2014年09月17日 2014年09月21日
12
E1户型户内电梯安装
5天 2014年09月17日 2014年09月21日
13
顶层防水
5天 2014年09月17日 2014年09月21日
14
装修材料确认
5天 2014年09月17日 2014年09月21日
15
基材
5天 2014年09月17日 2014年09月21日
16
主材
5天 2014年09月17日 2014年09月21日
17
瓷砖
5天 2014年09月17日 2014年09月21日
18
石材
5天 2014年09月17日 2014年09月21日
19
壁纸
5天 2014年09月17日 2014年09月21日
20
木地板
5天 2014年09月17日 2014年09月21日
21
木饰面
5天 2014年09月17日 2014年09月21日
22
五金洁具
5天 2014年09月17日 2014年09月21日
23
橱柜深化图纸
5天 2014年09月17日 2014年09月21日
24
装修工程进度
14天 2014年09月17日 2014年09月30日
25
水电分项
5天 2014年09月17日 2014年09月21日
26
线管放样
5天 2014年09月17日 2014年09月21日   =460+350
27
水管、电管施工
5天 2014年09月17日 2014年09月21日
28
楼层配电箱安装
5天 2014年09月17日 2014年09月21日
29
开关面板安装
5天 2014年09月17日 2014年09月21日
30
卫生洁具安装
5天 2014年09月17日 2014年09月21日
31
热水器安装
5天 2014年09月17日 2014年09月21日
32
木作分项
5天 2014年09月17日 2014年09月21日
33
吊顶龙骨
5天 2014年09月17日 2014年09月21日   520+400
34
吊顶封板
5天 2014年09月17日 2014年09月21日   520
35
石膏线
5天 2014年09月17日 2014年09月21日   600+400
36
墙面木作基层
5天 2014年09月17日 2014年09月21日   205+250
37
木饰面下料生产
5天 2014年09月17日 2014年09月21日   430+250
38
木饰面安装
5天 2014年09月17日 2014年09月21日
39
实木扶手(E2)
5天 2014年09月17日 2014年09月21日   30
40
实木踏步(E1)
5天 2014年09月17日 2014年09月21日   50
41
木地板安装
5天 2014年09月17日 2014年09月21日   170+170
42
橱柜安装
5天 2014年09月17日 2014年09月21日   11+8
43
泥水分项
14天 2014年09月17日 2014年09月30日
44
地面找平
5天 2014年09月17日 2014年09月21日   330+200
45
防水
5天 2014年09月17日 2014年09月21日   210+200
46
石材下料
5天 2014年09月17日 2014年09月21日
47
墙面石材安装
5天 2014年09月17日 2014年09月21日   25+70
48
墙面瓷砖铺贴
5天 2014年09月17日 2014年09月21日   110+140
49
地面铺石材
5天 2014年09月17日 2014年09月21日   130+90
50
地面铺瓷砖
14天 2014年09月17日 2014年09月30日   90+170
51
地面铺白色鹅卵石
5天 2014年09月17日 2014年09月21日   4
52
铁艺、玻璃分项
5天 2014年09月17日 2014年09月21日
53
下料
5天 2014年09月17日 2014年09月21日
54
铁艺扶手生产、安装
5天 2014年09月17日 2014年09月21日   35
55
镜子
5天 2014年09月17日 2014年09月21日   25+50
56
玻璃生产、安装
5天 2014年09月17日 2014年09月21日   30+40
57
涂料工程
5天 2014年09月17日 2014年09月21日
58
吊顶腻子
5天 2014年09月17日 2014年09月21日   600+500
59
墙面腻子
5天 2014年09月17日 2014年09月21日
60
打磨上底漆
5天 2014年09月17日 2014年09月21日
61
上面漆
5天 2014年09月17日 2014年09月21日
62
贴壁纸
5天 2014年09月17日 2014年09月21日   370+400
63
其他
5天 2014年09月17日 2014年09月21日
64
地毯
5天 2014年09月17日 2014年09月21日   35.93
