文件编号 | 14370 | 工期 | 205天 | 开始时间 | 2014-10-08 | 结束时间 | 2015-04-30 |
任务数 | 35K | 整理日期 | 2019/5/17 | 下载次数 | 3886次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

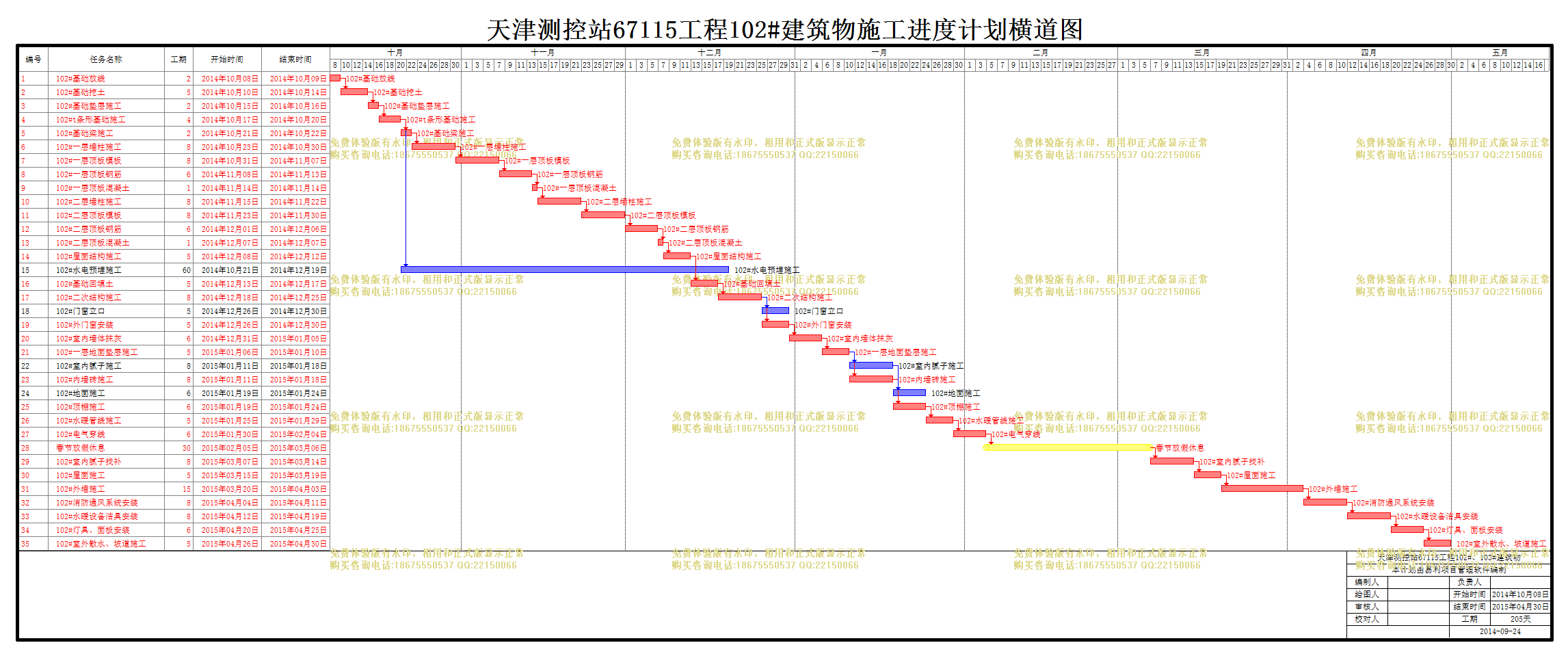

天津测控站67115工程102#、103#建筑物 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 102#基础放线 |
2天 | 2014年10月08日 | 2014年10月09日 | ||
2 | 102#基础挖土 |
5天 | 2014年10月10日 | 2014年10月14日 | 1 | |
3 | 102#基础垫层施工 |
2天 | 2014年10月15日 | 2014年10月16日 | 2 | |
4 | 102#t条形基础施工 |
4天 | 2014年10月17日 | 2014年10月20日 | 3 | |
5 | 102#基础梁施工 |
2天 | 2014年10月21日 | 2014年10月22日 | 4 | |
6 | 102#一层墙柱施工 |
8天 | 2014年10月23日 | 2014年10月30日 | 5 | |
7 | 102#一层顶板模板 |
8天 | 2014年10月31日 | 2014年11月07日 | 6 | |
8 | 102#一层顶板钢筋 |
6天 | 2014年11月08日 | 2014年11月13日 | 7 | |
9 | 102#一层顶板混凝土 |
1天 | 2014年11月14日 | 2014年11月14日 | 8 | |
10 | 102#二层墙柱施工 |
8天 | 2014年11月15日 | 2014年11月22日 | 9 | |
11 | 102#二层顶板模板 |
8天 | 2014年11月23日 | 2014年11月30日 | 10 | |
12 | 102#二层顶板钢筋 |
6天 | 2014年12月01日 | 2014年12月06日 | 11 | |
13 | 102#二层顶板混凝土 |
1天 | 2014年12月07日 | 2014年12月07日 | 12 | |
14 | 102#屋面结构施工 |
5天 | 2014年12月08日 | 2014年12月12日 | 13 | |
15 | 102#水电预埋施工 |
60天 | 2014年10月21日 | 2014年12月19日 | 4 | |
16 | 102#基础回填土 |
5天 | 2014年12月13日 | 2014年12月17日 | 14 | |
17 | 102#二次结构施工 |
8天 | 2014年12月18日 | 2014年12月25日 | 16 | |
18 | 102#门窗立口 |
5天 | 2014年12月26日 | 2014年12月30日 | 17 | |
19 | 102#外门窗安装 |
5天 | 2014年12月26日 | 2014年12月30日 | 17 | |
20 | 102#室内墙体抹灰 |
6天 | 2014年12月31日 | 2015年01月05日 | 19 | |
21 | 102#一层地面垫层施工 |
5天 | 2015年01月06日 | 2015年01月10日 | 20 | |
22 | 102#室内腻子施工 |
8天 | 2015年01月11日 | 2015年01月18日 | 21 | |
23 | 102#内墙砖施工 |
8天 | 2015年01月11日 | 2015年01月18日 | 21 | |
24 | 102#地面施工 |
6天 | 2015年01月19日 | 2015年01月24日 | 22 | |
25 | 102#顶棚施工 |
6天 | 2015年01月19日 | 2015年01月24日 | 23 | |
26 | 102#水暖管线施工 |
5天 | 2015年01月25日 | 2015年01月29日 | 25 | |
27 | 102#电气穿线 |
6天 | 2015年01月30日 | 2015年02月04日 | 26 | |
28 | 春节放假休息 |
30天 | 2015年02月05日 | 2015年03月06日 | 27 | |
29 | 102#室内腻子找补 |
8天 | 2015年03月07日 | 2015年03月14日 | 28 | |
30 | 102#屋面施工 |
5天 | 2015年03月15日 | 2015年03月19日 | 29 | |
31 | 102#外墙施工 |
15天 | 2015年03月20日 | 2015年04月03日 | 30 | |
32 | 102#消防通风系统安装 |
8天 | 2015年04月04日 | 2015年04月11日 | 31 | |
33 | 102#水暖设备洁具安装 |
8天 | 2015年04月12日 | 2015年04月19日 | 32 | |
34 | 102#灯具、面板安装 |
6天 | 2015年04月20日 | 2015年04月25日 | 33 | |
35 | 102#室外散水、坡道施工 |
5天 | 2015年04月26日 | 2015年04月30日 | 34 |
