 泰安工地施工进度计划

泰安工地施工进度计划

文件编号 14296 工期 233天 开始时间 2014-12-07 结束时间 2015-07-27
任务数 34K 整理日期 2019/5/17 下载次数 3873
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

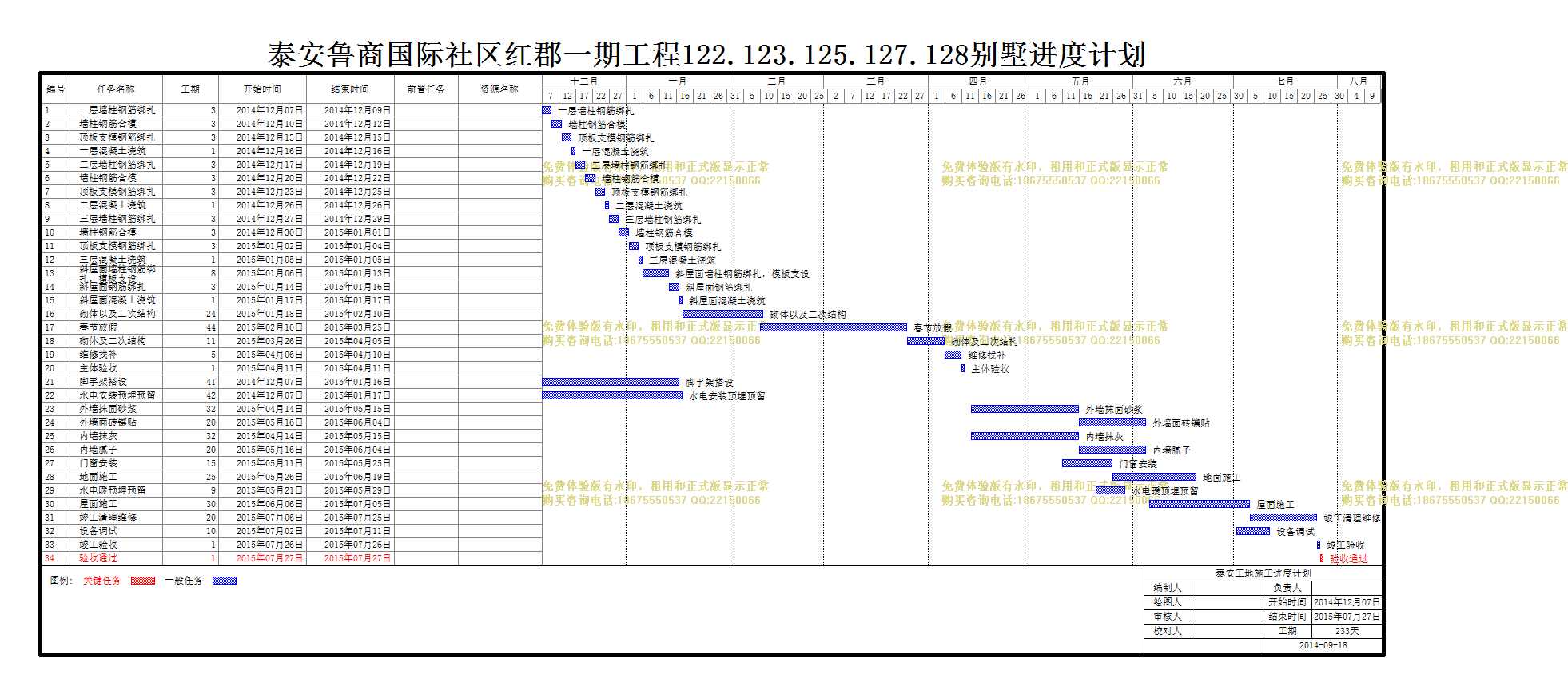

泰安工地施工进度计划

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
一层墙柱钢筋绑扎
3天 2014年12月07日 2014年12月09日
2
墙柱钢筋合模
3天 2014年12月10日 2014年12月12日
3
顶板支模钢筋绑扎
3天 2014年12月13日 2014年12月15日
4
一层混凝土浇筑
1天 2014年12月16日 2014年12月16日
5
二层墙柱钢筋绑扎
3天 2014年12月17日 2014年12月19日
6
墙柱钢筋合模
3天 2014年12月20日 2014年12月22日
7
顶板支模钢筋绑扎
3天 2014年12月23日 2014年12月25日
8
二层混凝土浇筑
1天 2014年12月26日 2014年12月26日
9
三层墙柱钢筋绑扎
3天 2014年12月27日 2014年12月29日
10
墙柱钢筋合模
3天 2014年12月30日 2015年01月01日
11
顶板支模钢筋绑扎
3天 2015年01月02日 2015年01月04日
12
三层混凝土浇筑
1天 2015年01月05日 2015年01月05日
13
斜屋面墙柱钢筋绑扎,模板支设
8天 2015年01月06日 2015年01月13日
14
斜屋面钢筋绑扎
3天 2015年01月14日 2015年01月16日
15
斜屋面混凝土浇筑
1天 2015年01月17日 2015年01月17日
16
砌体以及二次结构
24天 2015年01月18日 2015年02月10日
17
春节放假
44天 2015年02月10日 2015年03月25日
18
砌体及二次结构
11天 2015年03月26日 2015年04月05日
19
维修找补
5天 2015年04月06日 2015年04月10日
20
主体验收
1天 2015年04月11日 2015年04月11日
21
脚手架搭设
41天 2014年12月07日 2015年01月16日
22
水电安装预埋预留
42天 2014年12月07日 2015年01月17日
23
外墙抹面砂浆
32天 2015年04月14日 2015年05月15日
24
外墙面砖镶贴
20天 2015年05月16日 2015年06月04日
25
内墙抹灰
32天 2015年04月14日 2015年05月15日
26
内墙腻子
20天 2015年05月16日 2015年06月04日
27
门窗安装
15天 2015年05月11日 2015年05月25日
28
地面施工
25天 2015年05月26日 2015年06月19日
29
水电暖预埋预留
9天 2015年05月21日 2015年05月29日
30
屋面施工
30天 2015年06月06日 2015年07月05日
31
竣工清理维修
20天 2015年07月06日 2015年07月25日
32
设备调试
10天 2015年07月02日 2015年07月11日
33
竣工验收
1天 2015年07月26日 2015年07月26日
34
验收通过
1天 2015年07月27日 2015年07月27日
