文件编号 | 14271 | 工期 | 105天 | 开始时间 | 2014-05-03 | 结束时间 | 2014-08-15 |
任务数 | 39K | 整理日期 | 2019/5/17 | 下载次数 | 3877次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

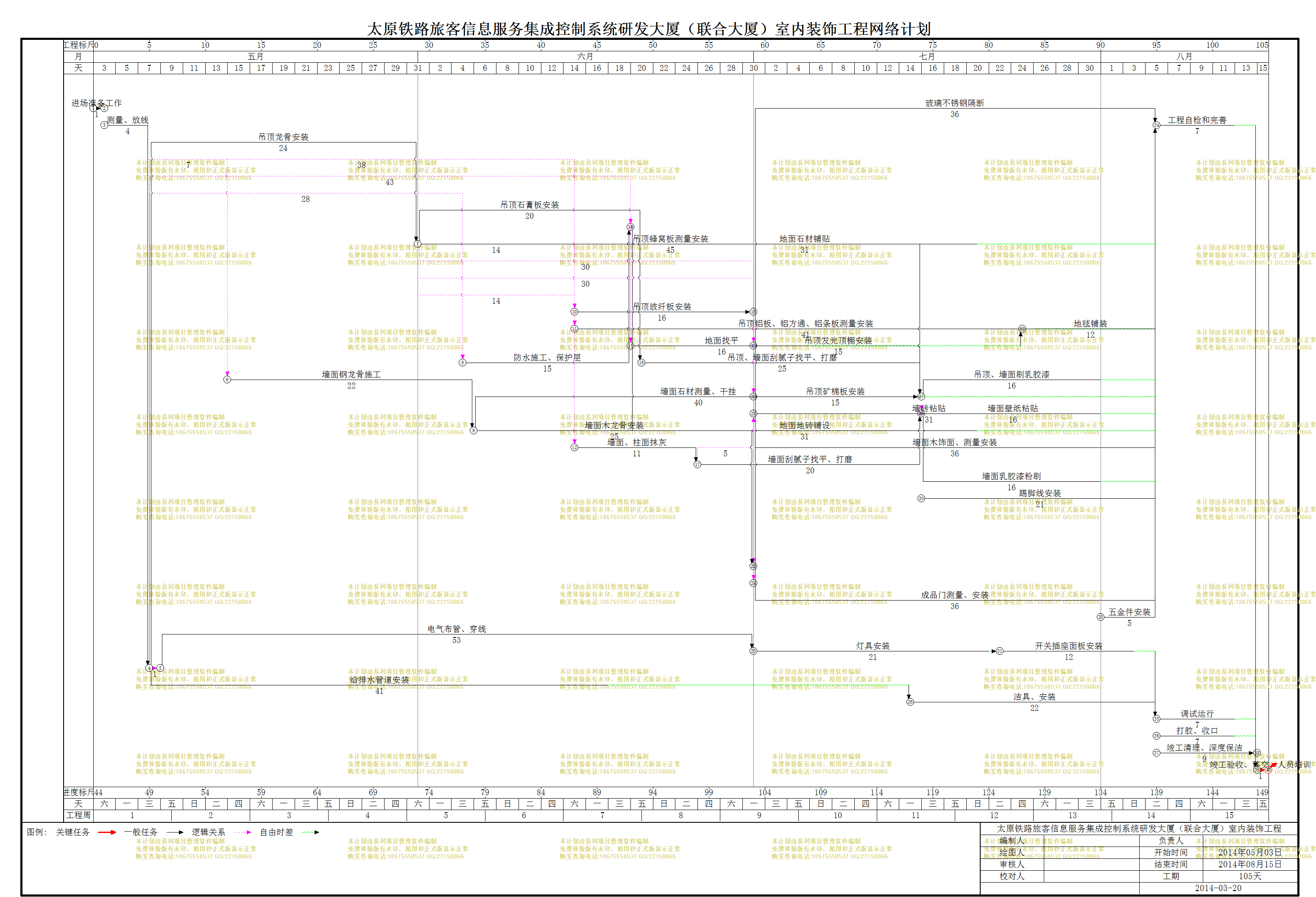

太原铁路旅客信息服务集成控制系统研发大厦(联合大厦)室内装饰工程 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 进场准备工作 |
1天 | 2014年05月03日 | 2014年05月03日 | ||
2 | 测量、放线 |
4天 | 2014年05月04日 | 2014年05月07日 | ||
3 | 吊顶龙骨安装 |
24天 | 2014年05月08日 | 2014年05月31日 | 2 | |
4 | 吊顶石膏板安装 |
20天 | 2014年06月01日 | 2014年06月20日 | 3 | |
5 | 吊顶、墙面刮腻子找平、打磨 |
25天 | 2014年06月21日 | 2014年07月15日 | 4 | |
6 | 吊顶、墙面刷乳胶漆 |
16天 | 2014年07月16日 | 2014年07月31日 | 7,11,10,5 | |
7 | 吊顶蜂窝板测量安装 |
45天 | 2014年06月01日 | 2014年07月15日 | 3 | |
8 | 吊顶玻纤板安装 |
16天 | 2014年06月15日 | 2014年06月30日 | 3 | |
9 | 吊顶铝板、铝方通、铝条板测量安装 |
41天 | 2014年06月15日 | 2014年07月25日 | 3 | |
10 | 吊顶发光顶棚安装 |
15天 | 2014年07月01日 | 2014年07月15日 | 3 | |
11 | 吊顶矿棉板安装 |
15天 | 2014年07月01日 | 2014年07月15日 | 3 | |
12 | 防水施工、保护层 |
15天 | 2014年06月05日 | 2014年06月19日 | 2 | |
13 | 地面地砖铺设 |
31天 | 2014年06月20日 | 2014年07月20日 | 12 | |
14 | 地面石材铺贴 |
31天 | 2014年06月20日 | 2014年07月20日 | 12 | |
15 | 地面找平 |
16天 | 2014年06月20日 | 2014年07月05日 | 2 | |
16 | 地毯铺装 |
12天 | 2014年07月25日 | 2014年08月05日 | 15 | |
17 | 墙面、柱面抹灰 |
11天 | 2014年06月15日 | 2014年06月25日 | 2 | |
18 | 墙砖粘贴 |
31天 | 2014年07月01日 | 2014年07月31日 | 17 | |
19 | 墙面刮腻子找平、打磨 |
20天 | 2014年06月26日 | 2014年07月15日 | 17 | |
20 | 墙面乳胶漆粉刷 |
16天 | 2014年07月16日 | 2014年07月31日 | 19 | |
21 | 墙面壁纸粘贴 |
16天 | 2014年07月16日 | 2014年07月31日 | 19 | |
22 | 墙面钢龙骨施工 |
22天 | 2014年05月15日 | 2014年06月05日 | 2 | |
23 | 墙面石材测量、干挂 |
40天 | 2014年06月06日 | 2014年07月15日 | 22 | |
24 | 墙面木龙骨安装 |
25天 | 2014年06月06日 | 2014年06月30日 | 22 | |
25 | 墙面木饰面、测量安装 |
36天 | 2014年07月01日 | 2014年08月05日 | 24 | |
26 | 玻璃不锈钢隔断 |
36天 | 2014年07月01日 | 2014年08月05日 | 24 | |
27 | 踢脚线安装 |
21天 | 2014年07月16日 | 2014年08月05日 | ||
28 | 成品门测量、安装 |
36天 | 2014年07月01日 | 2014年08月05日 | 24 | |
29 | 电气布管、穿线 |
53天 | 2014年05月09日 | 2014年06月30日 | 2 | |
30 | 灯具安装 |
21天 | 2014年07月01日 | 2014年07月21日 | 29 | |
31 | 开关插座面板安装 |
12天 | 2014年07月23日 | 2014年08月03日 | 30 | |
32 | 给排水管道安装 |
41天 | 2014年05月08日 | 2014年06月17日 | 2 | |
33 | 洁具、安装 |
22天 | 2014年07月15日 | 2014年08月05日 | 32 | |
34 | 五金件安装 |
5天 | 2014年08月01日 | 2014年08月05日 | ||
35 | 调试运行 |
7天 | 2014年08月06日 | 2014年08月12日 | 33,31 | |
36 | 打胶、收口 |
7天 | 2014年08月06日 | 2014年08月12日 | ||
37 | 工程自检和完善 |
7天 | 2014年08月06日 | 2014年08月12日 | 28,26,27,25,23,34,20,21,18,14,13,16,9,6 | |
38 | 竣工清理、深度保洁 |
9天 | 2014年08月06日 | 2014年08月14日 | ||
39 | 竣工验收、移交、人员培训 |
1天 | 2014年08月15日 | 2014年08月15日 | 37,35,36 |
