文件编号 | 14263 | 工期 | 74天 | 开始时间 | 2018-07-19 | 结束时间 | 2018-09-30 |
任务数 | 32K | 整理日期 | 2019/5/17 | 下载次数 | 3871次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

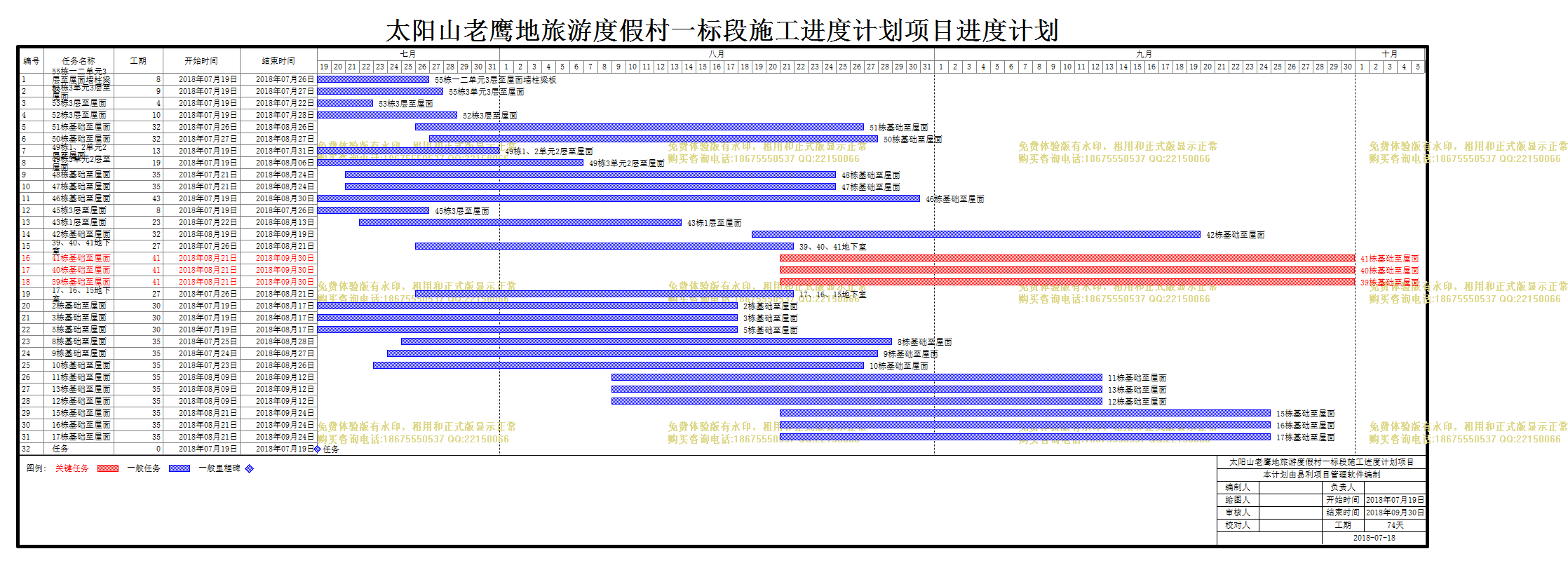

太阳山老鹰地旅游度假村一标段施工进度计划项目 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 55栋一二单元3层至屋面墙柱梁板 |
8天 | 2018年07月19日 | 2018年07月26日 | ||
2 | 55栋3单元3层至屋面 |
9天 | 2018年07月19日 | 2018年07月27日 | ||
3 | 53栋3层至屋面 |
4天 | 2018年07月19日 | 2018年07月22日 | ||
4 | 52栋3层至屋面 |
10天 | 2018年07月19日 | 2018年07月28日 | ||
5 | 51栋基础至屋面 |
32天 | 2018年07月26日 | 2018年08月26日 | ||
6 | 50栋基础至屋面 |
32天 | 2018年07月27日 | 2018年08月27日 | ||
7 | 49栋1、2单元2层至屋面 |
13天 | 2018年07月19日 | 2018年07月31日 | ||
8 | 49栋3单元2层至屋面 |
19天 | 2018年07月19日 | 2018年08月06日 | ||
9 | 48栋基础至屋面 |
35天 | 2018年07月21日 | 2018年08月24日 | ||
10 | 47栋基础至屋面 |
35天 | 2018年07月21日 | 2018年08月24日 | ||
11 | 46栋基础至屋面 |
43天 | 2018年07月19日 | 2018年08月30日 | ||
12 | 45栋3层至屋面 |
8天 | 2018年07月19日 | 2018年07月26日 | ||
13 | 43栋1层至屋面 |
23天 | 2018年07月22日 | 2018年08月13日 | ||
14 | 42栋基础至屋面 |
32天 | 2018年08月19日 | 2018年09月19日 | ||
15 | 39、40、41地下室 |
27天 | 2018年07月26日 | 2018年08月21日 | ||
16 | 41栋基础至屋面 |
41天 | 2018年08月21日 | 2018年09月30日 | ||
17 | 40栋基础至屋面 |
41天 | 2018年08月21日 | 2018年09月30日 | ||
18 | 39栋基础至屋面 |
41天 | 2018年08月21日 | 2018年09月30日 | ||
19 | 17、16、15地下室 |
27天 | 2018年07月26日 | 2018年08月21日 | ||
20 | 2栋基础至屋面 |
30天 | 2018年07月19日 | 2018年08月17日 | ||
21 | 3栋基础至屋面 |
30天 | 2018年07月19日 | 2018年08月17日 | ||
22 | 5栋基础至屋面 |
30天 | 2018年07月19日 | 2018年08月17日 | ||
23 | 8栋基础至屋面 |
35天 | 2018年07月25日 | 2018年08月28日 | ||
24 | 9栋基础至屋面 |
35天 | 2018年07月24日 | 2018年08月27日 | ||
25 | 10栋基础至屋面 |
35天 | 2018年07月23日 | 2018年08月26日 | ||
26 | 11栋基础至屋面 |
35天 | 2018年08月09日 | 2018年09月12日 | ||
27 | 13栋基础至屋面 |
35天 | 2018年08月09日 | 2018年09月12日 | ||
28 | 12栋基础至屋面 |
35天 | 2018年08月09日 | 2018年09月12日 | ||
29 | 15栋基础至屋面 |
35天 | 2018年08月21日 | 2018年09月24日 | ||
30 | 16栋基础至屋面 |
35天 | 2018年08月21日 | 2018年09月24日 | ||
31 | 17栋基础至屋面 |
35天 | 2018年08月21日 | 2018年09月24日 | ||
32 | 任务 |
0天 | 2018年07月19日 | 2018年07月19日 |
