文件编号 | 14244 | 工期 | 22天 | 开始时间 | 2015-02-25 | 结束时间 | 2015-03-18 |
任务数 | 27K | 整理日期 | 2019/5/17 | 下载次数 | 3874次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

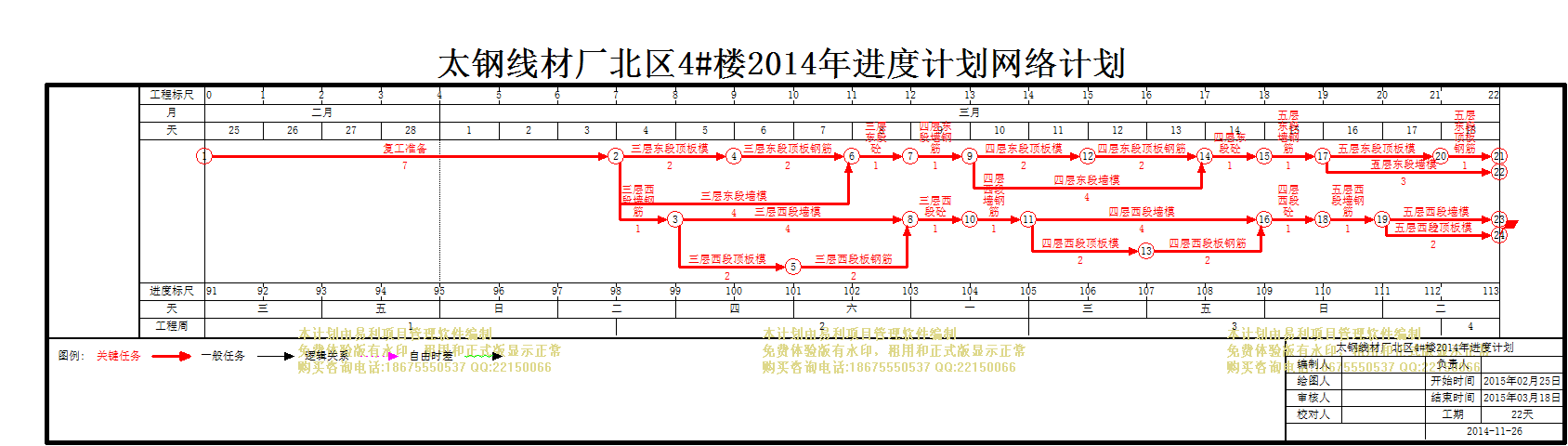

太钢线材厂北区4#楼2014年进度计划02-25 03-18 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 复工准备 |
7天 | 2015年02月25日 | 2015年03月03日 |
2 | 三层东段顶板模 |
2天 | 2015年03月04日 | 2015年03月05日 |
3 | 三层东段墙模 |
4天 | 2015年03月04日 | 2015年03月07日 |
4 | 三层东段顶板钢筋 |
2天 | 2015年03月06日 | 2015年03月07日 |
5 | 三层东段砼 |
1天 | 2015年03月08日 | 2015年03月08日 |
6 | 三层西段墙钢筋 |
1天 | 2015年03月04日 | 2015年03月04日 |
7 | 三层西段墙模 |
4天 | 2015年03月05日 | 2015年03月08日 |
8 | 三层西段顶板模 |
2天 | 2015年03月05日 | 2015年03月06日 |
9 | 三层西段板钢筋 |
2天 | 2015年03月07日 | 2015年03月08日 |
10 | 三层西段砼 |
1天 | 2015年03月09日 | 2015年03月09日 |
11 | 四层东段墙钢筋 |
1天 | 2015年03月09日 | 2015年03月09日 |
12 | 四层东段顶板模 |
2天 | 2015年03月10日 | 2015年03月11日 |
13 | 四层东段墙模 |
4天 | 2015年03月10日 | 2015年03月13日 |
14 | 四层东段顶板钢筋 |
2天 | 2015年03月12日 | 2015年03月13日 |
15 | 四层东段砼 |
1天 | 2015年03月14日 | 2015年03月14日 |
16 | 四层西段墙钢筋 |
1天 | 2015年03月10日 | 2015年03月10日 |
17 | 四层西段墙模 |
4天 | 2015年03月11日 | 2015年03月14日 |
18 | 四层西段顶板模 |
2天 | 2015年03月11日 | 2015年03月12日 |
19 | 四层西段板钢筋 |
2天 | 2015年03月13日 | 2015年03月14日 |
20 | 四层西段砼 |
1天 | 2015年03月15日 | 2015年03月15日 |
21 | 五层东段墙钢筋 |
1天 | 2015年03月15日 | 2015年03月15日 |
22 | 五层东段顶板模 |
2天 | 2015年03月16日 | 2015年03月17日 |
23 | 五层东段墙模 |
3天 | 2015年03月16日 | 2015年03月18日 |
24 | 五层东段顶板钢筋 |
1天 | 2015年03月18日 | 2015年03月18日 |
25 | 五层西段墙钢筋 |
1天 | 2015年03月16日 | 2015年03月16日 |
26 | 五层西段墙模 |
2天 | 2015年03月17日 | 2015年03月18日 |
27 | 五层西段顶板模 |
2天 | 2015年03月17日 | 2015年03月18日 |
