 苏丹友谊厅项目

苏丹友谊厅项目

文件编号 14194 工期 759天 开始时间 2014-11-03 结束时间 2016-11-30
任务数 179K 整理日期 2019/5/17 下载次数 3873
下载地址 计划文件点击下载(登录后才可以下载)

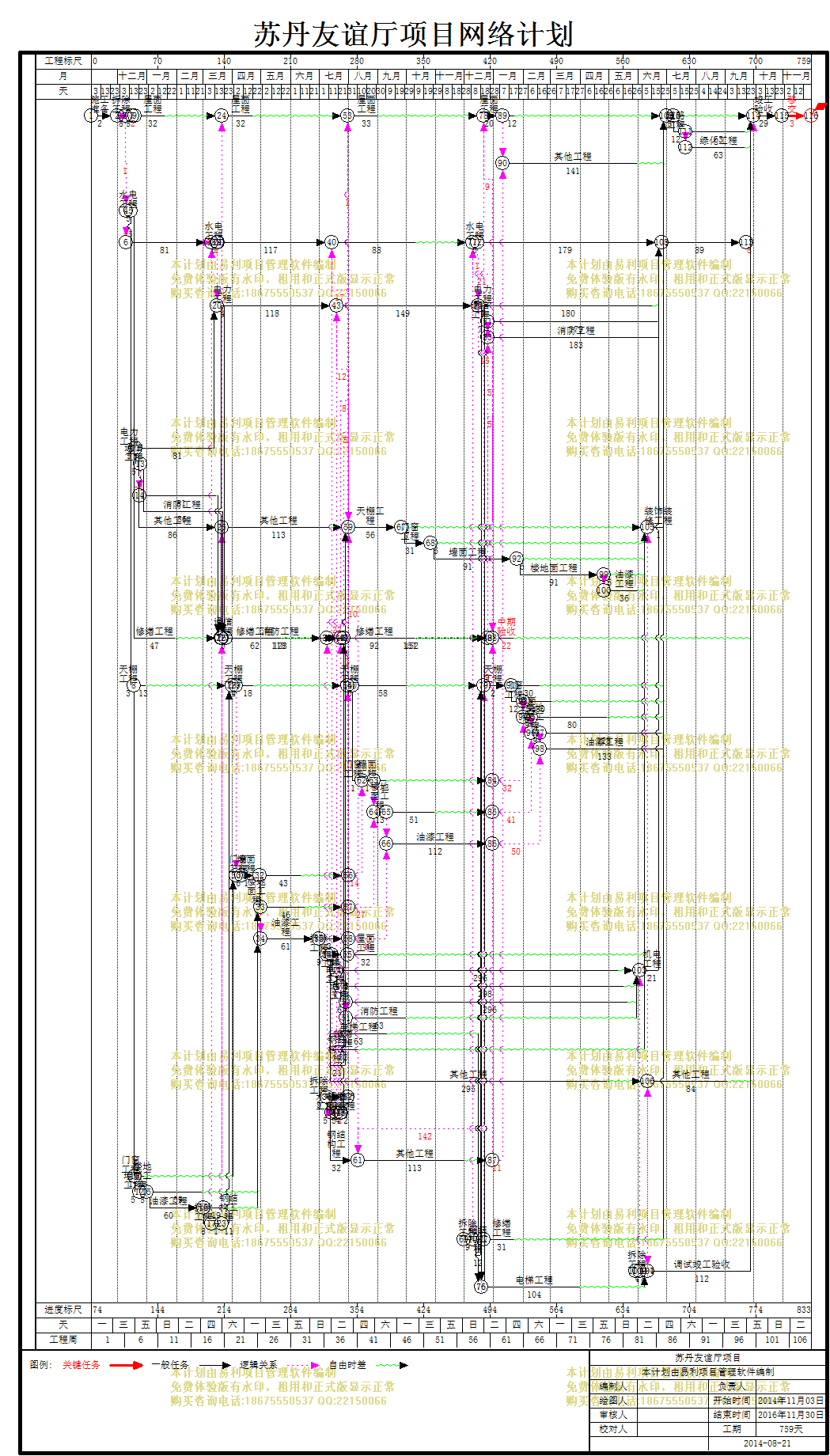

计划内容
苏丹友谊厅项目

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
苏丹友谊厅维修项目
759天 2014年11月03日 2016年11月30日
2
施工准备
28天 2014年11月03日 2014年11月30日
3
施工准备
28天 2014年11月03日 2014年11月30日
4
二区
110天 2014年12月01日 2015年03月20日
5
拆除工程
16天 2014年12月01日 2014年12月16日
6
拆除工程
8天 2014年12月01日 2014年12月08日 3
7
8天 2014年12月09日 2014年12月16日 6
8
机电工程
101天 2014年12月10日 2015年03月20日
9
水电工程
5天 2014年12月10日 2014年12月14日 6[FS+1]
10
81天 2014年12月10日 2015年03月01日 9[FS-4.99]
11
电力工程
5天 2014年12月15日 2014年12月19日 9
12
81天 2014年12月20日 2015年03月10日 11
13
通信工程
5天 2014年12月20日 2014年12月24日 11
14
81天 2014年12月24日 2015年03月15日 13[FS-1.00]
15
消防工程
86天 2014年12月25日 2015年03月20日 13
16
修缮工程
47天 2014年12月15日 2015年01月30日
17
修缮工程
47天 2014年12月15日 2015年01月30日 9
18
装饰装修工程
96天 2014年12月15日 2015年03月20日
19
天棚工程
3天 2014年12月15日 2014年12月17日 9
20
13天 2014年12月18日 2014年12月30日 19
21
门窗工程
1天 2014年12月18日 2014年12月18日 19
22
10天 2014年12月19日 2014年12月28日 21
23
墙面工程
5天 2014年12月19日 2014年12月23日 21
24
楼地面工程
8天 2014年12月24日 2014年12月31日 23
25
59天 2015年01月01日 2015年02月28日 24
26
油漆工程
60天 2015年01月01日 2015年03月01日 24
27
19天 2015年03月02日 2015年03月20日 26
28
屋面工程
32天 2014年12月19日 2015年01月19日
29
屋面工程
32天 2014年12月19日 2015年01月19日 7[FS+2]
30
其他工程
86天 2014年12月20日 2015年03月15日
31
其他工程
86天 2014年12月20日 2015年03月15日 11
32
五区
152天 2015年03月02日 2015年07月31日
33
拆除工程
19天 2015年03月02日 2015年03月20日
34
拆除工程
8天 2015年03月02日 2015年03月09日 26
35
11天 2015年03月10日 2015年03月20日 34
36
机电工程
138天 2015年03月10日 2015年07月25日
37
水电工程
6天 2015年03月10日 2015年03月15日 10,34
38
117天 2015年03月17日 2015年07月11日 37[FS+1]
39
电力工程
4天 2015年03月16日 2015年03月19日 12,37
40
118天 2015年03月20日 2015年07月15日 39
41
通信工程
5天 2015年03月20日 2015年03月24日 14,39
42
118天 2015年03月25日 2015年07月20日 41
43
消防工程
123天 2015年03月25日 2015年07月25日 15,41
44
修缮工程
62天 2015年03月21日 2015年05月21日
45
修缮工程
62天 2015年03月21日 2015年05月21日 17,35
46
装饰装修工程
133天 2015年03月21日 2015年07月31日
47
钢结构工程
11天 2015年03月21日 2015年03月31日 35
48
天棚工程
4天 2015年04月01日 2015年04月04日 20,47
49
18天 2015年04月05日 2015年04月22日 48
50
门窗工程
6天 2015年04月05日 2015年04月10日 22,48
51
墙面工程
19天 2015年04月11日 2015年04月29日 50
52
43天 2015年04月30日 2015年06月11日 51
53
楼地面工程
1天 2015年04月30日 2015年04月30日 51
54
46天 2015年05月01日 2015年06月15日 25,53
55
油漆工程
61天 2015年05月01日 2015年06月30日 27,53
56
31天 2015年07月01日 2015年07月31日 55
57
屋面工程
32天 2015年03月21日 2015年04月21日
58
屋面工程
32天 2015年03月21日 2015年04月21日 29,35
59
其他工程
113天 2015年03月21日 2015年07月11日
60
其他工程
113天 2015年03月21日 2015年07月11日 31,35
61
一区
336天 2015年07月01日 2016年05月31日
62
拆除工程
30天 2015年07月01日 2015年07月30日
63
拆除工程
9天 2015年07月01日 2015年07月09日 55
64
5天 2015年07月10日 2015年07月14日 63
65
16天 2015年07月15日 2015年07月30日 64
66
机电工程
311天 2015年07月15日 2016年05月20日
67
水电工程
5天 2015年07月15日 2015年07月19日 64
68
296天 2015年07月20日 2016年05月10日 67
69
电力工程
4天 2015年07月20日 2015年07月23日 67
70
298天 2015年07月24日 2016年05月16日 69
71
通信工程
6天 2015年07月24日 2015年07月29日 69
72
296天 2015年07月30日 2016年05月20日 71
73
消防工程
63天 2015年07月30日 2015年09月30日 71
74
电梯工程
63天 2015年07月10日 2015年09月10日
75
电梯工程
63天 2015年07月10日 2015年09月10日 63
76
修缮工程
32天 2015年07月10日 2015年08月10日
77
修缮工程
32天 2015年07月10日 2015年08月10日 63
78
装饰装修工程
327天 2015年07月10日 2016年05月31日
79
钢结构工程
21天 2015年07月10日 2015年07月30日 63
80
天棚工程
56天 2015年08月01日 2015年09月25日 60,58,56,54,52,49,45,43,42,40,38,79
81
7天 2015年09月26日 2015年10月02日 80
82
门窗工程
31天 2015年09月26日 2015年10月26日 80
83
5天 2015年10月27日 2015年10月31日 82
84
墙面工程
91天 2015年10月27日 2016年01月25日 82
85
5天 2016年01月26日 2016年01月30日 84
86
楼地面工程
91天 2016年01月26日 2016年04月25日 84
87
5天 2016年04月26日 2016年04月30日 86
88
油漆工程
36天 2016年04月26日 2016年05月31日 86
89
屋面工程
32天 2015年07月31日 2015年08月31日
90
屋面工程
32天 2015年07月31日 2015年08月31日 65
91
其他工程
295天 2015年07月10日 2016年04月29日
92
其他工程
295天 2015年07月10日 2016年04月29日 63
93
四区
183天 2015年07月01日 2015年12月30日
94
拆除工程
30天 2015年07月01日 2015年07月30日
95
拆除工程
9天 2015年07月01日 2015年07月09日 55
96
21天 2015年07月10日 2015年07月30日 95
97
机电工程
169天 2015年07月10日 2015年12月25日
98
水电工程
5天 2015年07月10日 2015年07月14日 95
99
88天 2015年07月15日 2015年10月10日 38,98
100
电力工程
5天 2015年07月15日 2015年07月19日 98
101
149天 2015年07月20日 2015年12月15日 40,100
102
通信工程
4天 2015年07月20日 2015年07月23日 100
103
151天 2015年07月24日 2015年12月21日 42,102
104
消防工程
2天 2015年07月25日 2015年07月26日 102
105
152天 2015年07月27日 2015年12月25日 43,104
106
修缮工程
92天 2015年07月10日 2015年10月09日
107
修缮工程
92天 2015年07月10日 2015年10月09日 45,95
108
装饰装修工程
174天 2015年07月10日 2015年12月30日
109
钢结构工程
32天 2015年07月10日 2015年08月10日 95
110
天棚工程
5天 2015年07月31日 2015年08月04日 49,96
111
58天 2015年08月05日 2015年10月01日 110
112
门窗工程
10天 2015年08月05日 2015年08月14日 110
113
墙面工程
13天 2015年08月15日 2015年08月27日 52,112
114
13天 2015年08月28日 2015年09月09日 113
115
楼地面工程
13天 2015年08月28日 2015年09月09日 54,113
116
51天 2015年09月10日 2015年10月30日 115
117
油漆工程
112天 2015年09月10日 2015年12月30日 56,115
118
屋面工程
33天 2015年07月31日 2015年09月01日
119
屋面工程
33天 2015年07月31日 2015年09月01日 58,96
120
其他工程
113天 2015年08月11日 2015年12月01日
121
其他工程
113天 2015年08月11日 2015年12月01日 60,109
122
中期验收
22天 2015年12月31日 2016年01月21日
123
中期验收
22天 2015年12月31日 2016年01月21日 99,101,103,105,107,109,111,114,119,121,116,117
124
三区
213天 2015年12月01日 2016年06月30日
125
拆除工程
21天 2015年12月01日 2015年12月21日
126
拆除工程
9天 2015年12月01日 2015年12月09日
127
12天 2015年12月10日 2015年12月21日 126
128
机电工程
199天 2015年12月10日 2016年06月25日
129
水电工程
5天 2015年12月10日 2015年12月14日 99,126
130
179天 2015年12月15日 2016年06月10日 129
131
电力工程
3天 2015年12月16日 2015年12月18日 101,129[FS+1]
132
180天 2015年12月19日 2016年06月15日 131
133
通信工程
7天 2015年12月19日 2015年12月25日 131
134
179天 2015年12月26日 2016年06月21日 103,133
135
消防工程
183天 2015年12月26日 2016年06月25日 105,133
136
电梯工程
104天 2015年12月19日 2016年03月31日
137
电梯工程
104天 2015年12月19日 2016年03月31日 75,131
138
修缮工程
31天 2015年12月22日 2016年01月21日
139
修缮工程
31天 2015年12月22日 2016年01月21日 127
140
装饰装修工程
204天 2015年12月10日 2016年06月30日
141
钢结构工程
12天 2015年12月10日 2015年12月21日 126
142
天棚工程
29天 2015年12月22日 2016年01月19日 111,141,127
143
30天 2016年01月20日 2016年02月18日 142
144
门窗工程
12天 2016年01月20日 2016年01月31日 142
145
30天 2016年02月01日 2016年03月01日 144
146
墙面工程
9天 2016年02月01日 2016年02月09日 114,144
147
80天 2016年02月10日 2016年04月29日 146
148
楼地面工程
9天 2016年02月10日 2016年02月18日 116,146
149
128天 2016年02月19日 2016年06月25日 148
150
油漆工程
133天 2016年02月19日 2016年06月30日 117,148
151
屋面工程
32天 2015年12月22日 2016年01月22日
152
屋面工程
20天 2015年12月22日 2016年01月10日 119,127
153
12天 2016年01月11日 2016年01月22日 152
154
其他工程
141天 2016年01月11日 2016年05月30日
155
其他工程
141天 2016年01月11日 2016年05月30日 121,152
156
六区
124天 2016年05月30日 2016年09月30日
157
拆除工程
12天 2016年05月30日 2016年06月10日
158
拆除工程
4天 2016年05月30日 2016年06月02日
159
8天 2016年06月03日 2016年06月10日 158
160
机电工程
112天 2016年06月03日 2016年09月22日
161
机电工程
21天 2016年06月03日 2016年06月23日 73,72,70,68,158
162
89天 2016年06月26日 2016年09月22日 130,132,134,135,161
163
装饰装修工程
33天 2016年06月11日 2016年07月13日
164
装饰装修工程
19天 2016年06月11日 2016年06月29日 90,88,87,85,83,81,77,159
165
8天 2016年07月01日 2016年07月08日 153,155,139,143,145,147,149,150,164
166
5天 2016年07月09日 2016年07月13日 165
167
道路工程
75天 2016年07月09日 2016年09月21日
168
道路工程
12天 2016年07月09日 2016年07月20日 165
169
63天 2016年07月21日 2016年09月21日 168
170
绿化工程
63天 2016年07月21日 2016年09月21日
171
绿化工程
63天 2016年07月21日 2016年09月21日 168
172
其他工程
84天 2016年06月11日 2016年09月02日
173
其他工程
84天 2016年06月11日 2016年09月02日 92,159
174
调试竣工验收
112天 2016年06月11日 2016年09月30日
175
调试竣工验收
112天 2016年06月11日 2016年09月30日 137,159
176
竣工验收
29天 2016年10月01日 2016年10月29日
177
竣工验收
29天 2016年10月01日 2016年10月29日 123,162[FS+8],175,173,171,169,166
178
移交
31天 2016年10月31日 2016年11月30日
179
移交
31天 2016年10月31日 2016年11月30日 177
