 K2000+445.943思灵江中桥施工进度网络图

K2000+445.943思灵江中桥施工进度网络图

文件编号 14155 工期 279天 开始时间 2013-02-08 结束时间 2013-11-13
任务数 53K 整理日期 2019/5/17 下载次数 3865
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

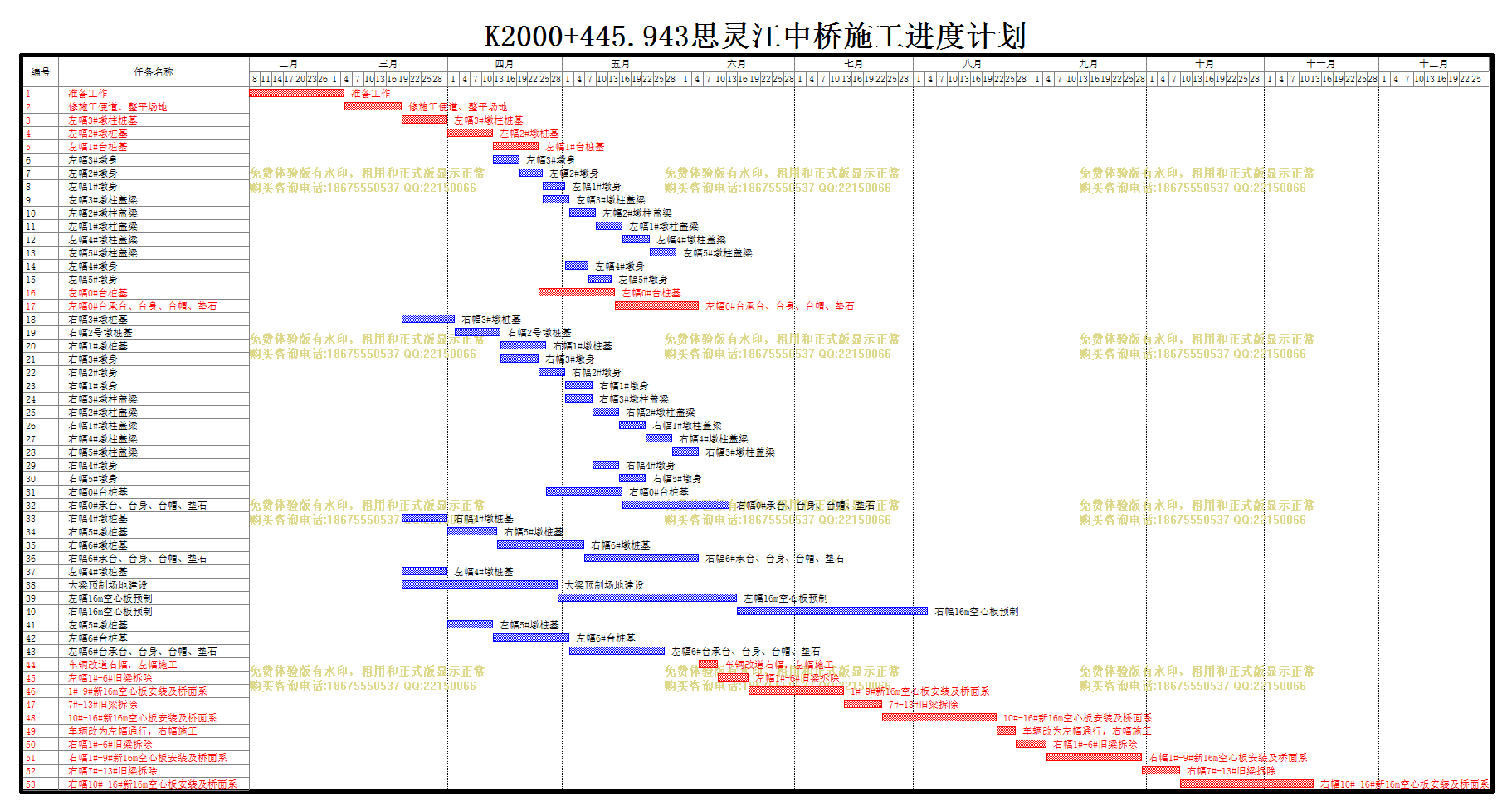

K2000+445.943思灵江中桥施工进度网络图

编号

任务名称

1
准备工作
2
修施工便道、整平场地
3
左幅3#墩柱桩基
4
左幅2#墩桩基
5
左幅1#台桩基
6
左幅3#墩身
7
左幅2#墩身
8
左幅1#墩身
9
左幅3#墩柱盖梁
10
左幅2#墩柱盖梁
11
左幅1#墩柱盖梁
12
左幅4#墩柱盖梁
13
左幅5#墩柱盖梁
14
左幅4#墩身
15
左幅5#墩身
16
左幅0#台桩基
17
左幅0#台承台、台身、台帽、垫石
18
右幅3#墩桩基
19
右幅2号墩桩基
20
右幅1#墩桩基
21
右幅3#墩身
22
右幅2#墩身
23
右幅1#墩身
24
右幅3#墩柱盖梁
25
右幅2#墩柱盖梁
26
右幅1#墩柱盖梁
27
右幅4#墩柱盖梁
28
右幅5#墩柱盖梁
29
右幅4#墩身
30
右幅5#墩身
31
右幅0#台桩基
32
右幅0#承台、台身、台帽、垫石
33
右幅4#墩桩基
34
右幅5#墩桩基
35
右幅6#墩桩基
36
右幅6#承台、台身、台帽、垫石
37
左幅4#墩桩基
38
大梁预制场地建设
39
左幅16m空心板预制
40
右幅16m空心板预制
41
左幅5#墩桩基
42
左幅6#台桩基
43
左幅6#台承台、台身、台帽、垫石
44
车辆改道右幅,左幅施工
45
左幅1#-6#旧梁拆除
46
1#-9#新16m空心板安装及桥面系
47
7#-13#旧梁拆除
48
10#-16#新16m空心板安装及桥面系
49
车辆改为左幅通行,右幅施工
50
右幅1#-6#旧梁拆除
51
右幅1#-9#新16m空心板安装及桥面系
52
右幅7#-13#旧梁拆除
53
右幅10#-16#新16m空心板安装及桥面系
