 水居巷二期4#楼顶层复式Q'户型样板房装修工程

水居巷二期4#楼顶层复式Q'户型样板房装修工程

文件编号 14141 工期 90天 开始时间 2017-02-25 结束时间 2017-05-25
任务数 69K 整理日期 2019/5/17 下载次数 3877
下载地址 计划文件点击下载(登录后才可以下载)

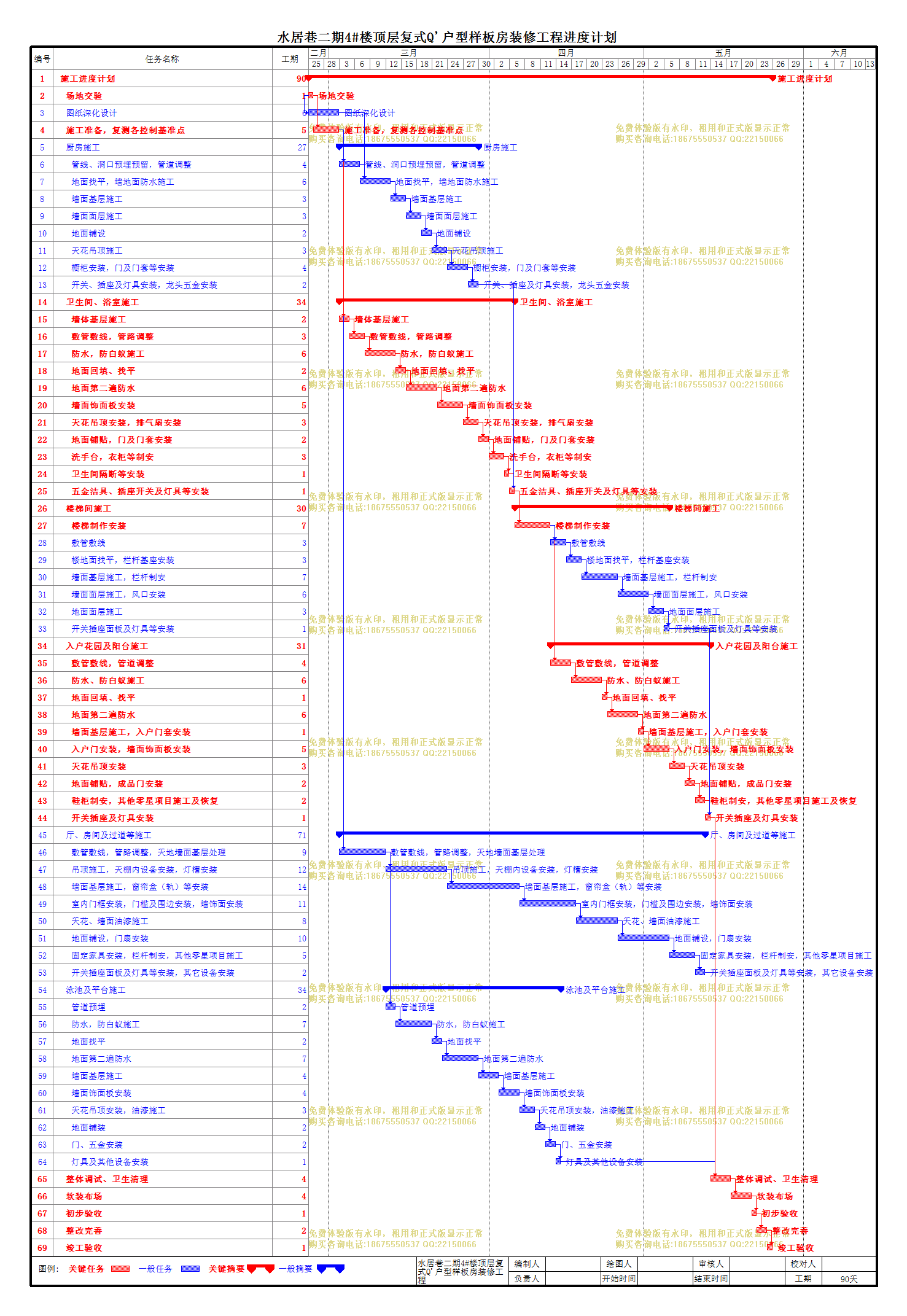

计划内容
水居巷二期4#楼顶层复式Q'户型样板房装修工程

编号

任务名称

工期

1
施工进度计划
90天
2
场地交验
1天
3
图纸深化设计
6天
4
施工准备,复测各控制基准点
5天
5
厨房施工
27天
6
管线、洞口预埋预留,管道调整
4天
7
地面找平,墙地面防水施工
6天
8
墙面基层施工
3天
9
墙面面层施工
3天
10
地面铺设
2天
11
天花吊顶施工
3天
12
橱柜安装,门及门套等安装
4天
13
开关、插座及灯具安装,龙头五金安装
2天
14
卫生间、浴室施工
34天
15
墙体基层施工
2天
16
敷管敷线,管路调整
3天
17
防水,防白蚁施工
6天
18
地面回填、找平
2天
19
地面第二遍防水
6天
20
墙面饰面板安装
5天
21
天花吊顶安装,排气扇安装
3天
22
地面铺贴,门及门套安装
2天
23
洗手台,衣柜等制安
3天
24
卫生间隔断等安装
1天
25
五金洁具、插座开关及灯具等安装
1天
26
楼梯间施工
30天
27
楼梯制作安装
7天
28
敷管敷线
3天
29
楼地面找平,栏杆基座安装
3天
30
墙面基层施工,栏杆制安
7天
31
墙面面层施工,风口安装
6天
32
地面面层施工
3天
33
开关插座面板及灯具等安装
1天
34
入户花园及阳台施工
31天
35
敷管敷线,管道调整
4天
36
防水、防白蚁施工
6天
37
地面回填、找平
1天
38
地面第二遍防水
6天
39
墙面基层施工,入户门套安装
1天
40
入户门安装,墙面饰面板安装
5天
41
天花吊顶安装
3天
42
地面铺贴,成品门安装
2天
43
鞋柜制安,其他零星项目施工及恢复
2天
44
开关插座及灯具安装
1天
45
厅、房间及过道等施工
71天
46
敷管敷线,管路调整,天地墙面基层处理
9天
47
吊顶施工,天棚内设备安装,灯槽安装
12天
48
墙面基层施工,窗帘盒(轨)等安装
14天
49
室内门框安装,门槛及围边安装,墙饰面安装
11天
50
天花、墙面油漆施工
8天
51
地面铺设,门扇安装
10天
52
固定家具安装,栏杆制安,其他零星项目施工
5天
53
开关插座面板及灯具等安装,其它设备安装
2天
54
泳池及平台施工
34天
55
管道预埋
2天
56
防水,防白蚁施工
7天
57
地面找平
2天
58
地面第二遍防水
7天
59
墙面基层施工
4天
60
墙面饰面板安装
4天
61
天花吊顶安装,油漆施工
3天
62
地面铺装
2天
63
门、五金安装
2天
64
灯具及其他设备安装
1天
65
整体调试、卫生清理
4天
66
软装布场
4天
67
初步验收
1天
68
整改完善
2天
69
竣工验收
1天
