 水城县观音岩水库工程9月施工进度计划

水城县观音岩水库工程9月施工进度计划

文件编号 14118 工期 30天 开始时间 2014-11-26 结束时间 2014-12-25
任务数 22K 整理日期 2019/5/17 下载次数 3873
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

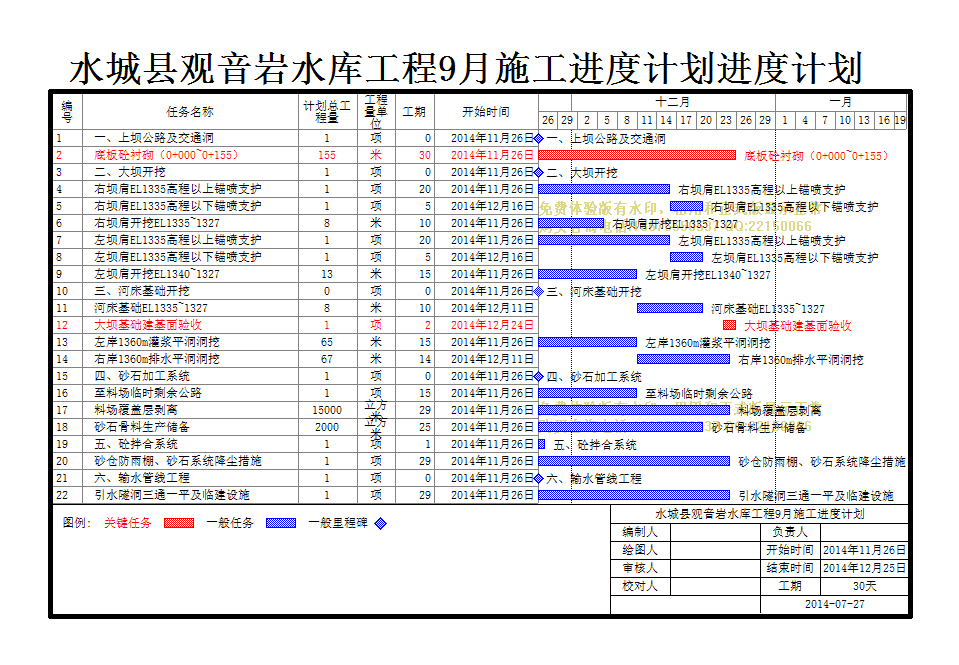

水城县观音岩水库工程9月施工进度计划

编号

任务名称

计划总工程量

工程量单位

工期

开始时间

结束时间

1
一、上坝公路及交通洞
1 0天 2014年11月26日 2014年11月26日
2
底板砼衬砌(0+000~0+155)
155 30天 2014年11月26日 2014年12月25日
3
二、大坝开挖
1 0天 2014年11月26日 2014年11月26日
4
右坝肩EL1335高程以上锚喷支护
1 20天 2014年11月26日 2014年12月15日
5
右坝肩EL1335高程以下锚喷支护
1 5天 2014年12月16日 2014年12月20日
6
右坝肩开挖EL1335~1327
8 10天 2014年11月26日 2014年12月05日
7
左坝肩EL1335高程以上锚喷支护
1 20天 2014年11月26日 2014年12月15日
8
左坝肩EL1335高程以下锚喷支护
1 5天 2014年12月16日 2014年12月20日
9
左坝肩开挖EL1340~1327
13 15天 2014年11月26日 2014年12月10日
10
三、河床基础开挖
0 0天 2014年11月26日 2014年11月26日
11
河床基础EL1335~1327
8 10天 2014年12月11日 2014年12月20日
12
大坝基础建基面验收
1 2天 2014年12月24日 2014年12月25日
13
左岸1360m灌浆平洞洞挖
65 15天 2014年11月26日 2014年12月10日
14
右岸1360m排水平洞洞挖
67 14天 2014年12月11日 2014年12月24日
15
四、砂石加工系统
1 0天 2014年11月26日 2014年11月26日
16
至料场临时剩余公路
1 15天 2014年11月26日 2014年12月10日
17
料场覆盖层剥离
15000 立方米 29天 2014年11月26日 2014年12月24日
18
砂石骨料生产储备
2000 立方米 25天 2014年11月26日 2014年12月20日
19
五、砼拌合系统
1 1天 2014年11月26日 2014年11月26日
20
砂仓防雨棚、砂石系统降尘措施
1 29天 2014年11月26日 2014年12月24日
21
六、输水管线工程
1 0天 2014年11月26日 2014年11月26日
22
引水隧洞三通一平及临建设施
1 29天 2014年11月26日 2014年12月24日
