文件编号 | 14111 | 工期 | 107天 | 开始时间 | 2014-09-01 | 结束时间 | 2014-12-16 |
任务数 | 20K | 整理日期 | 2019/5/17 | 下载次数 | 3864次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

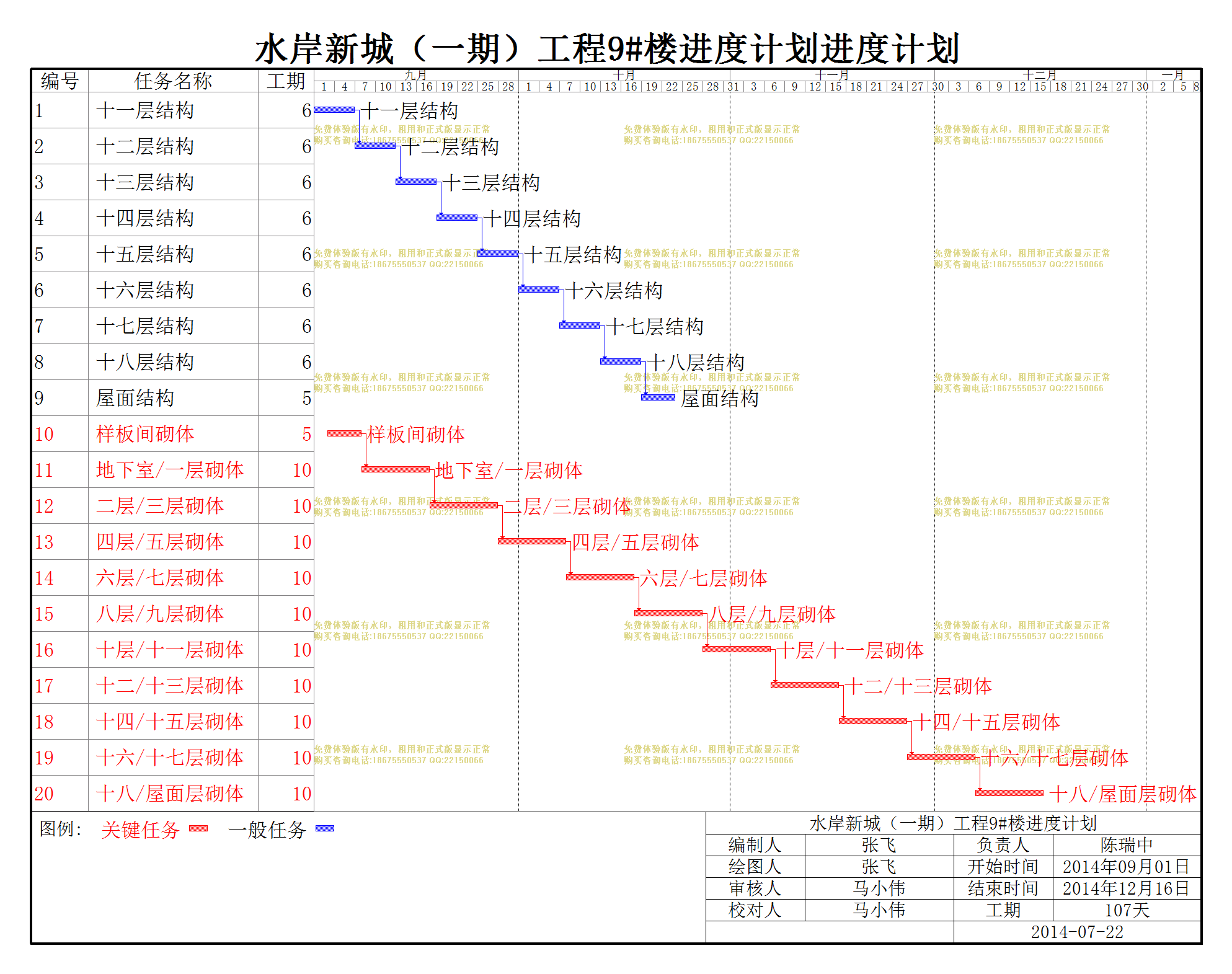

水岸新城(一期)工程9#楼进度计划 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 十一层结构 |
6天 | 2014年09月01日 | 2014年09月06日 | ||
2 | 十二层结构 |
6天 | 2014年09月07日 | 2014年09月12日 | 1 | |
3 | 十三层结构 |
6天 | 2014年09月13日 | 2014年09月18日 | 2 | |
4 | 十四层结构 |
6天 | 2014年09月19日 | 2014年09月24日 | 3 | |
5 | 十五层结构 |
6天 | 2014年09月25日 | 2014年09月30日 | 4 | |
6 | 十六层结构 |
6天 | 2014年10月01日 | 2014年10月06日 | 5 | |
7 | 十七层结构 |
6天 | 2014年10月07日 | 2014年10月12日 | 6 | |
8 | 十八层结构 |
6天 | 2014年10月13日 | 2014年10月18日 | 7 | |
9 | 屋面结构 |
5天 | 2014年10月19日 | 2014年10月23日 | 8 | |
10 | 样板间砌体 |
5天 | 2014年09月03日 | 2014年09月07日 | ||
11 | 地下室/一层砌体 |
10天 | 2014年09月08日 | 2014年09月17日 | 10 | |
12 | 二层/三层砌体 |
10天 | 2014年09月18日 | 2014年09月27日 | 11 | |
13 | 四层/五层砌体 |
10天 | 2014年09月28日 | 2014年10月07日 | 12 | |
14 | 六层/七层砌体 |
10天 | 2014年10月08日 | 2014年10月17日 | 13 | |
15 | 八层/九层砌体 |
10天 | 2014年10月18日 | 2014年10月27日 | 14 | |
16 | 十层/十一层砌体 |
10天 | 2014年10月28日 | 2014年11月06日 | 15 | |
17 | 十二/十三层砌体 |
10天 | 2014年11月07日 | 2014年11月16日 | 16 | |
18 | 十四/十五层砌体 |
10天 | 2014年11月17日 | 2014年11月26日 | 17 | |
19 | 十六/十七层砌体 |
10天 | 2014年11月27日 | 2014年12月06日 | 18 | |
20 | 十八/屋面层砌体 |
10天 | 2014年12月07日 | 2014年12月16日 | 19 |
