 水岸新城(一期)工程8#楼进度计划

水岸新城(一期)工程8#楼进度计划

文件编号 14110 工期 165天 开始时间 2014-07-22 结束时间 2015-01-02
任务数 30K 整理日期 2019/5/17 下载次数 3873
下载地址 计划文件点击下载(登录后才可以下载)

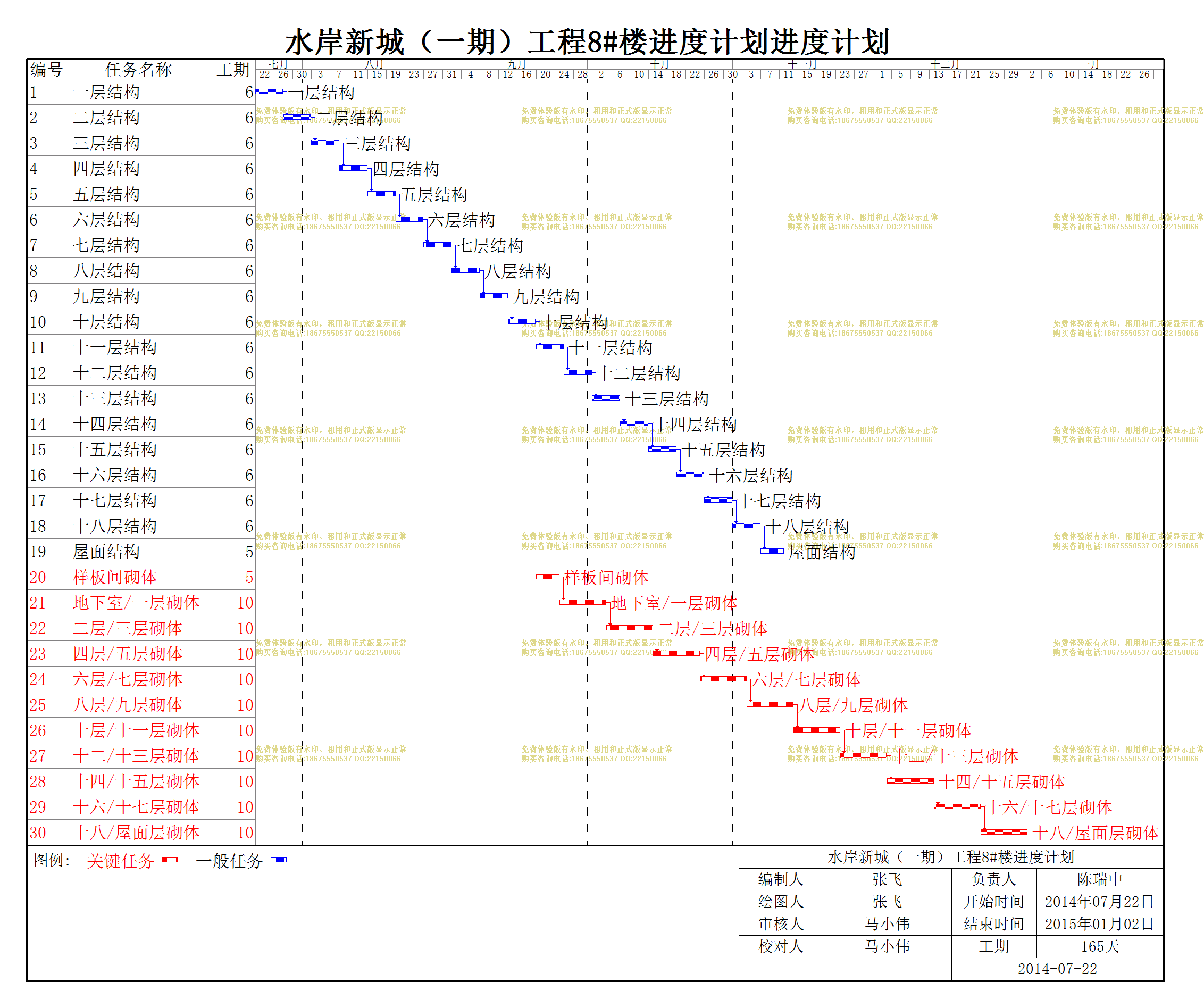

计划内容
水岸新城(一期)工程8#楼进度计划

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
一层结构
6天 2014年07月22日 2014年07月27日
2
二层结构
6天 2014年07月28日 2014年08月02日 1
3
三层结构
6天 2014年08月03日 2014年08月08日 2
4
四层结构
6天 2014年08月09日 2014年08月14日 3
5
五层结构
6天 2014年08月15日 2014年08月20日 4
6
六层结构
6天 2014年08月21日 2014年08月26日 5
7
七层结构
6天 2014年08月27日 2014年09月01日 6
8
八层结构
6天 2014年09月02日 2014年09月07日 7
9
九层结构
6天 2014年09月08日 2014年09月13日 8
10
十层结构
6天 2014年09月14日 2014年09月19日 9
11
十一层结构
6天 2014年09月20日 2014年09月25日 10
12
十二层结构
6天 2014年09月26日 2014年10月01日 11
13
十三层结构
6天 2014年10月02日 2014年10月07日 12
14
十四层结构
6天 2014年10月08日 2014年10月13日 13
15
十五层结构
6天 2014年10月14日 2014年10月19日 14
16
十六层结构
6天 2014年10月20日 2014年10月25日 15
17
十七层结构
6天 2014年10月26日 2014年10月31日 16
18
十八层结构
6天 2014年11月01日 2014年11月06日 17
19
屋面结构
5天 2014年11月07日 2014年11月11日 18
20
样板间砌体
5天 2014年09月20日 2014年09月24日
21
地下室/一层砌体
10天 2014年09月25日 2014年10月04日 20
22
二层/三层砌体
10天 2014年10月05日 2014年10月14日 21
23
四层/五层砌体
10天 2014年10月15日 2014年10月24日 22
24
六层/七层砌体
10天 2014年10月25日 2014年11月03日 23
25
八层/九层砌体
10天 2014年11月04日 2014年11月13日 24
26
十层/十一层砌体
10天 2014年11月14日 2014年11月23日 25
27
十二/十三层砌体
10天 2014年11月24日 2014年12月03日 26
28
十四/十五层砌体
10天 2014年12月04日 2014年12月13日 27
29
十六/十七层砌体
10天 2014年12月14日 2014年12月23日 28
30
十八/屋面层砌体
10天 2014年12月24日 2015年01月02日 29
