 水岸新城(一期)工程5#楼进度计划

水岸新城(一期)工程5#楼进度计划

文件编号 14103 工期 118天 开始时间 2014-08-28 结束时间 2014-12-23
任务数 24K 整理日期 2019/5/17 下载次数 3873
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

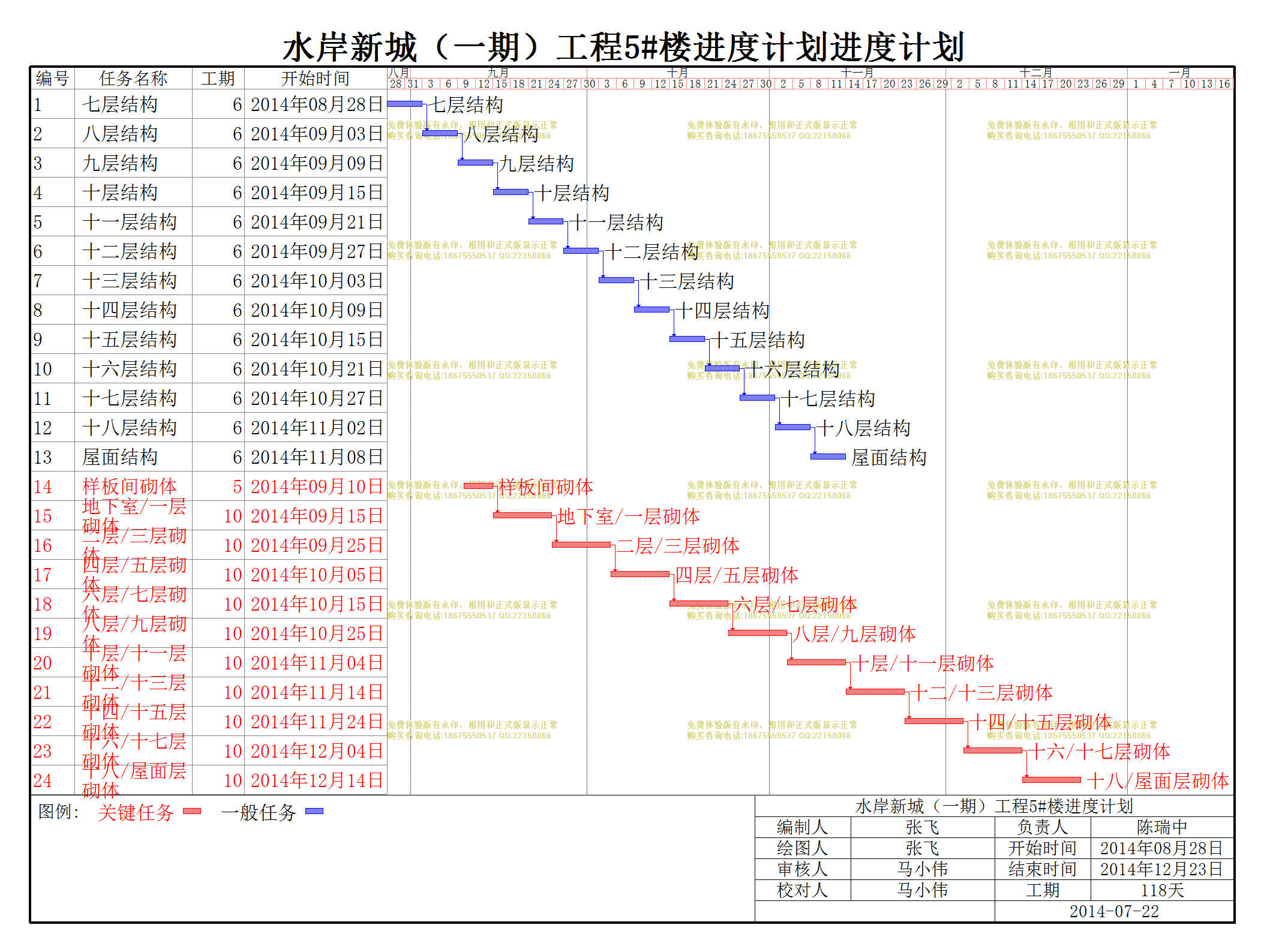

水岸新城(一期)工程5#楼进度计划

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
七层结构
6天 2014年08月28日 2014年09月02日
2
八层结构
6天 2014年09月03日 2014年09月08日 1
3
九层结构
6天 2014年09月09日 2014年09月14日 2
4
十层结构
6天 2014年09月15日 2014年09月20日 3
5
十一层结构
6天 2014年09月21日 2014年09月26日 4
6
十二层结构
6天 2014年09月27日 2014年10月02日 5
7
十三层结构
6天 2014年10月03日 2014年10月08日 6
8
十四层结构
6天 2014年10月09日 2014年10月14日 7
9
十五层结构
6天 2014年10月15日 2014年10月20日 8
10
十六层结构
6天 2014年10月21日 2014年10月26日 9
11
十七层结构
6天 2014年10月27日 2014年11月01日 10
12
十八层结构
6天 2014年11月02日 2014年11月07日 11
13
屋面结构
6天 2014年11月08日 2014年11月13日 12
14
样板间砌体
5天 2014年09月10日 2014年09月14日
15
地下室/一层砌体
10天 2014年09月15日 2014年09月24日 14
16
二层/三层砌体
10天 2014年09月25日 2014年10月04日 15
17
四层/五层砌体
10天 2014年10月05日 2014年10月14日 16
18
六层/七层砌体
10天 2014年10月15日 2014年10月24日 17
19
八层/九层砌体
10天 2014年10月25日 2014年11月03日 18
20
十层/十一层砌体
10天 2014年11月04日 2014年11月13日 19
21
十二/十三层砌体
10天 2014年11月14日 2014年11月23日 20
22
十四/十五层砌体
10天 2014年11月24日 2014年12月03日 21
23
十六/十七层砌体
10天 2014年12月04日 2014年12月13日 22
24
十八/屋面层砌体
10天 2014年12月14日 2014年12月23日 23

局部效果预览,详细内容请下载附件查看
