水岸新城(一期)工程3#楼进度计划

文件编号 14099 工期 105天 开始时间 2014-08-15 结束时间 2014-11-27
任务数 22K 整理日期 2019/5/17 下载次数 3869
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

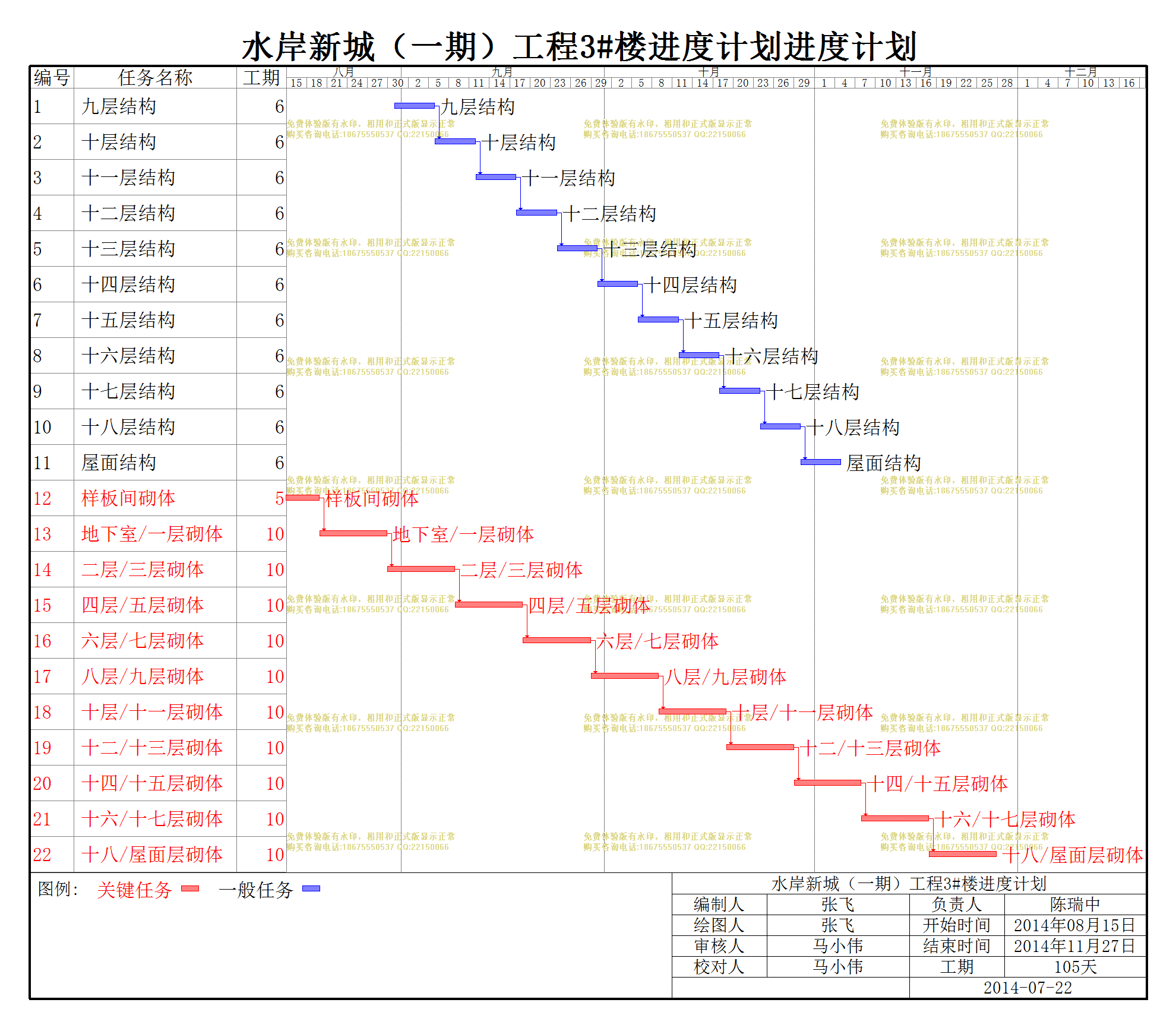

水岸新城(一期)工程3#楼进度计划

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
九层结构
6天 2014年08月31日 2014年09月05日
2
十层结构
6天 2014年09月06日 2014年09月11日 1
3
十一层结构
6天 2014年09月12日 2014年09月17日 2
4
十二层结构
6天 2014年09月18日 2014年09月23日 3
5
十三层结构
6天 2014年09月24日 2014年09月29日 4
6
十四层结构
6天 2014年09月30日 2014年10月05日 5
7
十五层结构
6天 2014年10月06日 2014年10月11日 6
8
十六层结构
6天 2014年10月12日 2014年10月17日 7
9
十七层结构
6天 2014年10月18日 2014年10月23日 8
10
十八层结构
6天 2014年10月24日 2014年10月29日 9
11
屋面结构
6天 2014年10月30日 2014年11月04日 10
12
样板间砌体
5天 2014年08月15日 2014年08月19日
13
地下室/一层砌体
10天 2014年08月20日 2014年08月29日 12
14
二层/三层砌体
10天 2014年08月30日 2014年09月08日 13
15
四层/五层砌体
10天 2014年09月09日 2014年09月18日 14
16
六层/七层砌体
10天 2014年09月19日 2014年09月28日 15
17
八层/九层砌体
10天 2014年09月29日 2014年10月08日 16
18
十层/十一层砌体
10天 2014年10月09日 2014年10月18日 17
19
十二/十三层砌体
10天 2014年10月19日 2014年10月28日 18
20
十四/十五层砌体
10天 2014年10月29日 2014年11月07日 19
21
十六/十七层砌体
10天 2014年11月08日 2014年11月17日 20
22
十八/屋面层砌体
10天 2014年11月18日 2014年11月27日 21
