文件编号 13902 工期 82天 开始时间 2016-03-01 结束时间 2016-05-21
任务数 31K 整理日期 2019/5/17 下载次数 3865
下载地址 计划文件点击下载(登录后才可以下载)

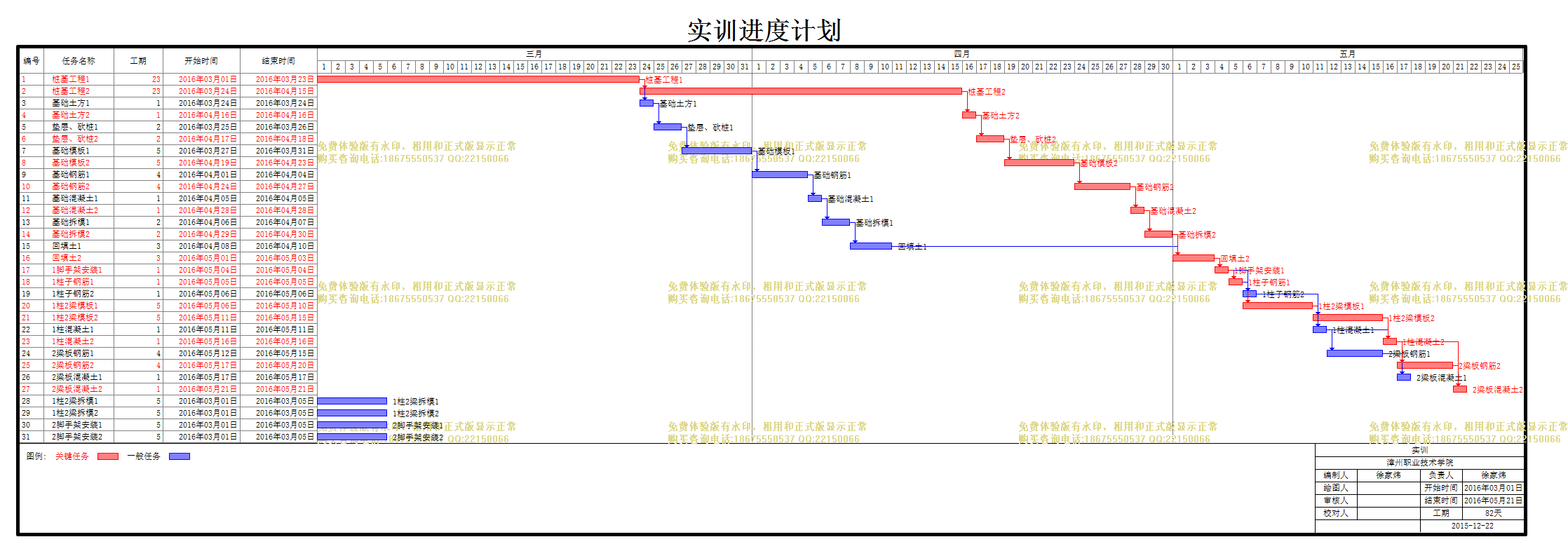

计划内容
实训

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
桩基工程1
23天 2016年03月01日 2016年03月23日
2
桩基工程2
23天 2016年03月24日 2016年04月15日 1
3
基础土方1
1天 2016年03月24日 2016年03月24日 1
4
基础土方2
1天 2016年04月16日 2016年04月16日 2
5
垫层、砍桩1
2天 2016年03月25日 2016年03月26日 3
6
垫层、砍桩2
2天 2016年04月17日 2016年04月18日 4
7
基础模板1
5天 2016年03月27日 2016年03月31日 5
8
基础模板2
5天 2016年04月19日 2016年04月23日 6
9
基础钢筋1
4天 2016年04月01日 2016年04月04日 7
10
基础钢筋2
4天 2016年04月24日 2016年04月27日 8
11
基础混凝土1
1天 2016年04月05日 2016年04月05日 9
12
基础混凝土2
1天 2016年04月28日 2016年04月28日 10
13
基础拆模1
2天 2016年04月06日 2016年04月07日 11
14
基础拆模2
2天 2016年04月29日 2016年04月30日 12
15
回填土1
3天 2016年04月08日 2016年04月10日 13
16
回填土2
3天 2016年05月01日 2016年05月03日 15,14
17
1脚手架安装1
1天 2016年05月04日 2016年05月04日 16
18
1柱子钢筋1
1天 2016年05月05日 2016年05月05日 17
19
1柱子钢筋2
1天 2016年05月06日 2016年05月06日 17,18
20
1柱2梁模板1
5天 2016年05月06日 2016年05月10日 18
21
1柱2梁模板2
5天 2016年05月11日 2016年05月15日 20,19
22
1柱混凝土1
1天 2016年05月11日 2016年05月11日 20
23
1柱混凝土2
1天 2016年05月16日 2016年05月16日 22,21
24
2梁板钢筋1
4天 2016年05月12日 2016年05月15日 22
25
2梁板钢筋2
4天 2016年05月17日 2016年05月20日 24,23
26
2梁板混凝土1
1天 2016年05月17日 2016年05月17日 23,24
27
2梁板混凝土2
1天 2016年05月21日 2016年05月21日 23,25
28
1柱2梁拆模1
5天 2016年03月01日 2016年03月05日
29
1柱2梁拆模2
5天 2016年03月01日 2016年03月05日
30
2脚手架安装1
5天 2016年03月01日 2016年03月05日
31
2脚手架安装2
5天 2016年03月01日 2016年03月05日

局部效果预览,详细内容请下载附件查看
