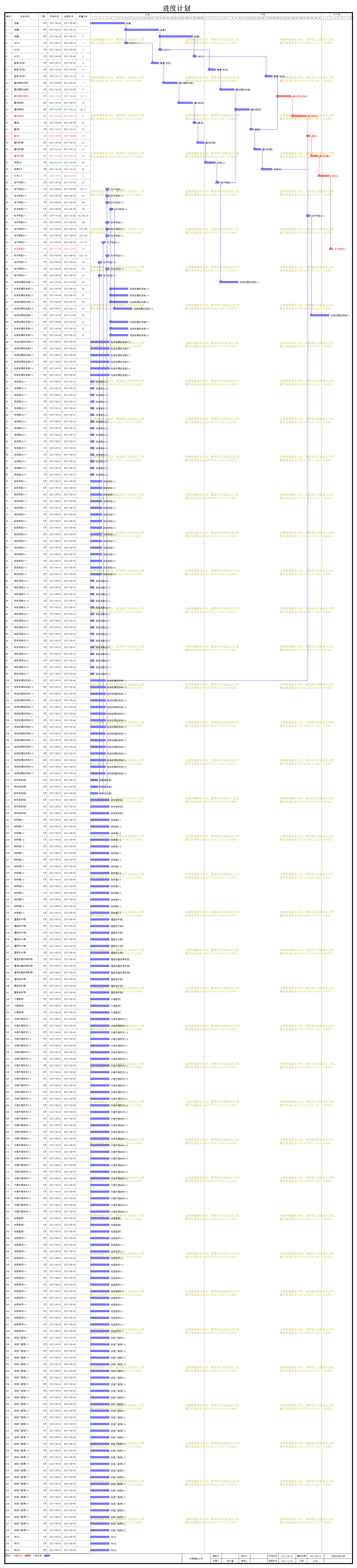

文件编号 13901 工期 64天 开始时间 2017-09-01 结束时间 2017-11-03
任务数 231K 整理日期 2019/5/17 下载次数 3872
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
桩基1
9天 2017-09-01 2017-09-09
2
桩基2
9天 2017-09-10 2017-09-18 1
3
桩基3
9天 2017-09-19 2017-09-27 2
4
土方1
1天 2017-09-10 2017-09-10 1
5
土方2
1天 2017-09-19 2017-09-19 2
6
土方3
1天 2017-09-28 2017-09-28 3
7
垫层+砍桩1
2天 2017-09-17 2017-09-18 4
8
垫层+砍桩2
2天 2017-10-02 2017-10-03 5
9
垫层+砍桩3
2天 2017-10-17 2017-10-18 6
10
基础模板安装1
4天 2017-09-20 2017-09-23 7
11
基础模板安装2
4天 2017-10-05 2017-10-08 8
12
基础模板安装3
4天 2017-10-20 2017-10-23 9,17
13
基础钢筋1
4天 2017-09-24 2017-09-27 10
14
基础钢筋2
4天 2017-10-09 2017-10-12 25,11
15
基础钢筋3
4天 2017-10-24 2017-10-27 12
16
基混1
1天 2017-09-28 2017-09-28 13
17
基混2
1天 2017-10-13 2017-10-13 14
18
基混3
1天 2017-10-28 2017-10-28 15
19
基础拆模1
2天 2017-09-29 2017-09-30 16
20
基础拆模2
2天 2017-10-14 2017-10-15 17
21
基础拆模3
2天 2017-10-29 2017-10-30 18
22
回填土1
3天 2017-10-01 2017-10-03 19
23
回填土2
3天 2017-10-16 2017-10-18 20
24
回填土3
3天 2017-10-31 2017-11-02 21
25
柱子钢筋1-1
1天 2017-10-04 2017-10-04 22
26
柱子钢筋1-2
1天 2017-09-05 2017-09-05 100,71
27
柱子钢筋1-3
1天 2017-09-05 2017-09-05 101
28
柱子钢筋1-4
1天 2017-09-05 2017-09-05 102
29
柱子钢筋1-5
1天 2017-09-06 2017-09-06 53
30
柱子钢筋2-1
1天 2017-10-28 2017-10-28 23,100,15
31
柱子钢筋2-2
1天 2017-09-05 2017-09-05 105
32
柱子钢筋2-3
1天 2017-09-05 2017-09-05 115,106
33
柱子钢筋2-4
1天 2017-09-05 2017-09-05 107,116
34
柱子钢筋2-5
1天 2017-09-04 2017-09-04 117,74
35
柱子钢筋3-1
1天 2017-11-03 2017-11-03 24
36
柱子钢筋3-2
1天 2017-09-05 2017-09-05 116,110
37
柱子钢筋3-3
1天 2017-09-03 2017-09-03 115
38
柱子钢筋3-4
1天 2017-09-05 2017-09-05 112
39
柱子钢筋3-5
1天 2017-09-03 2017-09-03 117
40
柱梁板模板安装1-1
5天 2017-10-05 2017-10-09 25
41
柱梁板模板安装1-2
5天 2017-09-06 2017-09-10 50
42
柱梁板模板安装1-3
5天 2017-09-06 2017-09-10 27
43
柱梁板模板安装1-4
5天 2017-09-06 2017-09-10 28
44
柱梁板模板安装1-5
5天 2017-09-07 2017-09-11 29
45
柱梁板模板安装2-1
5天 2017-10-29 2017-11-02 30
46
柱梁板模板安装2-2
5天 2017-09-06 2017-09-10 31
47
柱梁板模板安装2-3
5天 2017-09-06 2017-09-10 32
48
柱梁板模板安装2-4
5天 2017-09-06 2017-09-10 33
49
柱梁板模板安装2-5
5天 2017-09-01 2017-09-05
50
柱梁板模板安装3-1
5天 2017-09-01 2017-09-05
51
柱梁板模板安装3-2
5天 2017-09-01 2017-09-05
52
柱梁板模板安装3-3
5天 2017-09-01 2017-09-05
53
柱梁板模板安装3-4
5天 2017-09-01 2017-09-05
54
柱梁板模板安装3-5
5天 2017-09-01 2017-09-05
55
柱混凝土1-1
1天 2017-09-01 2017-09-01
56
柱混凝土1-2
1天 2017-09-01 2017-09-01
57
柱混凝土1-3
1天 2017-09-01 2017-09-01
58
柱混凝土1-4
1天 2017-09-01 2017-09-01
59
柱混凝土1-5
1天 2017-09-01 2017-09-01
60
柱混凝土2-1
1天 2017-09-01 2017-09-01
61
柱混凝土2-2
1天 2017-09-01 2017-09-01
62
柱混凝土2-3
1天 2017-09-01 2017-09-01
63
柱混凝土2-4
1天 2017-09-01 2017-09-01
64
柱混凝土2-5
1天 2017-09-01 2017-09-01
65
柱混凝土3-1
1天 2017-09-01 2017-09-01
66
柱混凝土3-2
1天 2017-09-01 2017-09-01
67
柱混凝土3-3
1天 2017-09-01 2017-09-01
68
柱混凝土3-4
1天 2017-09-01 2017-09-01
69
柱混凝土3-5
1天 2017-09-01 2017-09-01
70
梁板钢筋1-1
3天 2017-09-01 2017-09-03
71
梁板钢筋1-2
3天 2017-09-01 2017-09-03
72
梁板钢筋1-3
3天 2017-09-01 2017-09-03
73
梁板钢筋1-4
3天 2017-09-01 2017-09-03
74
梁板钢筋1-5
3天 2017-09-01 2017-09-03
75
梁板钢筋2-1
3天 2017-09-01 2017-09-03
76
梁板钢筋2-2
3天 2017-09-01 2017-09-03
77
梁板钢筋2-3
3天 2017-09-01 2017-09-03
78
梁板钢筋2-4
3天 2017-09-01 2017-09-03
79
梁板钢筋2-5
3天 2017-09-01 2017-09-03
80
梁板钢筋3-1
3天 2017-09-01 2017-09-03
81
梁板钢筋3-2
3天 2017-09-01 2017-09-03
82
梁板钢筋3-3
3天 2017-09-01 2017-09-03
83
梁板钢筋3-4
3天 2017-09-01 2017-09-03
84
梁板钢筋3-5
3天 2017-09-01 2017-09-03
85
梁板混凝土1-1
1天 2017-09-01 2017-09-01
86
梁板混凝土1-2
1天 2017-09-01 2017-09-01
87
梁板混凝土1-3
1天 2017-09-01 2017-09-01
88
梁板混凝土1-4
1天 2017-09-01 2017-09-01
89
梁板混凝土1-5
1天 2017-09-01 2017-09-01
90
梁板混凝土2-1
1天 2017-09-01 2017-09-01
91
梁板混凝土2-2
1天 2017-09-01 2017-09-01
92
梁板混凝土2-3
1天 2017-09-01 2017-09-01
93
梁板混凝土2-4
1天 2017-09-01 2017-09-01
94
梁板混凝土2-5
1天 2017-09-01 2017-09-01
95
梁板混凝土3-1
1天 2017-09-01 2017-09-01
96
梁板混凝土3-2
1天 2017-09-01 2017-09-01
97
梁板混凝土3-3
1天 2017-09-01 2017-09-01
98
梁板混凝土3-4
1天 2017-09-01 2017-09-01
99
梁板混凝土3-5
1天 2017-09-01 2017-09-01
100
柱梁板模板拆除1-1
4天 2017-09-01 2017-09-04
101
柱梁板模板拆除1-2
4天 2017-09-01 2017-09-04
102
柱梁板模板拆除1-3
4天 2017-09-01 2017-09-04
103
柱梁板模板拆除1-4
4天 2017-09-01 2017-09-04
104
柱梁板模板拆除1-5
4天 2017-09-01 2017-09-04
105
柱梁板模板拆除2-1
4天 2017-09-01 2017-09-04
106
柱梁板模板拆除2-2
4天 2017-09-01 2017-09-04
107
柱梁板模板拆除2-3
4天 2017-09-01 2017-09-04
108
柱梁板模板拆除2-4
4天 2017-09-01 2017-09-04
109
柱梁板模板拆除2-5
4天 2017-09-01 2017-09-04
110
柱梁板模板拆除3-1
4天 2017-09-01 2017-09-04
111
柱梁板模板拆除3-2
4天 2017-09-01 2017-09-04
112
柱梁板模板拆除3-3
4天 2017-09-01 2017-09-04
113
柱梁板模板拆除3-4
4天 2017-09-01 2017-09-04
114
柱梁板模板拆除3-5
4天 2017-09-01 2017-09-04
115
脚手架安装1
2天 2017-09-01 2017-09-02
116
脚手架安装2
2天 2017-09-01 2017-09-02
117
脚手架安装3
2天 2017-09-01 2017-09-02
118
脚手架拆除1
5天 2017-09-01 2017-09-05
119
脚手架拆除2
5天 2017-09-01 2017-09-05
120
脚手架拆除3
5天 2017-09-01 2017-09-05
121
砌砖墙1-1
5天 2017-09-01 2017-09-05
122
砌砖墙1-2
5天 2017-09-01 2017-09-05
123
砌砖墙1-3
5天 2017-09-01 2017-09-05
124
砌砖墙1-4
5天 2017-09-01 2017-09-05
125
砌砖墙1-5
5天 2017-09-01 2017-09-05
126
砌砖墙2-1
5天 2017-09-01 2017-09-05
127
砌砖墙2-2
5天 2017-09-01 2017-09-05
128
砌砖墙2-3
5天 2017-09-01 2017-09-05
129
砌砖墙2-4
5天 2017-09-01 2017-09-05
130
砌砖墙2-5
5天 2017-09-01 2017-09-05
131
砌砖墙3-1
5天 2017-09-01 2017-09-05
132
砌砖墙3-2
5天 2017-09-01 2017-09-05
133
砌砖墙3-3
5天 2017-09-01 2017-09-05
134
砌砖墙3-4
5天 2017-09-01 2017-09-05
135
砌砖墙3-5
5天 2017-09-01 2017-09-05
136
屋面找平层1
5天 2017-09-01 2017-09-05
137
屋面找平层2
5天 2017-09-01 2017-09-05
138
屋面找平层3
5天 2017-09-01 2017-09-05
139
屋面防水层1
5天 2017-09-01 2017-09-05
140
屋面防水层2
5天 2017-09-01 2017-09-05
141
屋面防水层3
5天 2017-09-01 2017-09-05
142
屋面挤塑板隔热层1
5天 2017-09-01 2017-09-05
143
屋面挤塑板隔热层2
5天 2017-09-01 2017-09-05
144
屋面挤塑板隔热层3
5天 2017-09-01 2017-09-05
145
屋面保护层1
5天 2017-09-01 2017-09-05
146
屋面保护层2
5天 2017-09-01 2017-09-05
147
屋面保护层3
5天 2017-09-01 2017-09-05
148
外墙面砖1
5天 2017-09-01 2017-09-05
149
外墙面砖2
5天 2017-09-01 2017-09-05
150
外墙面砖3
5天 2017-09-01 2017-09-05
151
内墙天棚抹灰1-1
5天 2017-09-01 2017-09-05
152
内墙天棚抹灰1-2
5天 2017-09-01 2017-09-05
153
内墙天棚抹灰1-3
5天 2017-09-01 2017-09-05
154
内墙天棚抹灰1-4
5天 2017-09-01 2017-09-05
155
内墙天棚抹灰1-5
5天 2017-09-01 2017-09-05
156
内墙天棚抹灰2-1
5天 2017-09-01 2017-09-05
157
内墙天棚抹灰2-2
5天 2017-09-01 2017-09-05
158
内墙天棚抹灰2-3
5天 2017-09-01 2017-09-05
159
内墙天棚抹灰2-4
5天 2017-09-01 2017-09-05
160
内墙天棚抹灰2-5
5天 2017-09-01 2017-09-05
161
内墙天棚抹灰3-1
5天 2017-09-01 2017-09-05
162
内墙天棚抹灰3-2
5天 2017-09-01 2017-09-05
163
内墙天棚抹灰3-3
5天 2017-09-01 2017-09-05
164
内墙天棚抹灰3-4
5天 2017-09-01 2017-09-05
165
内墙天棚抹灰3-5
5天 2017-09-01 2017-09-05
166
内墙天棚涂料1-1
5天 2017-09-01 2017-09-05
167
内墙天棚涂料1-2
5天 2017-09-01 2017-09-05
168
内墙天棚涂料1-3
5天 2017-09-01 2017-09-05
169
内墙天棚涂料1-4
5天 2017-09-01 2017-09-05
170
内墙天棚涂料1-5
5天 2017-09-01 2017-09-05
171
内墙天棚涂料2-1
5天 2017-09-01 2017-09-05
172
内墙天棚涂料2-2
5天 2017-09-01 2017-09-05
173
内墙天棚涂料2-3
5天 2017-09-01 2017-09-05
174
内墙天棚涂料2-4
5天 2017-09-01 2017-09-05
175
内墙天棚涂料2-5
5天 2017-09-01 2017-09-05
176
内墙天棚涂料3-1
5天 2017-09-01 2017-09-05
177
内墙天棚涂料3-2
5天 2017-09-01 2017-09-05
178
内墙天棚涂料3-3
5天 2017-09-01 2017-09-05
179
内墙天棚涂料3-4
5天 2017-09-01 2017-09-05
180
内墙天棚涂料3-5
5天 2017-09-01 2017-09-05
181
地面垫层1
5天 2017-09-01 2017-09-05
182
地面垫层2
5天 2017-09-01 2017-09-05
183
地面垫层3
5天 2017-09-01 2017-09-05
184
地面装饰1-1
5天 2017-09-01 2017-09-05
185
地面装饰1-2
5天 2017-09-01 2017-09-05
186
地面装饰1-3
5天 2017-09-01 2017-09-05
187
地面装饰1-4
5天 2017-09-01 2017-09-05
188
地面装饰1-5
5天 2017-09-01 2017-09-05
189
地面装饰2-1
5天 2017-09-01 2017-09-05
190
地面装饰2-2
5天 2017-09-01 2017-09-05
191
地面装饰2-3
5天 2017-09-01 2017-09-05
192
地面装饰2-4
5天 2017-09-01 2017-09-05
193
地面装饰2-5
5天 2017-09-01 2017-09-05
194
地面装饰3-1
5天 2017-09-01 2017-09-05
195
地面装饰3-2
5天 2017-09-01 2017-09-05
196
地面装饰3-3
5天 2017-09-01 2017-09-05
197
地面装饰3-4
5天 2017-09-01 2017-09-05
198
地面装饰3-5
5天 2017-09-01 2017-09-05
199
安装门窗框1-1
5天 2017-09-01 2017-09-05
200
安装门窗框1-2
5天 2017-09-01 2017-09-05
201
安装门窗框1-3
5天 2017-09-01 2017-09-05
202
安装门窗框1-4
5天 2017-09-01 2017-09-05
203
安装门窗框1-5
5天 2017-09-01 2017-09-05
204
安装门窗框2-1
5天 2017-09-01 2017-09-05
205
安装门窗框2-2
5天 2017-09-01 2017-09-05
206
安装门窗框2-3
5天 2017-09-01 2017-09-05
207
安装门窗框2-4
5天 2017-09-01 2017-09-05
208
安装门窗框2-5
5天 2017-09-01 2017-09-05
209
安装门窗框3-1
5天 2017-09-01 2017-09-05
210
安装门窗框3-2
5天 2017-09-01 2017-09-05
211
安装门窗框3-3
5天 2017-09-01 2017-09-05
212
安装门窗框3-4
5天 2017-09-01 2017-09-05
213
安装门窗框3-5
5天 2017-09-01 2017-09-05
214
安装门窗扇1-1
5天 2017-09-01 2017-09-05
215
安装门窗扇1-2
5天 2017-09-01 2017-09-05
216
安装门窗扇1-3
5天 2017-09-01 2017-09-05
217
安装门窗扇1-4
5天 2017-09-01 2017-09-05
218
安装门窗扇1-5
5天 2017-09-01 2017-09-05
219
安装门窗扇2-1
5天 2017-09-01 2017-09-05
220
安装门窗扇2-2
5天 2017-09-01 2017-09-05
221
安装门窗扇2-3
5天 2017-09-01 2017-09-05
222
安装门窗扇2-4
5天 2017-09-01 2017-09-05
223
安装门窗扇2-5
5天 2017-09-01 2017-09-05
224
安装门窗扇3-1
5天 2017-09-01 2017-09-05
225
安装门窗扇3-2
5天 2017-09-01 2017-09-05
226
安装门窗扇3-3
5天 2017-09-01 2017-09-05
227
安装门窗扇3-4
5天 2017-09-01 2017-09-05
228
安装门窗扇3-5
5天 2017-09-01 2017-09-05
229
明沟1
5天 2017-09-01 2017-09-05
230
明沟2
5天 2017-09-01 2017-09-05
231
明沟3
5天 2017-09-01 2017-09-05
