文件编号 13887 工期 165天 开始时间 2016-02-25 结束时间 2016-08-07
任务数 113K 整理日期 2019/5/17 下载次数 3869
下载地址 计划文件点击下载(登录后才可以下载)

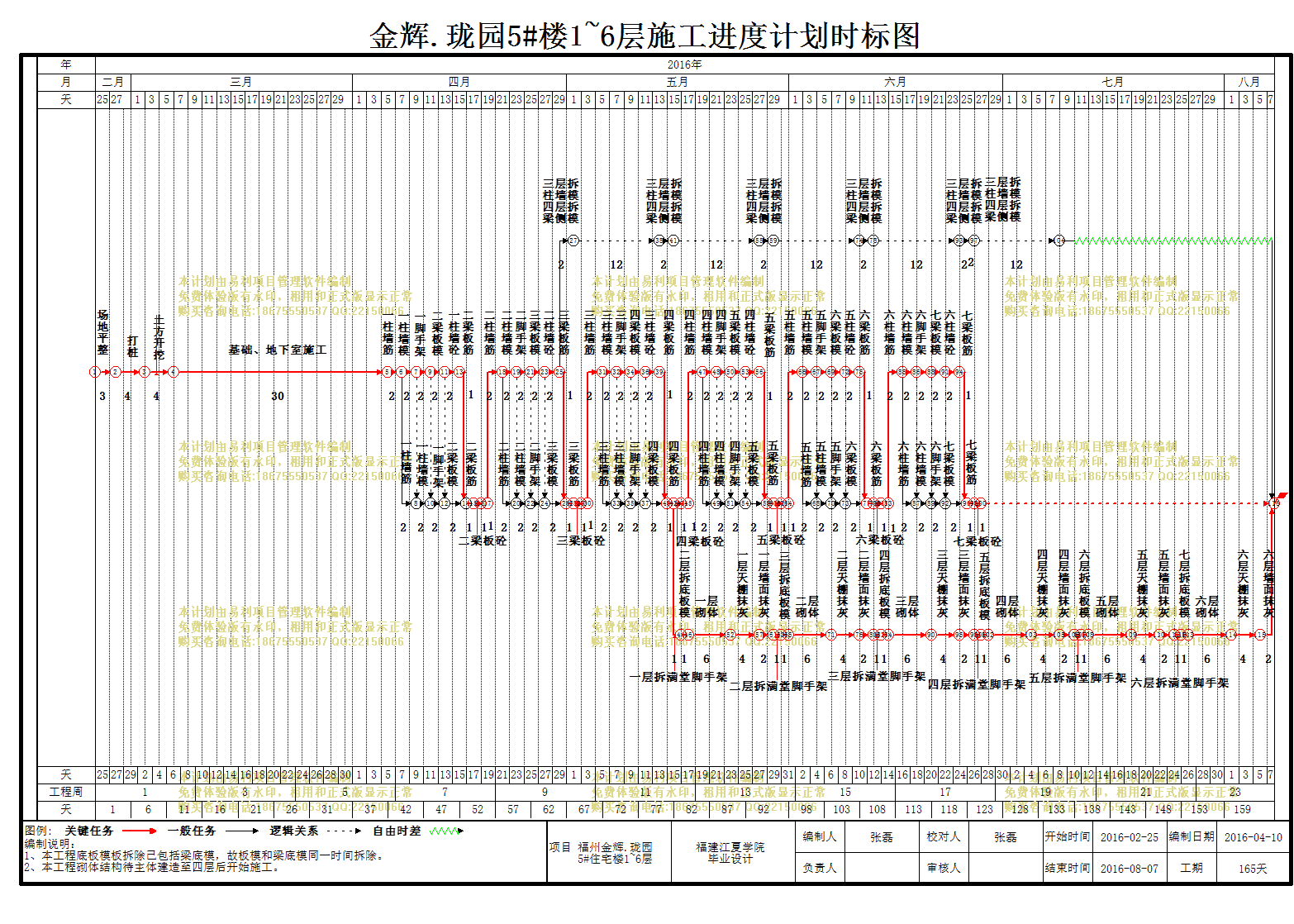

计划内容
项目

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
场地平整
3天 2016-02-25 2016-02-27
2
打桩
4天 2016-02-28 2016-03-02 1
3
土方开挖
4天 2016-03-03 2016-03-06 2
4
基础、地下室施工
30天 2016-03-07 2016-04-05 3
5
一柱墙筋
2天 2016-04-06 2016-04-07 4
6
一柱墙模
2天 2016-04-08 2016-04-09 5
7
一柱墙筋
2天 2016-04-08 2016-04-09 5
8
一柱墙模
2天 2016-04-10 2016-04-11 7,6
9
一脚手架
2天 2016-04-10 2016-04-11 6
10
二梁板模
2天 2016-04-12 2016-04-13 9
11
一柱墙砼
2天 2016-04-14 2016-04-15 10
12
一脚手架
2天 2016-04-12 2016-04-13 9,8
13
二梁板模
2天 2016-04-14 2016-04-15 12,10
14
二梁板筋
1天 2016-04-16 2016-04-16 11
15
二梁板筋
1天 2016-04-17 2016-04-17 14,13
16
二梁板砼
1天 2016-04-18 2016-04-18 15
17
二柱墙筋
2天 2016-04-20 2016-04-21 16[FS+1]
18
二柱墙模
2天 2016-04-22 2016-04-23 17
19
二脚手架
2天 2016-04-24 2016-04-25 18
20
三梁板模
2天 2016-04-26 2016-04-27 19
21
二柱墙砼
2天 2016-04-28 2016-04-29 20
22
三梁板筋
1天 2016-04-30 2016-04-30 21
23
二柱墙筋
2天 2016-04-22 2016-04-23 17
24
二柱墙模
2天 2016-04-24 2016-04-25 23,18
25
二脚手架
2天 2016-04-26 2016-04-27 24,19
26
三梁板模
2天 2016-04-28 2016-04-29 20,25
27
三梁板筋
1天 2016-05-01 2016-05-01 22,26
28
三梁板砼
1天 2016-05-02 2016-05-02 27
29
三柱墙筋
2天 2016-05-04 2016-05-05 28[FS+1]
30
三柱墙模
2天 2016-05-06 2016-05-07 29
31
三脚手架
2天 2016-05-08 2016-05-09 30
32
四梁板模
2天 2016-05-10 2016-05-11 31
33
三柱墙砼
2天 2016-05-12 2016-05-13 32
34
四梁板筋
1天 2016-05-14 2016-05-14 33
35
三柱墙筋
2天 2016-05-06 2016-05-07 29
36
三柱墙模
2天 2016-05-08 2016-05-09 30,35
37
三脚手架
2天 2016-05-10 2016-05-11 31,36
38
四梁板模
2天 2016-05-12 2016-05-13 32,37
39
四梁板筋
1天 2016-05-15 2016-05-15 34,38
40
四梁板砼
1天 2016-05-16 2016-05-16 39
41
四柱墙筋
2天 2016-05-18 2016-05-19 40[FS+1]
42
四柱墙模
2天 2016-05-20 2016-05-21 41
43
四脚手架
2天 2016-05-22 2016-05-23 42
44
五梁板模
2天 2016-05-24 2016-05-25 43
45
四柱墙砼
2天 2016-05-26 2016-05-27 44
46
四柱墙筋
2天 2016-05-20 2016-05-21 41
47
四柱墙模
2天 2016-05-22 2016-05-23 42,46
48
四脚手架
2天 2016-05-24 2016-05-25 43,47
49
五梁板模
2天 2016-05-26 2016-05-27 44,48
50
五梁板筋
1天 2016-05-28 2016-05-28 45
51
五梁板筋
1天 2016-05-29 2016-05-29 50,49
52
五梁板砼
1天 2016-05-30 2016-05-30 51
53
五柱墙筋
2天 2016-06-01 2016-06-02 52[FS+1]
54
五柱墙模
2天 2016-06-03 2016-06-04 53
55
五脚手架
2天 2016-06-05 2016-06-06 54
56
六梁板模
2天 2016-06-07 2016-06-08 55
57
五柱墙砼
2天 2016-06-09 2016-06-10 56
58
六梁板筋
1天 2016-06-11 2016-06-11 57
59
五柱墙筋
2天 2016-06-03 2016-06-04 53
60
五柱墙模
2天 2016-06-05 2016-06-06 54,59
61
五脚手架
2天 2016-06-07 2016-06-08 55,60
62
六梁板模
2天 2016-06-09 2016-06-10 56,61
63
六梁板筋
1天 2016-06-12 2016-06-12 58,62
64
六梁板砼
1天 2016-06-13 2016-06-13 63
65
六柱墙筋
2天 2016-06-15 2016-06-16 64[FS+1]
66
六柱墙模
2天 2016-06-17 2016-06-18 65
67
六脚手架
2天 2016-06-19 2016-06-20 66
68
七梁板模
2天 2016-06-21 2016-06-22 67
69
六柱墙砼
2天 2016-06-23 2016-06-24 68
70
七梁板筋
1天 2016-06-25 2016-06-25 69
71
六柱墙筋
2天 2016-06-17 2016-06-18 65
72
六柱墙模
2天 2016-06-19 2016-06-20 66,71
73
六脚手架
2天 2016-06-21 2016-06-22 67,72
74
七梁板模
2天 2016-06-23 2016-06-24 68,73
75
七梁板筋
1天 2016-06-26 2016-06-26 70,74
76
七梁板砼
1天 2016-06-27 2016-06-27 75
77
一层拆满堂脚手架
1天 2016-05-16 2016-05-16 39
78
二层拆底板模
1天 2016-05-17 2016-05-17 77
79
一层砌体
6天 2016-05-18 2016-05-23 78
80
一层天棚抹灰
4天 2016-05-24 2016-05-27 79
81
一层墙面抹灰
2天 2016-05-28 2016-05-29 80
82
二层拆满堂脚手架
1天 2016-05-30 2016-05-30 81
83
三层拆底板模
1天 2016-05-31 2016-05-31 82
84
二层砌体
6天 2016-06-01 2016-06-06 83
85
二层天棚抹灰
4天 2016-06-07 2016-06-10 84
86
二层墙面抹灰
2天 2016-06-11 2016-06-12 85
87
三层拆满堂脚手架
1天 2016-06-13 2016-06-13 86
88
四层拆底板模
1天 2016-06-14 2016-06-14 87
89
三层砌体
6天 2016-06-15 2016-06-20 88
90
三层天棚抹灰
4天 2016-06-21 2016-06-24 89
91
三层墙面抹灰
2天 2016-06-25 2016-06-26 90
92
四层拆满堂脚手架
1天 2016-06-27 2016-06-27 91
93
五层拆底板模
1天 2016-06-28 2016-06-28 92
94
四层砌体
6天 2016-06-29 2016-07-04 93
95
四层天棚抹灰
4天 2016-07-05 2016-07-08 94
96
四层墙面抹灰
2天 2016-07-09 2016-07-10 95
97
五层拆满堂脚手架
1天 2016-07-11 2016-07-11 96
98
六层拆底板模
1天 2016-07-12 2016-07-12 97
99
五层砌体
6天 2016-07-13 2016-07-18 98
100
五层天棚抹灰
4天 2016-07-19 2016-07-22 99
101
五层墙面抹灰
2天 2016-07-23 2016-07-24 100
102
六层拆满堂脚手架
1天 2016-07-25 2016-07-25 101
103
七层拆底板模
1天 2016-07-26 2016-07-26 102
104
六层砌体
6天 2016-07-27 2016-08-01 103
105
六层天棚抹灰
4天 2016-08-02 2016-08-05 104
106
六层墙面抹灰
2天 2016-08-06 2016-08-07 105
107
三层拆柱墙模四层拆梁侧模
2天 2016-04-30 2016-05-01 21
108
三层拆柱墙模四层拆梁侧模
2天 2016-05-14 2016-05-15 107[FS+12]
109
三层拆柱墙模四层拆梁侧模
2天 2016-05-28 2016-05-29 108[FS+12]
110
三层拆柱墙模四层拆梁侧模
2天 2016-06-11 2016-06-12 109[FS+12]
111
三层拆柱墙模四层拆梁侧模
2天 2016-06-25 2016-06-26 110[FS+12]
112
三层拆柱墙模四层拆梁侧模
2天 2016-07-09 2016-07-10 111[FS+12]
113

41天 2016-06-28 2016-08-07 112[FF],106[FF],76
