文件编号 | 13875 | 工期 | 730天 | 开始时间 | 2017-03-01 | 结束时间 | 2019-02-28 |
任务数 | 31K | 整理日期 | 2019/5/17 | 下载次数 | 3865次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

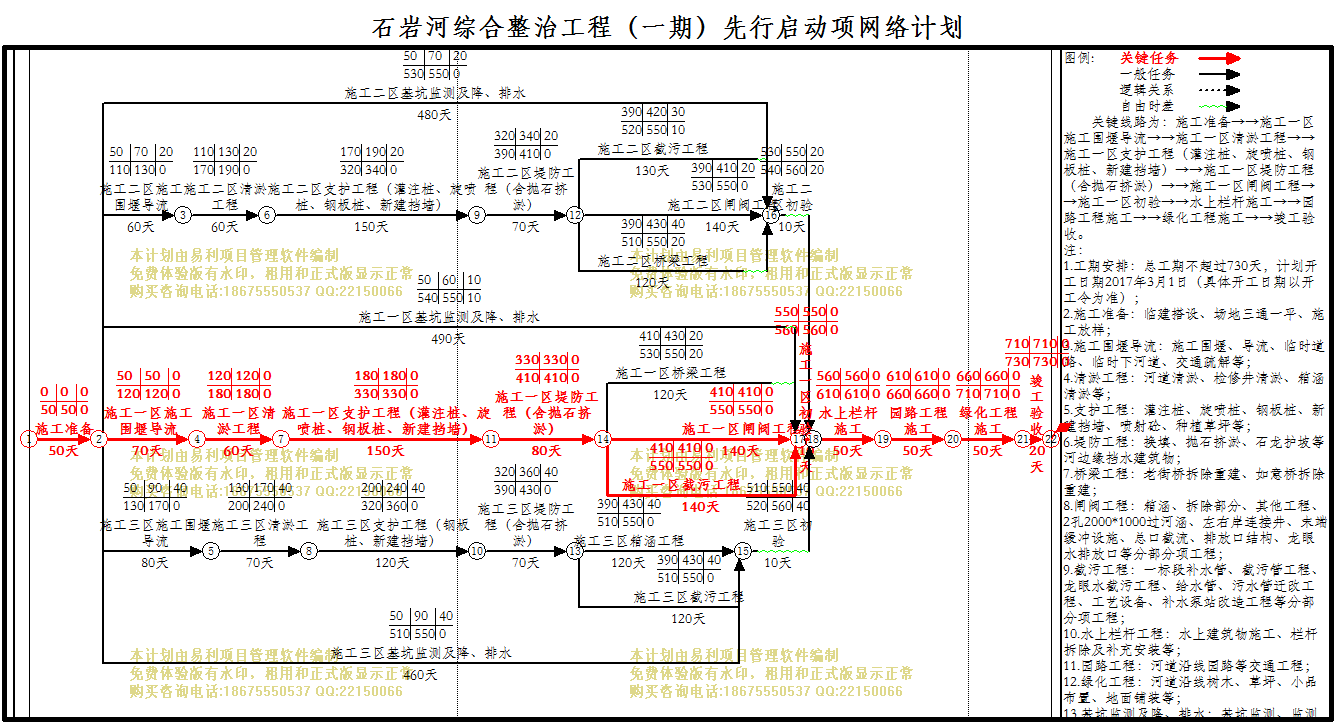

石岩河综合整治工程(一期)先行启动项 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 施工准备 |
50天 | 2017年03月01日 | 2017年04月19日 | ||
2 | 施工一区施工围堰导流 |
70天 | 2017年04月20日 | 2017年06月28日 | 1 | |
3 | 施工二区施工围堰导流 |
60天 | 2017年04月20日 | 2017年06月18日 | 1 | |
4 | 施工三区施工围堰导流 |
80天 | 2017年04月20日 | 2017年07月08日 | 1 | |
5 | 施工二区基坑监测及降、排水 |
480天 | 2017年04月20日 | 2018年08月12日 | 1 | |
6 | 施工三区基坑监测及降、排水 |
460天 | 2017年04月20日 | 2018年07月23日 | 1 | |
7 | 施工一区基坑监测及降、排水 |
490天 | 2017年04月20日 | 2018年08月22日 | 1 | |
8 | 施工三区清淤工程 |
70天 | 2017年07月09日 | 2017年09月16日 | 4 | |
9 | 施工三区支护工程(钢板桩、新建挡墙) |
120天 | 2017年09月17日 | 2018年01月14日 | 8 | |
10 | 施工三区堤防工程(含抛石挤淤) |
70天 | 2018年01月15日 | 2018年03月25日 | 9 | |
11 | 施工三区箱涵工程 |
120天 | 2018年03月26日 | 2018年07月23日 | 10 | |
12 | 施工三区截污工程 |
120天 | 2018年03月26日 | 2018年07月23日 | 10 | |
13 | 施工三区初验 |
10天 | 2018年07月24日 | 2018年08月02日 | 12,6,11 | |
14 | 施工二区清淤工程 |
60天 | 2017年06月19日 | 2017年08月17日 | 3 | |
15 | 施工二区支护工程(灌注桩、旋喷桩、钢板桩、新建挡墙) |
150天 | 2017年08月18日 | 2018年01月14日 | 14 | |
16 | 施工二区堤防工程(含抛石挤淤) |
70天 | 2018年01月15日 | 2018年03月25日 | 15 | |
17 | 施工二区闸阀工程 |
140天 | 2018年03月26日 | 2018年08月12日 | 16 | |
18 | 施工二区桥梁工程 |
120天 | 2018年03月26日 | 2018年07月23日 | 16 | |
19 | 施工二区截污工程 |
130天 | 2018年03月26日 | 2018年08月02日 | 16 | |
20 | 施工二区初验 |
10天 | 2018年08月13日 | 2018年08月22日 | 5,19,18,17 | |
21 | 施工一区清淤工程 |
60天 | 2017年06月29日 | 2017年08月27日 | 2 | |
22 | 施工一区支护工程(灌注桩、旋喷桩、钢板桩、新建挡墙) |
150天 | 2017年08月28日 | 2018年01月24日 | 21 | |
23 | 施工一区堤防工程(含抛石挤淤) |
80天 | 2018年01月25日 | 2018年04月14日 | 22 | |
24 | 施工一区闸阀工程 |
140天 | 2018年04月15日 | 2018年09月01日 | 23 | |
25 | 施工一区桥梁工程 |
120天 | 2018年04月15日 | 2018年08月12日 | 23 | |
26 | 施工一区截污工程 |
140天 | 2018年04月15日 | 2018年09月01日 | 23 | |
27 | 施工一区初验 |
10天 | 2018年09月02日 | 2018年09月11日 | 7,26,25,24 | |
28 | 水上栏杆施工 |
50天 | 2018年09月12日 | 2018年10月31日 | 13,20,27 | |
29 | 园路工程施工 |
50天 | 2018年11月01日 | 2018年12月20日 | 28 | |
30 | 绿化工程施工 |
50天 | 2018年12月21日 | 2019年02月08日 | 29 | |
31 | 竣工验收 |
20天 | 2019年02月09日 | 2019年02月28日 | 30 |
