 石龟山大桥(拆除重建)剩余工程

石龟山大桥(拆除重建)剩余工程

文件编号 13863 工期 535天 开始时间 2016-02-21 结束时间 2017-08-22
任务数 50K 整理日期 2019/5/17 下载次数 3868
下载地址 计划文件点击下载(登录后才可以下载)

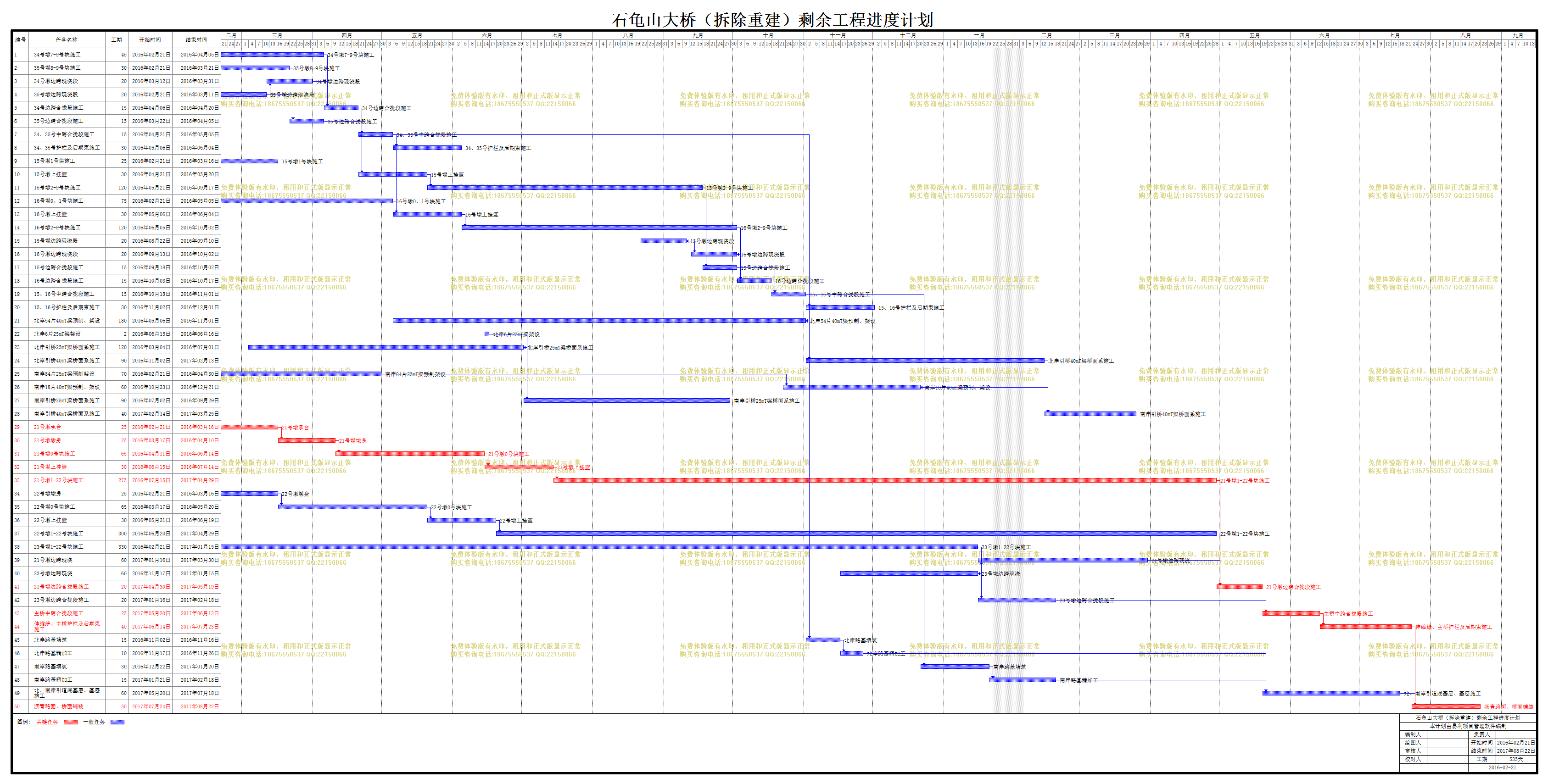

计划内容
石龟山大桥(拆除重建)剩余工程

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
34号墩7-9号块施工
45天 2016年02月21日 2016年04月05日
2
35号墩8-9号块施工
30天 2016年02月21日 2016年03月21日
3
34号墩边跨现浇段
20天 2016年03月12日 2016年03月31日 4
4
35号墩边跨现浇段
20天 2016年02月21日 2016年03月11日
5
34号边跨合拢段施工
15天 2016年04月06日 2016年04月20日 1,3
6
35号边跨合拢段施工
15天 2016年03月22日 2016年04月05日 4,2
7
34、35号中跨合拢段施工
15天 2016年04月21日 2016年05月05日 6,5
8
34、35号护栏及后期束施工
30天 2016年05月06日 2016年06月04日 7
9
15号墩1号块施工
25天 2016年02月21日 2016年03月16日
10
15号墩上挂篮
30天 2016年04月21日 2016年05月20日 5
11
15号墩2-9号块施工
120天 2016年05月21日 2016年09月17日 10
12
16号墩0、1号块施工
75天 2016年02月21日 2016年05月05日
13
16号墩上挂篮
30天 2016年05月06日 2016年06月04日 7,12
14
16号墩2-9号块施工
120天 2016年06月05日 2016年10月02日 13
15
15号墩边跨现浇段
20天 2016年08月22日 2016年09月10日 11[FF-7]
16
16号墩边跨现浇段
20天 2016年09月13日 2016年10月02日 15,14[FF]
17
15号边跨合拢段施工
15天 2016年09月18日 2016年10月02日 15,11
18
16号边跨合拢段施工
15天 2016年10月03日 2016年10月17日 14,16
19
15、16号中跨合拢段施工
15天 2016年10月18日 2016年11月01日 17,18
20
15、16号护栏及后期束施工
30天 2016年11月02日 2016年12月01日 19
21
北岸54片40mT梁预制、架设
180天 2016年05月06日 2016年11月01日 7[FF+180]
22
北岸6片25mT梁架设
2天 2016年06月15日 2016年06月16日
23
北岸引桥25mT梁桥面系施工
120天 2016年03月04日 2016年07月01日 22[FF+15]
24
北岸引桥40mT梁桥面系施工
90天 2016年11月02日 2017年02月13日 21
25
南岸84片25mT梁预制架设
70天 2016年02月21日 2016年04月30日
26
南岸18片40mT梁预制、架设
60天 2016年10月23日 2016年12月21日 19[FF+50],25
27
南岸引桥25mT梁桥面系施工
90天 2016年07月02日 2016年09月29日 23
28
南岸引桥40mT梁桥面系施工
40天 2017年02月14日 2017年03月25日 26,24
29
21号墩承台
25天 2016年02月21日 2016年03月16日
30
21号墩墩身
25天 2016年03月17日 2016年04月10日 29
31
21号墩0号块施工
65天 2016年04月11日 2016年06月14日 30
32
21号墩上挂篮
30天 2016年06月15日 2016年07月14日 31
33
21号墩1-22号块施工
275天 2016年07月15日 2017年04月29日 32
34
22号墩墩身
25天 2016年02月21日 2016年03月16日
35
22号墩0号块施工
65天 2016年03月17日 2016年05月20日 34
36
22号墩上挂篮
30天 2016年05月21日 2016年06月19日 35
37
22号墩1-22号块施工
300天 2016年06月20日 2017年04月29日 36
38
23号墩1-22号块施工
330天 2016年02月21日 2017年01月15日
39
21号墩边跨现浇
60天 2017年01月16日 2017年03月30日 40
40
23号墩边跨现浇
60天 2016年11月17日 2017年01月15日 38[FF]
41
21号墩边跨合拢段施工
20天 2017年04月30日 2017年05月19日 39,33
42
23号墩边跨合拢段施工
20天 2017年01月16日 2017年02月18日 40,38
43
主桥中跨合拢段施工
25天 2017年05月20日 2017年06月13日 42,41
44
伸缩缝、主桥护栏及后期束施工
40天 2017年06月14日 2017年07月23日 43
45
北岸路基填筑
15天 2016年11月02日 2016年11月16日 21
46
北岸路基精加工
10天 2016年11月17日 2016年11月26日 45
47
南岸路基填筑
30天 2016年12月22日 2017年01月20日 26
48
南岸路基精加工
15天 2017年01月21日 2017年02月18日 47
49
北、南岸引道底基层、基层施工
60天 2017年05月20日 2017年07月18日 46,48[FS+90]
50
沥青路面、桥面铺装
30天 2017年07月24日 2017年08月22日 49,44
