文件编号 | 13862 | 工期 | 515天 | 开始时间 | 2016-02-21 | 结束时间 | 2017-08-02 |
任务数 | 51K | 整理日期 | 2019/5/17 | 下载次数 | 3875次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

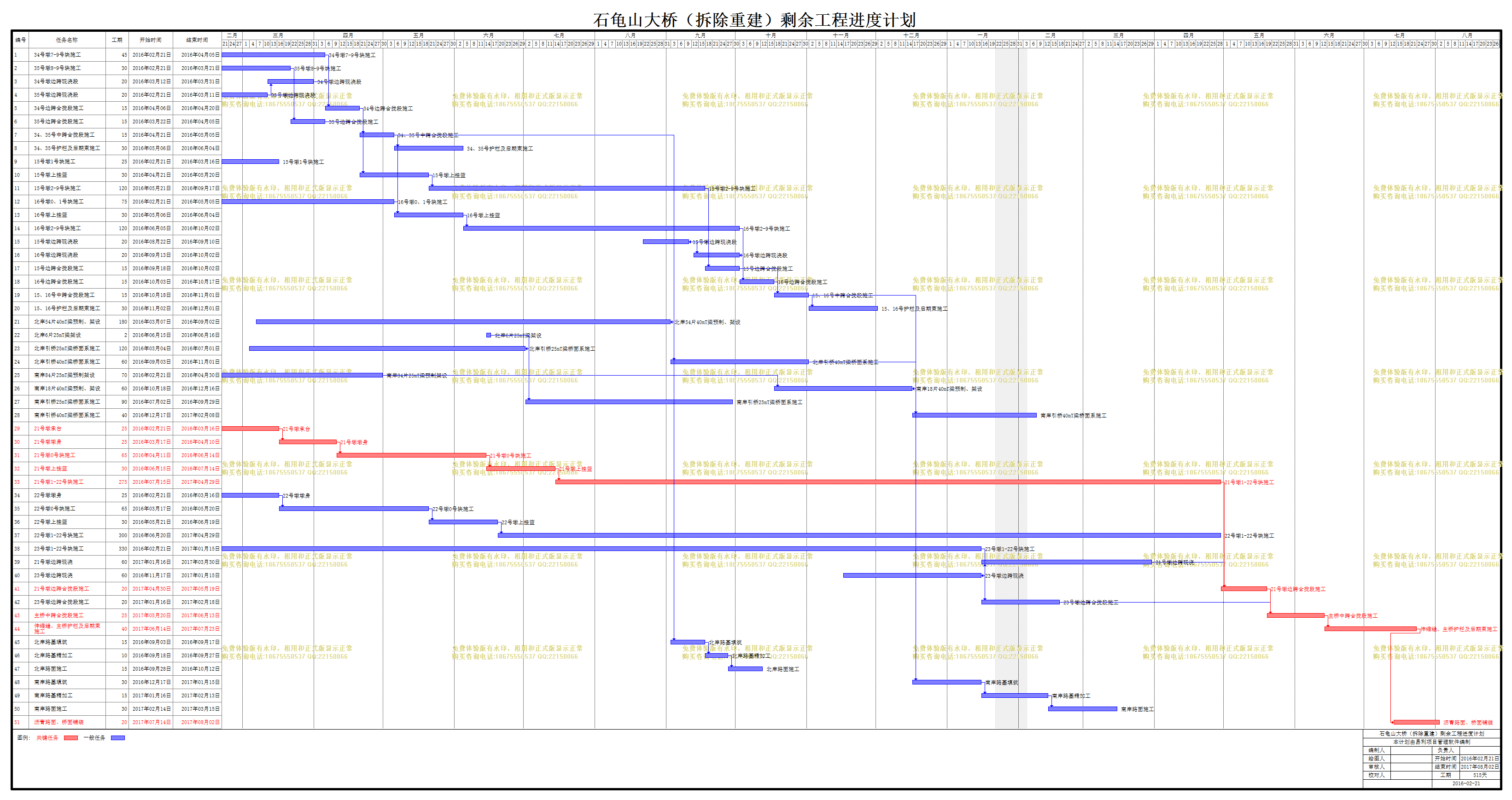

石龟山大桥(拆除重建)剩余工程 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 34号墩7-9号块施工 |
45天 | 2016年02月21日 | 2016年04月05日 | ||
2 | 35号墩8-9号块施工 |
30天 | 2016年02月21日 | 2016年03月21日 | ||
3 | 34号墩边跨现浇段 |
20天 | 2016年03月12日 | 2016年03月31日 | 4 | |
4 | 35号墩边跨现浇段 |
20天 | 2016年02月21日 | 2016年03月11日 | ||
5 | 34号边跨合拢段施工 |
15天 | 2016年04月06日 | 2016年04月20日 | 1,3 | |
6 | 35号边跨合拢段施工 |
15天 | 2016年03月22日 | 2016年04月05日 | 4,2 | |
7 | 34、35号中跨合拢段施工 |
15天 | 2016年04月21日 | 2016年05月05日 | 6,5 | |
8 | 34、35号护栏及后期束施工 |
30天 | 2016年05月06日 | 2016年06月04日 | 7 | |
9 | 15号墩1号块施工 |
25天 | 2016年02月21日 | 2016年03月16日 | ||
10 | 15号墩上挂篮 |
30天 | 2016年04月21日 | 2016年05月20日 | 5 | |
11 | 15号墩2-9号块施工 |
120天 | 2016年05月21日 | 2016年09月17日 | 10 | |
12 | 16号墩0、1号块施工 |
75天 | 2016年02月21日 | 2016年05月05日 | ||
13 | 16号墩上挂篮 |
30天 | 2016年05月06日 | 2016年06月04日 | 7,12 | |
14 | 16号墩2-9号块施工 |
120天 | 2016年06月05日 | 2016年10月02日 | 13 | |
15 | 15号墩边跨现浇段 |
20天 | 2016年08月22日 | 2016年09月10日 | 11[FF-7] | |
16 | 16号墩边跨现浇段 |
20天 | 2016年09月13日 | 2016年10月02日 | 15,14[FF] | |
17 | 15号边跨合拢段施工 |
15天 | 2016年09月18日 | 2016年10月02日 | 15,11 | |
18 | 16号边跨合拢段施工 |
15天 | 2016年10月03日 | 2016年10月17日 | 14,16 | |
19 | 15、16号中跨合拢段施工 |
15天 | 2016年10月18日 | 2016年11月01日 | 17,18 | |
20 | 15、16号护栏及后期束施工 |
30天 | 2016年11月02日 | 2016年12月01日 | 19 | |
21 | 北岸54片40mT梁预制、架设 |
180天 | 2016年03月07日 | 2016年09月02日 | 7[FF+120] | |
22 | 北岸6片25mT梁架设 |
2天 | 2016年06月15日 | 2016年06月16日 | ||
23 | 北岸引桥25mT梁桥面系施工 |
120天 | 2016年03月04日 | 2016年07月01日 | 22[FF+15] | |
24 | 北岸引桥40mT梁桥面系施工 |
60天 | 2016年09月03日 | 2016年11月01日 | 21 | |
25 | 南岸84片25mT梁预制架设 |
70天 | 2016年02月21日 | 2016年04月30日 | ||
26 | 南岸18片40mT梁预制、架设 |
60天 | 2016年10月18日 | 2016年12月16日 | 19[FF+45],25 | |
27 | 南岸引桥25mT梁桥面系施工 |
90天 | 2016年07月02日 | 2016年09月29日 | 23 | |
28 | 南岸引桥40mT梁桥面系施工 |
40天 | 2016年12月17日 | 2017年02月08日 | 26,24 | |
29 | 21号墩承台 |
25天 | 2016年02月21日 | 2016年03月16日 | ||
30 | 21号墩墩身 |
25天 | 2016年03月17日 | 2016年04月10日 | 29 | |
31 | 21号墩0号块施工 |
65天 | 2016年04月11日 | 2016年06月14日 | 30 | |
32 | 21号墩上挂篮 |
30天 | 2016年06月15日 | 2016年07月14日 | 31 | |
33 | 21号墩1-22号块施工 |
275天 | 2016年07月15日 | 2017年04月29日 | 32 | |
34 | 22号墩墩身 |
25天 | 2016年02月21日 | 2016年03月16日 | ||
35 | 22号墩0号块施工 |
65天 | 2016年03月17日 | 2016年05月20日 | 34 | |
36 | 22号墩上挂篮 |
30天 | 2016年05月21日 | 2016年06月19日 | 35 | |
37 | 22号墩1-22号块施工 |
300天 | 2016年06月20日 | 2017年04月29日 | 36 | |
38 | 23号墩1-22号块施工 |
330天 | 2016年02月21日 | 2017年01月15日 | ||
39 | 21号墩边跨现浇 |
60天 | 2017年01月16日 | 2017年03月30日 | 40 | |
40 | 23号墩边跨现浇 |
60天 | 2016年11月17日 | 2017年01月15日 | 38[FF] | |
41 | 21号墩边跨合拢段施工 |
20天 | 2017年04月30日 | 2017年05月19日 | 39,33 | |
42 | 23号墩边跨合拢段施工 |
20天 | 2017年01月16日 | 2017年02月18日 | 40,38 | |
43 | 主桥中跨合拢段施工 |
25天 | 2017年05月20日 | 2017年06月13日 | 42,41 | |
44 | 伸缩缝、主桥护栏及后期束施工 |
40天 | 2017年06月14日 | 2017年07月23日 | 43 | |
45 | 北岸路基填筑 |
15天 | 2016年09月03日 | 2016年09月17日 | 21 | |
46 | 北岸路基精加工 |
10天 | 2016年09月18日 | 2016年09月27日 | 45 | |
47 | 北岸路面施工 |
15天 | 2016年09月28日 | 2016年10月12日 | 46 | |
48 | 南岸路基填筑 |
30天 | 2016年12月17日 | 2017年01月15日 | 26 | |
49 | 南岸路基精加工 |
15天 | 2017年01月16日 | 2017年02月13日 | 48 | |
50 | 南岸路面施工 |
30天 | 2017年02月14日 | 2017年03月15日 | 49 | |
51 | 沥青路面、桥面铺装 |
20天 | 2017年07月14日 | 2017年08月02日 | 44[FS-10] |
