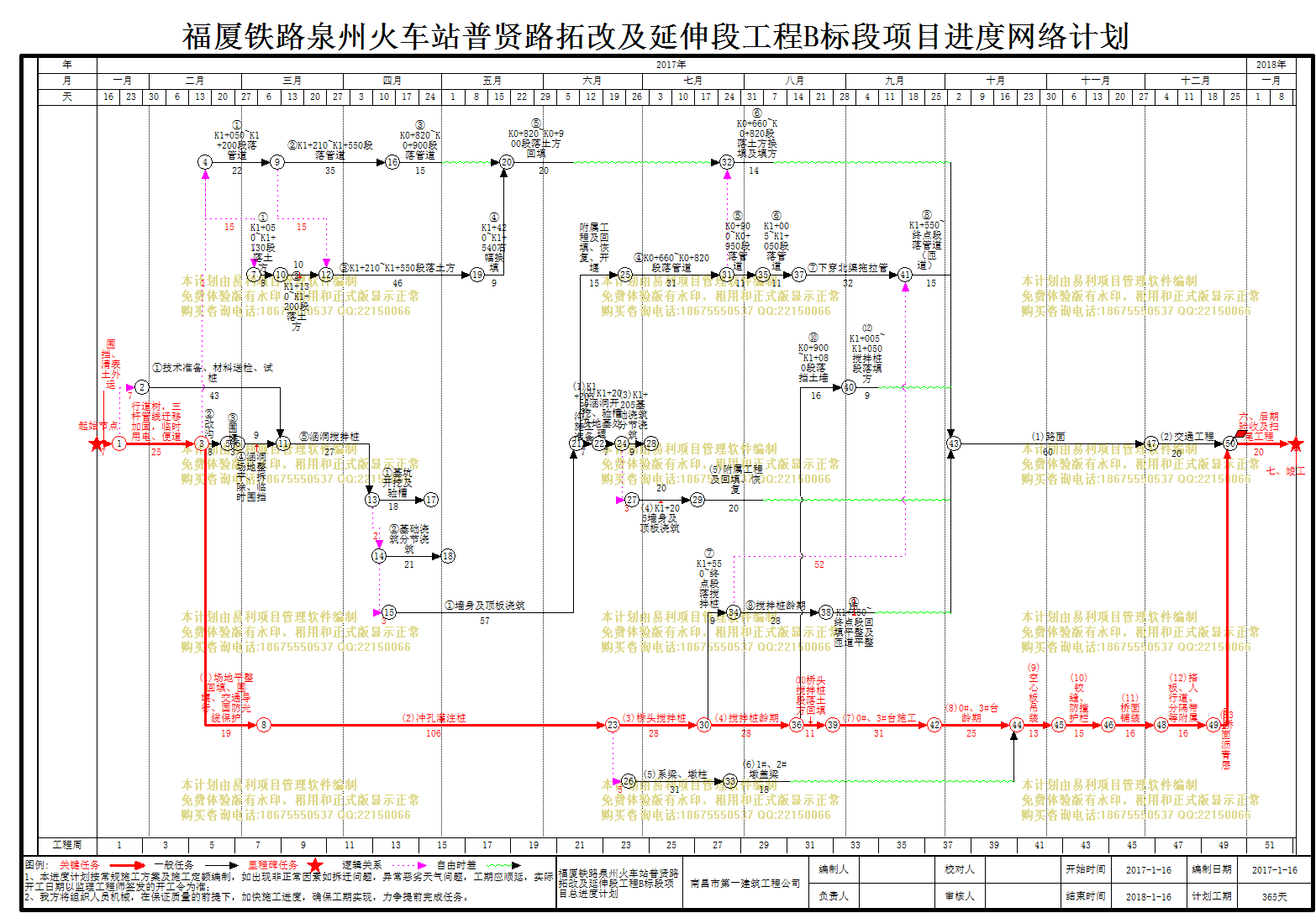

福厦铁路泉州火车站普贤路拓改及延伸段工程B标段项目总进度计划

编号

任务名称

工期

开始时间

结束时间

1
起始节点
0天 2017-01-16 2017-01-16
2
围挡、清表土外运
7天 2017-01-16 2017-01-22
3
行道树,三杆管线迁移加固,临时用电、便道
25天 2017-01-23 2017-02-16
4
一、排洪渠箱涵
147天 2017-01-30 2017-06-25
5
(1)施工准备及搅拌桩
70天 2017-01-30 2017-04-09
6
①技术准备、材料送检、试桩
43天 2017-01-30 2017-03-13
7
②改沟
8天 2017-02-17 2017-02-24
8
③围堰
3天 2017-02-25 2017-02-27
9
④涵洞场地整平、拆除、临时围挡
9天 2017-02-28 2017-03-08
10
⑤涵洞搅拌桩
27天 2017-03-14 2017-04-09
11
(2)涵洞基础
23天 2017-04-10 2017-05-02
12
①基坑开挖及验槽
18天 2017-04-10 2017-04-27
13
②基础浇筑分节浇筑
21天 2017-04-12 2017-05-02
14
(3)墙身及顶板
57天 2017-04-15 2017-06-10
15
①墙身及顶板浇筑
57天 2017-04-15 2017-06-10
16
(四)回填及附属
15天 2017-06-11 2017-06-25
17
附属工程及回填、恢复、开堰
15天 2017-06-11 2017-06-25
18
二、K1+205箱涵
57天 2017-06-11 2017-08-06
19
(1)K1+205改沟、施工准备
7天 2017-06-11 2017-06-17
20
(2)K1+205涵洞开挖、验槽及地基处理
7天 2017-06-18 2017-06-24
21
(3)K1+205基础浇筑分节浇筑
9天 2017-06-25 2017-07-03
22
(4)K1+205墙身及顶板浇筑
20天 2017-06-28 2017-07-17
23
(5)附属工程及回填、恢复
20天 2017-07-18 2017-08-06
24
三、管道及土方换填
228天 2017-02-18 2017-10-03
25
(1)管道工程
228天 2017-02-18 2017-10-03
26
①K1+050~K1+200段落管道
22天 2017-02-18 2017-03-11
27
②K1+210~K1+550段落管道
35天 2017-03-12 2017-04-15
28
③K0+820~K0+900段落管道
15天 2017-04-16 2017-04-30
29
④K0+660~K0+820段落管道
31天 2017-06-26 2017-07-26
30
⑤K0+900~K0+950段落管道
11天 2017-07-27 2017-08-06
31
⑥K1+005~K1+050段落管道
11天 2017-08-07 2017-08-17
32
⑦下穿北渠拖拉管
32天 2017-08-18 2017-09-18
33
⑧K1+550~终点段落管道(匝道)
15天 2017-09-19 2017-10-03
34
(2)土方工程
190天 2017-03-05 2017-09-10
35
①K1+050~K1+130段落土方
8天 2017-03-05 2017-03-12
36
②K1+130~K1+200段落土方
10天 2017-03-13 2017-03-22
37
③K1+210~K1+550段落土方
46天 2017-03-27 2017-05-11
38
④K1+420~K1+540右幅换填
9天 2017-05-12 2017-05-20
39
⑤K0+820~K0+900段落土方回填
20天 2017-05-21 2017-06-09
40
⑥K0+660~K0+820段落土方换填及填方
14天 2017-07-27 2017-08-09
41
⑦K1+550~终点段落搅拌桩
9天 2017-07-20 2017-07-28
42
⑧搅拌桩龄期
28天 2017-07-29 2017-08-25
43
⑨K1+550~终点段回填平整及匝道平整
15天 2017-08-26 2017-09-09
44
⑩K0+900~K1+080段落挡土墙
16天 2017-08-17 2017-09-01
45
⑾桥头搅拌桩段落土方回填
11天 2017-08-17 2017-08-27
46
⑿K1+005~K1+050搅拌桩段落填方
9天 2017-09-02 2017-09-10
47
四、路面及交通工程
80天 2017-10-04 2017-12-22
48
(1)路面
60天 2017-10-04 2017-12-02
49
(2)交通工程
20天 2017-12-03 2017-12-22
50
五、北渠桥
313天 2017-02-17 2017-12-26
51
(1)场地平整回填、围堰、交通导行、国防光缆保护
19天 2017-02-17 2017-03-07
52
(2)冲孔灌注桩
106天 2017-03-08 2017-06-21
53
(3)桥头搅拌桩
28天 2017-06-22 2017-07-19
54
(4)搅拌桩龄期
28天 2017-07-20 2017-08-16
55
(5)系梁、墩柱
31天 2017-06-27 2017-07-27
56
(6)1#、2#墩盖梁
18天 2017-07-28 2017-08-14
57
(7)0#、3#台施工
31天 2017-08-28 2017-09-27
58
(8)0#、3#台龄期
25天 2017-09-28 2017-10-22
59
(9)空心板吊装
13天 2017-10-23 2017-11-04
60
(10)铰缝、防撞护栏
15天 2017-11-05 2017-11-19
61
(11)桥面铺装
16天 2017-11-20 2017-12-05
62
(12)搭板、人行道、分隔带等附属
16天 2017-12-06 2017-12-21
63
(13)桥面沥青层
5天 2017-12-22 2017-12-26
64
六、后期验收及扫尾工程
20天 2017-12-27 2018-01-15
65
七、竣工
0天 2018-01-15 2018-01-15
