文件编号 13780 工期 1095天 开始时间 2019-01-01 结束时间 2021-12-30
任务数 29K 整理日期 2019/5/17 下载次数 3871
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

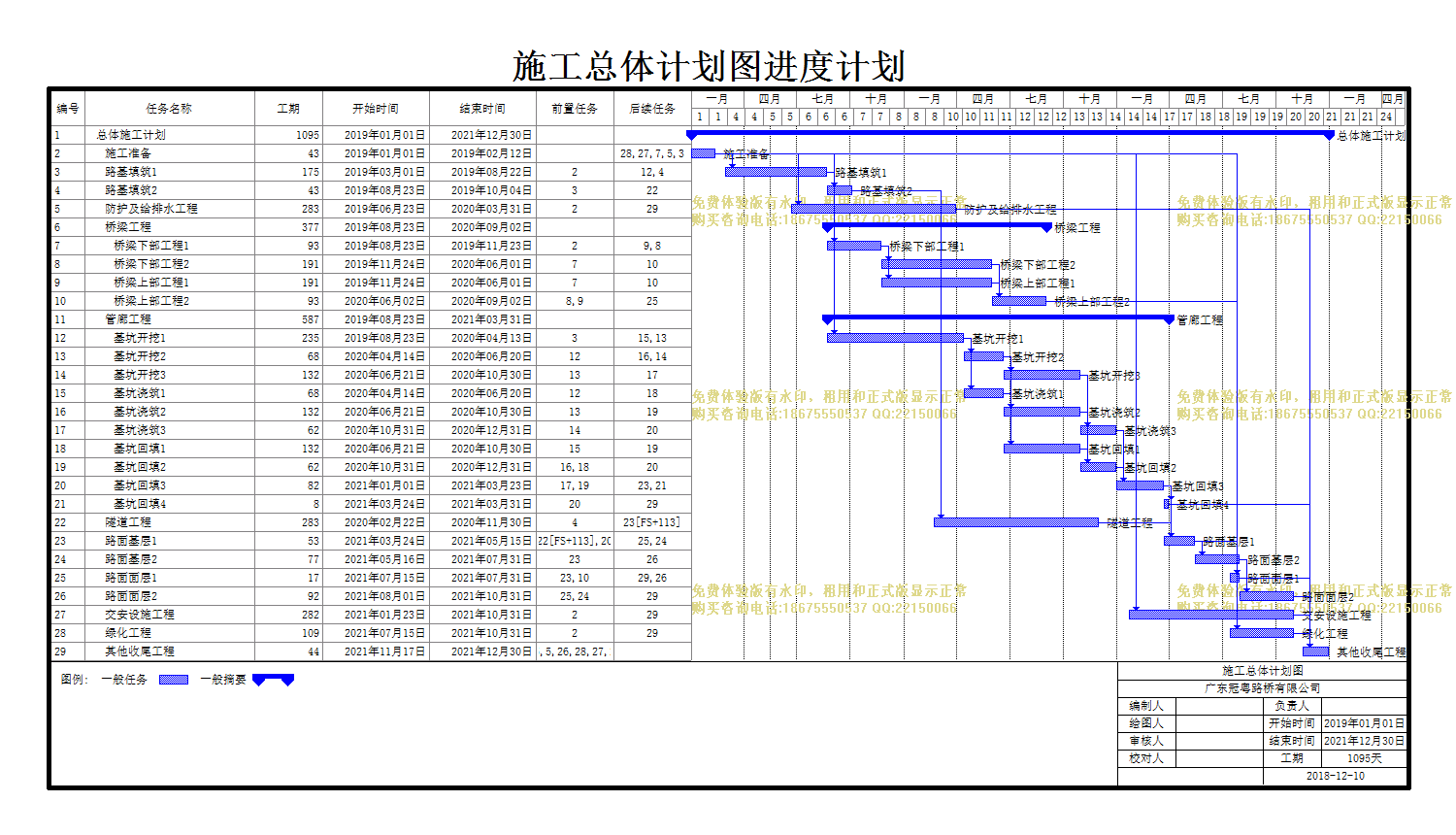

施工总体计划图

编号

任务名称

工期

开始时间

结束时间

前置任务

后续任务

1
总体施工计划
1095天 2019年01月01日 2021年12月30日
2
施工准备
43天 2019年01月01日 2019年02月12日   28,27,7,5,3
3
路基填筑1
175天 2019年03月01日 2019年08月22日 2 12,4
4
路基填筑2
43天 2019年08月23日 2019年10月04日 3 22
5
防护及给排水工程
283天 2019年06月23日 2020年03月31日 2 29
6
桥梁工程
377天 2019年08月23日 2020年09月02日
7
桥梁下部工程1
93天 2019年08月23日 2019年11月23日 2 9,8
8
桥梁下部工程2
191天 2019年11月24日 2020年06月01日 7 10
9
桥梁上部工程1
191天 2019年11月24日 2020年06月01日 7 10
10
桥梁上部工程2
93天 2020年06月02日 2020年09月02日 8,9 25
11
管廊工程
587天 2019年08月23日 2021年03月31日
12
基坑开挖1
235天 2019年08月23日 2020年04月13日 3 15,13
13
基坑开挖2
68天 2020年04月14日 2020年06月20日 12 16,14
14
基坑开挖3
132天 2020年06月21日 2020年10月30日 13 17
15
基坑浇筑1
68天 2020年04月14日 2020年06月20日 12 18
16
基坑浇筑2
132天 2020年06月21日 2020年10月30日 13 19
17
基坑浇筑3
62天 2020年10月31日 2020年12月31日 14 20
18
基坑回填1
132天 2020年06月21日 2020年10月30日 15 19
19
基坑回填2
62天 2020年10月31日 2020年12月31日 16,18 20
20
基坑回填3
82天 2021年01月01日 2021年03月23日 17,19 23,21
21
基坑回填4
8天 2021年03月24日 2021年03月31日 20 29
22
隧道工程
283天 2020年02月22日 2020年11月30日 4 23[FS+113]
23
路面基层1
53天 2021年03月24日 2021年05月15日 22[FS+113],20 25,24
24
路面基层2
77天 2021年05月16日 2021年07月31日 23 26
25
路面面层1
17天 2021年07月15日 2021年07月31日 23,10 29,26
26
路面面层2
92天 2021年08月01日 2021年10月31日 25,24 29
27
交安设施工程
282天 2021年01月23日 2021年10月31日 2 29
28
绿化工程
109天 2021年07月15日 2021年10月31日 2 29
29
其他收尾工程
44天 2021年11月17日 2021年12月30日 25,5,26,28,27,21
