文件编号 | 13710 | 工期 | 37天 | 开始时间 | 2015-03-22 | 结束时间 | 2015-04-27 |
任务数 | 29K | 整理日期 | 2019/5/17 | 下载次数 | 3873次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

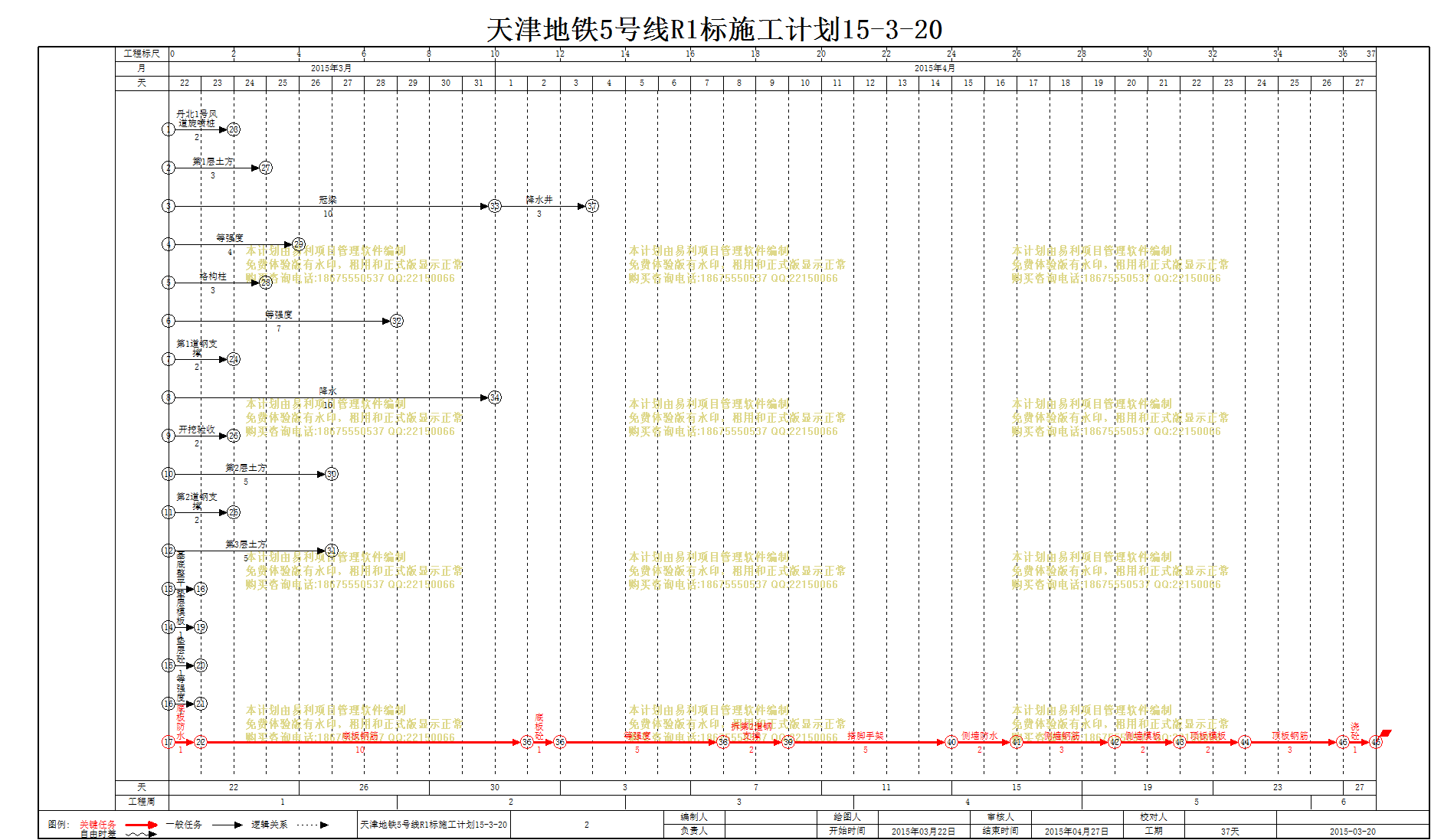

项目 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
1 | 丹北1号风道旋喷桩 |
2天 | 2015年03月22日 | 2015年03月23日 | |
2 | 第1层土方 |
3天 | 2015年03月22日 | 2015年03月24日 | |
3 | 冠梁 |
10天 | 2015年03月22日 | 2015年03月31日 | |
4 | 等强度 |
4天 | 2015年03月22日 | 2015年03月25日 | |
5 | 格构柱 |
3天 | 2015年03月22日 | 2015年03月24日 | |
6 | 等强度 |
7天 | 2015年03月22日 | 2015年03月28日 | |
7 | 第1道钢支撑 |
2天 | 2015年03月22日 | 2015年03月23日 | |
8 | 降水井 |
3天 | 2015年04月01日 | 2015年04月03日 | 3 |
9 | 降水 |
10天 | 2015年03月22日 | 2015年03月31日 | |
10 | 开挖验收 |
2天 | 2015年03月22日 | 2015年03月23日 | |
11 | 第2层土方 |
5天 | 2015年03月22日 | 2015年03月26日 | |
12 | 第2道钢支撑 |
2天 | 2015年03月22日 | 2015年03月23日 | |
13 | 第3层土方 |
5天 | 2015年03月22日 | 2015年03月26日 | |
14 | 基底整平 |
1天 | 2015年03月22日 | 2015年03月22日 | |
15 | 垫层模板 |
1天 | 2015年03月22日 | 2015年03月22日 | |
16 | 垫层砼 |
1天 | 2015年03月22日 | 2015年03月22日 | |
17 | 等强度 |
1天 | 2015年03月22日 | 2015年03月22日 | |
18 | 底板防水 |
1天 | 2015年03月22日 | 2015年03月22日 | |
19 | 底板钢筋 |
10天 | 2015年03月23日 | 2015年04月01日 | 18 |
20 | 底板砼 |
1天 | 2015年04月02日 | 2015年04月02日 | 19 |
21 | 等强度 |
5天 | 2015年04月03日 | 2015年04月07日 | 20 |
22 | 拆第2道钢支撑 |
2天 | 2015年04月08日 | 2015年04月09日 | 21 |
23 | 搭脚手架 |
5天 | 2015年04月10日 | 2015年04月14日 | 22 |
24 | 侧墙防水 |
2天 | 2015年04月15日 | 2015年04月16日 | 23 |
25 | 侧墙钢筋 |
3天 | 2015年04月17日 | 2015年04月19日 | 24 |
26 | 侧墙模板 |
2天 | 2015年04月20日 | 2015年04月21日 | 25 |
27 | 顶板模板 |
2天 | 2015年04月22日 | 2015年04月23日 | 26 |
28 | 顶板钢筋 |
3天 | 2015年04月24日 | 2015年04月26日 | 27 |
29 | 浇砼 |
1天 | 2015年04月27日 | 2015年04月27日 | 28 |
