 洗涤厂土建剩余工程

洗涤厂土建剩余工程

文件编号 13685 工期 100天 开始时间 2014-12-02 结束时间 2015-03-11
任务数 45K 整理日期 2019/5/17 下载次数 3870
下载地址 计划文件点击下载(登录后才可以下载)

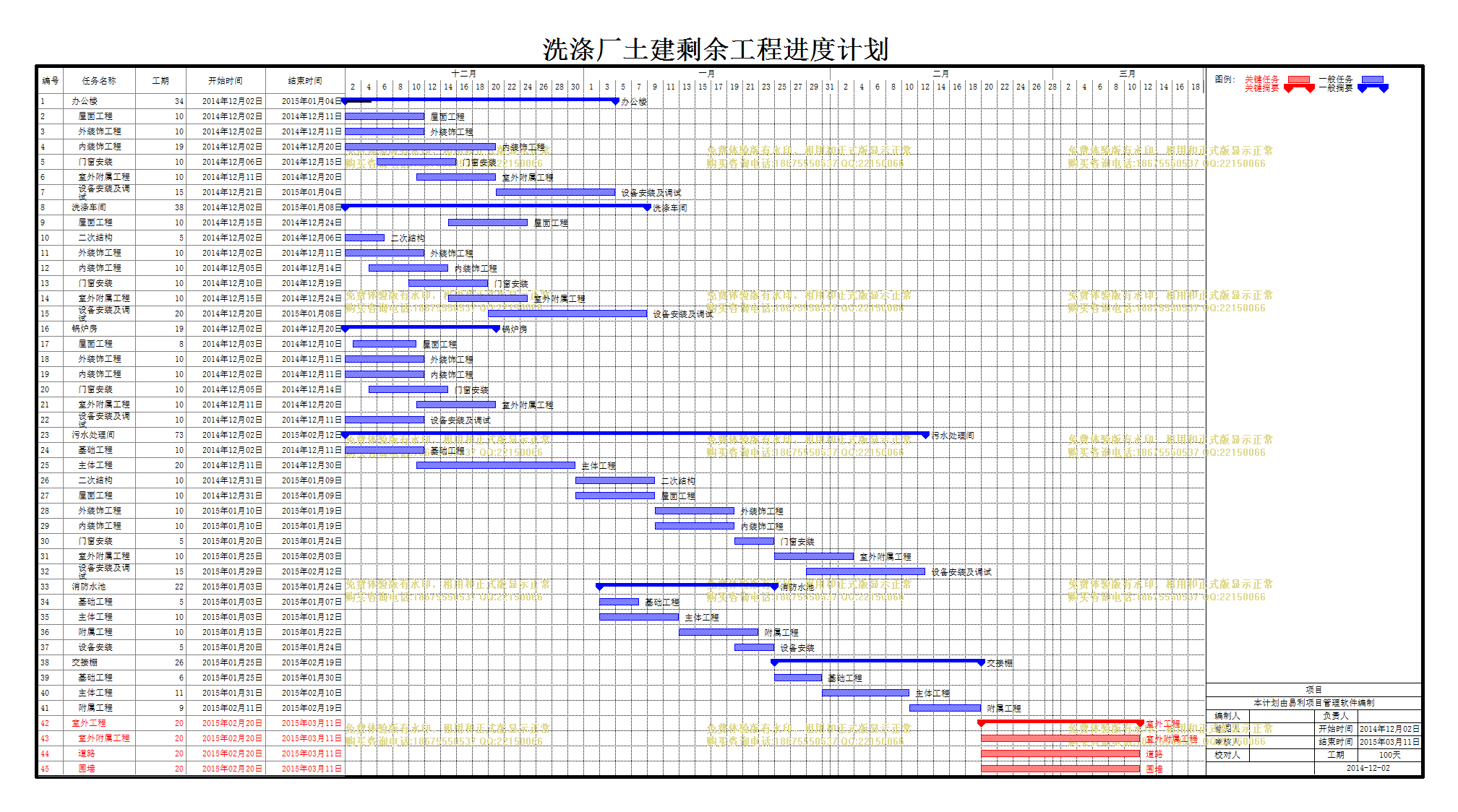

计划内容
洗涤厂土建剩余工程

编号

任务名称

工期

开始时间

结束时间

1
办公楼
34天 2014年12月02日 2015年01月04日
2
屋面工程
10天 2014年12月02日 2014年12月11日
3
外装饰工程
10天 2014年12月02日 2014年12月11日
4
内装饰工程
19天 2014年12月02日 2014年12月20日
5
门窗安装
10天 2014年12月06日 2014年12月15日
6
室外附属工程
10天 2014年12月11日 2014年12月20日
7
设备安装及调试
15天 2014年12月21日 2015年01月04日
8
洗涤车间
38天 2014年12月02日 2015年01月08日
9
屋面工程
10天 2014年12月15日 2014年12月24日
10
二次结构
5天 2014年12月02日 2014年12月06日
11
外装饰工程
10天 2014年12月02日 2014年12月11日
12
内装饰工程
10天 2014年12月05日 2014年12月14日
13
门窗安装
10天 2014年12月10日 2014年12月19日
14
室外附属工程
10天 2014年12月15日 2014年12月24日
15
设备安装及调试
20天 2014年12月20日 2015年01月08日
16
锅炉房
19天 2014年12月02日 2014年12月20日
17
屋面工程
8天 2014年12月03日 2014年12月10日
18
外装饰工程
10天 2014年12月02日 2014年12月11日
19
内装饰工程
10天 2014年12月02日 2014年12月11日
20
门窗安装
10天 2014年12月05日 2014年12月14日
21
室外附属工程
10天 2014年12月11日 2014年12月20日
22
设备安装及调试
10天 2014年12月02日 2014年12月11日
23
污水处理间
73天 2014年12月02日 2015年02月12日
24
基础工程
10天 2014年12月02日 2014年12月11日
25
主体工程
20天 2014年12月11日 2014年12月30日
26
二次结构
10天 2014年12月31日 2015年01月09日
27
屋面工程
10天 2014年12月31日 2015年01月09日
28
外装饰工程
10天 2015年01月10日 2015年01月19日
29
内装饰工程
10天 2015年01月10日 2015年01月19日
30
门窗安装
5天 2015年01月20日 2015年01月24日
31
室外附属工程
10天 2015年01月25日 2015年02月03日
32
设备安装及调试
15天 2015年01月29日 2015年02月12日
33
消防水池
22天 2015年01月03日 2015年01月24日
34
基础工程
5天 2015年01月03日 2015年01月07日
35
主体工程
10天 2015年01月03日 2015年01月12日
36
附属工程
10天 2015年01月13日 2015年01月22日
37
设备安装
5天 2015年01月20日 2015年01月24日
38
交接棚
26天 2015年01月25日 2015年02月19日
39
基础工程
6天 2015年01月25日 2015年01月30日
40
主体工程
11天 2015年01月31日 2015年02月10日
41
附属工程
9天 2015年02月11日 2015年02月19日
42
室外工程
20天 2015年02月20日 2015年03月11日
43
室外附属工程
20天 2015年02月20日 2015年03月11日
44
道路
20天 2015年02月20日 2015年03月11日
45
围墙
20天 2015年02月20日 2015年03月11日
