 胜东一级管网设施维修、治理工程

胜东一级管网设施维修、治理工程

文件编号 13640 工期 70天 开始时间 2015-07-20 结束时间 2015-09-27
任务数 53K 整理日期 2019/5/17 下载次数 3867
下载地址 计划文件点击下载(登录后才可以下载)

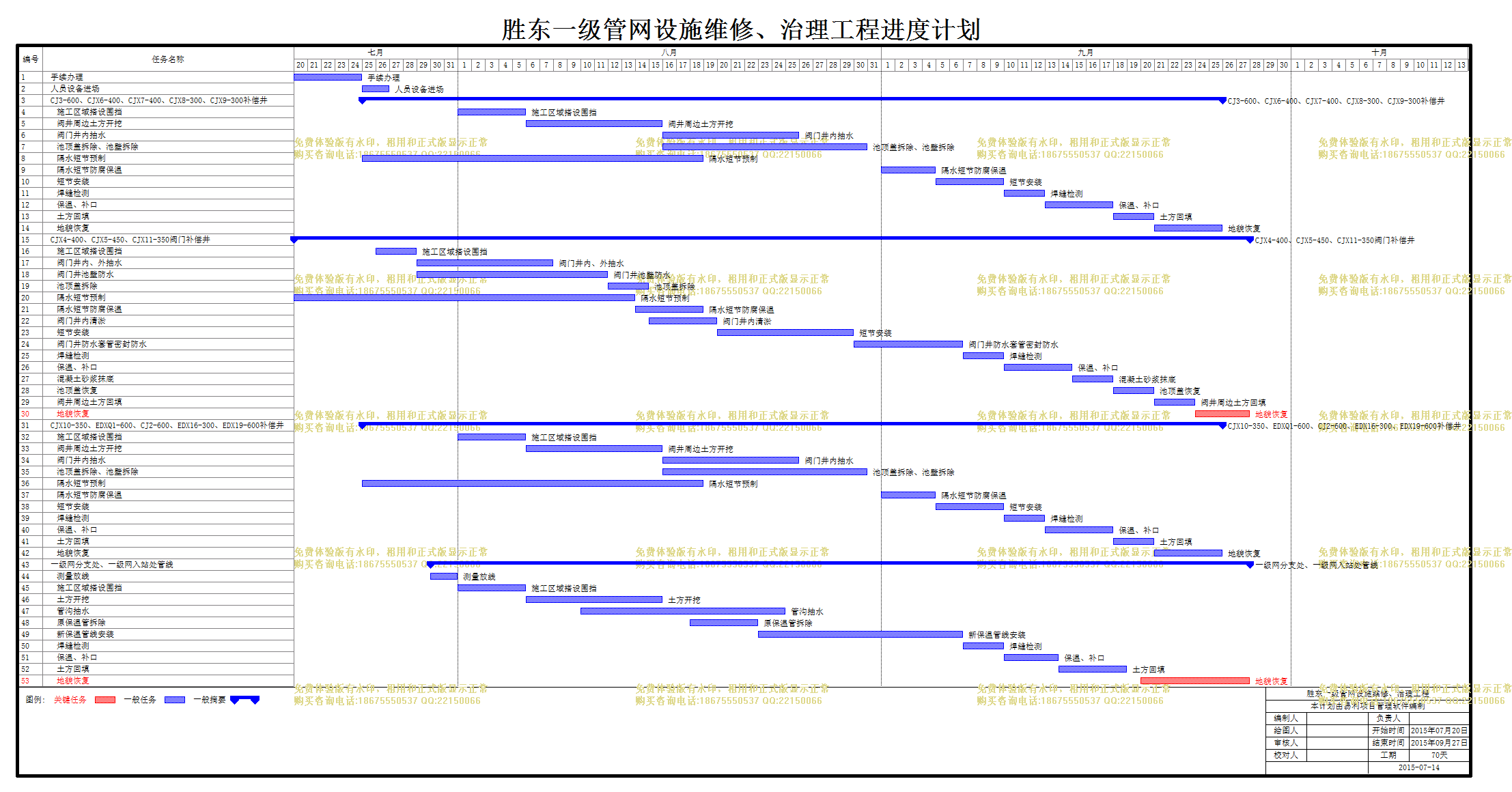

计划内容
胜东一级管网设施维修、治理工程

编号

任务名称

工期

开始时间

结束时间

1
手续办理
5天 2015年07月20日 2015年07月24日
2
人员设备进场
2天 2015年07月25日 2015年07月26日
3
CJ3-600、CJX6-400、CJX7-400、CJX8-300、CJX9-300补偿井
63天 2015年07月25日 2015年09月25日
4
施工区域搭设围挡
5天 2015年08月01日 2015年08月05日
5
阀井周边土方开挖
10天 2015年08月06日 2015年08月15日
6
阀门井内抽水
10天 2015年08月16日 2015年08月25日
7
池顶盖拆除、池壁拆除
15天 2015年08月16日 2015年08月30日
8
隔水短节预制
25天 2015年07月25日 2015年08月18日
9
隔水短节防腐保温
4天 2015年09月01日 2015年09月04日
10
短节安装
5天 2015年09月05日 2015年09月09日
11
焊缝检测
3天 2015年09月10日 2015年09月12日
12
保温、补口
5天 2015年09月13日 2015年09月17日
13
土方回填
3天 2015年09月18日 2015年09月20日
14
地貌恢复
5天 2015年09月21日 2015年09月25日
15
CJX4-400、CJX5-450、CJX11-350阀门补偿井
70天 2015年07月20日 2015年09月27日
16
施工区域搭设围挡
3天 2015年07月26日 2015年07月28日
17
阀门井内、外抽水
10天 2015年07月29日 2015年08月07日
18
阀门井池壁防水
14天 2015年07月29日 2015年08月11日
19
池顶盖拆除
3天 2015年08月12日 2015年08月14日
20
隔水短节预制
25天 2015年07月20日 2015年08月13日
21
隔水短节防腐保温
5天 2015年08月14日 2015年08月18日
22
阀门井内清淤
5天 2015年08月15日 2015年08月19日
23
短节安装
10天 2015年08月20日 2015年08月29日
24
阀门井防水套管密封防水
8天 2015年08月30日 2015年09月06日
25
焊缝检测
3天 2015年09月07日 2015年09月09日
26
保温、补口
5天 2015年09月10日 2015年09月14日
27
混凝土砂浆抹底
3天 2015年09月15日 2015年09月17日
28
池顶盖恢复
3天 2015年09月18日 2015年09月20日
29
阀井周边土方回填
3天 2015年09月21日 2015年09月23日
30
地貌恢复
4天 2015年09月24日 2015年09月27日
31
CJX10-350、EDXQ1-600、CJ2-600、EDX16-300、EDX19-600补偿井
63天 2015年07月25日 2015年09月25日
32
施工区域搭设围挡
5天 2015年08月01日 2015年08月05日
33
阀井周边土方开挖
10天 2015年08月06日 2015年08月15日
34
阀门井内抽水
10天 2015年08月16日 2015年08月25日
35
池顶盖拆除、池壁拆除
15天 2015年08月16日 2015年08月30日
36
隔水短节预制
25天 2015年07月25日 2015年08月18日
37
隔水短节防腐保温
4天 2015年09月01日 2015年09月04日
38
短节安装
5天 2015年09月05日 2015年09月09日
39
焊缝检测
3天 2015年09月10日 2015年09月12日
40
保温、补口
5天 2015年09月13日 2015年09月17日
41
土方回填
3天 2015年09月18日 2015年09月20日
42
地貌恢复
5天 2015年09月21日 2015年09月25日
43
一级网分支处、一级网入站处管线
60天 2015年07月30日 2015年09月27日
44
测量放线
2天 2015年07月30日 2015年07月31日
45
施工区域搭设围挡
5天 2015年08月01日 2015年08月05日
46
土方开挖
10天 2015年08月06日 2015年08月15日
47
管沟抽水
15天 2015年08月10日 2015年08月24日
48
原保温管拆除
5天 2015年08月18日 2015年08月22日
49
新保温管线安装
15天 2015年08月23日 2015年09月06日
50
焊缝检测
3天 2015年09月07日 2015年09月09日
51
保温、补口
4天 2015年09月10日 2015年09月13日
52
土方回填
5天 2015年09月14日 2015年09月18日
53
地貌恢复
8天 2015年09月20日 2015年09月27日
