 深圳外环高速公路深圳段第3合同段梁板预制计划

深圳外环高速公路深圳段第3合同段梁板预制计划

文件编号 13572 工期 665天 开始时间 2016-08-26 结束时间 2018-11-10
任务数 96K 整理日期 2019/5/17 下载次数 3867
下载地址 计划文件点击下载(登录后才可以下载)

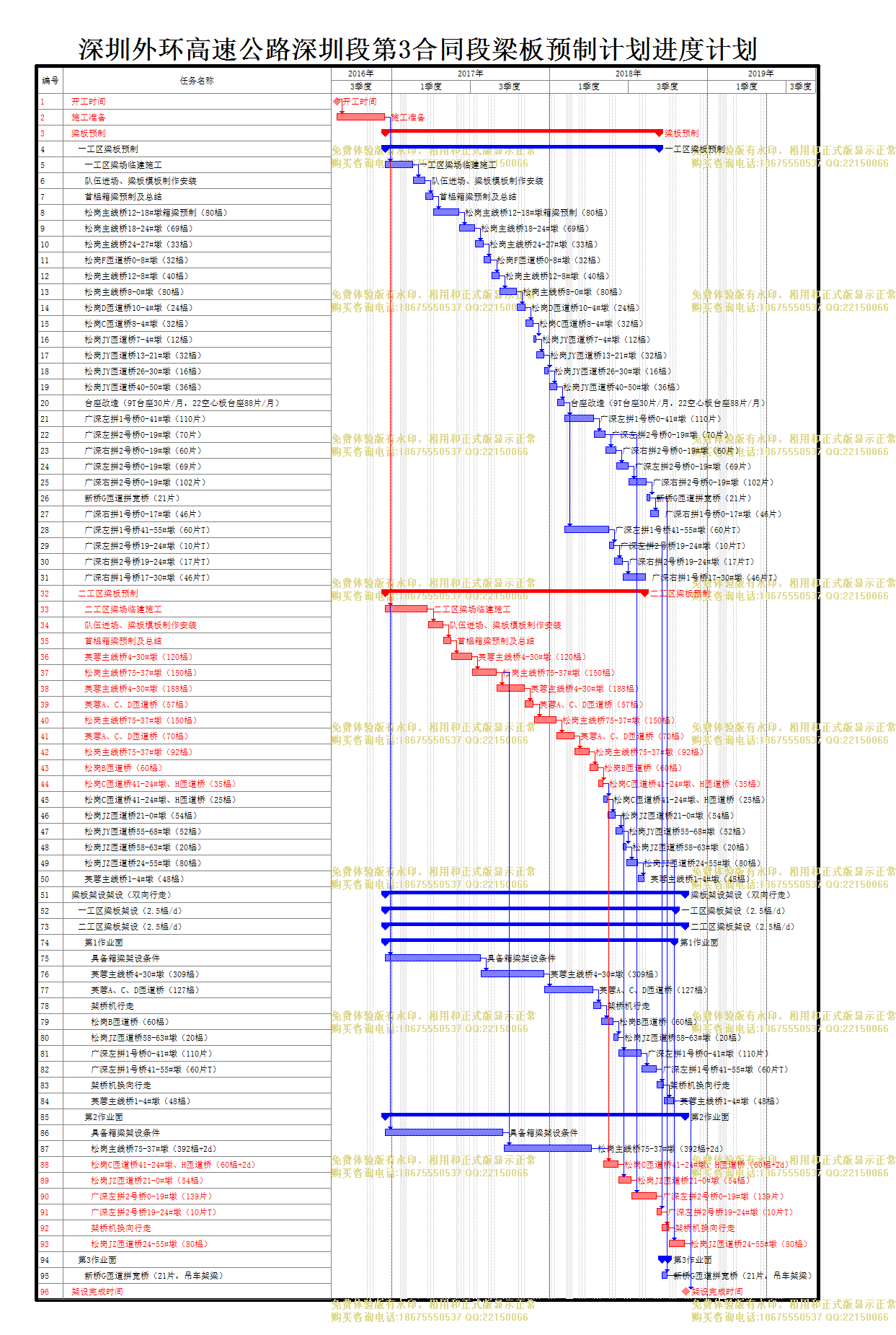

计划内容
深圳外环高速公路深圳段第3合同段梁板预制计划

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
开工时间
0天 2016年08月26日 2016年08月26日
2
施工准备
100天 2016年08月26日 2016年12月15日 1
3
梁板预制
512天 2016年12月16日 2018年09月09日
4
一工区梁板预制
512天 2016年12月16日 2018年09月09日
5
一工区梁场临建施工
45天 2016年12月16日 2017年02月19日 2
6
队伍进场、梁板模板制作安装
25天 2017年02月20日 2017年03月19日 5
7
首榀箱梁预制及总结
15天 2017年03月20日 2017年04月06日 6
8
松岗主线桥12-18#墩箱梁预制(80榀)
50天 2017年04月07日 2017年06月05日 7
9
松岗主线桥18-24#墩(69榀)
30天 2017年06月06日 2017年07月12日 8
10
松岗主线桥24-27#墩(33榀)
15天 2017年07月13日 2017年08月01日 9
11
松岗F匝道桥0-8#墩(32榀)
15天 2017年08月02日 2017年08月18日 10
12
松岗主线桥12-8#墩(40榀)
16天 2017年08月20日 2017年09月07日 11
13
松岗主线桥8-0#墩(80榀)
34天 2017年09月08日 2017年10月17日 12
14
松岗D匝道桥10-4#墩(24榀)
17天 2017年10月18日 2017年11月06日 13
15
松岗C匝道桥8-4#墩(32榀)
15天 2017年11月07日 2017年11月23日 14
16
松岗JY匝道桥7-4#墩(12榀)
6天 2017年11月24日 2017年11月30日 15
17
松岗JY匝道桥13-21#墩(32榀)
15天 2017年12月01日 2017年12月18日 16
18
松岗JY匝道桥26-30#墩(16榀)
10天 2017年12月19日 2017年12月29日 17
19
松岗JY匝道桥40-50#墩(36榀)
16天 2017年12月31日 2018年01月17日 18
20
台座改造(9T台座30片/月,22空心板台座88片/月)
15天 2018年01月18日 2018年02月03日 19
21
广深左拼1号桥0-41#墩(110片)
45天 2018年02月04日 2018年04月12日 20
22
广深左拼2号桥0-19#墩(70片)
24天 2018年04月13日 2018年05月10日 21
23
广深右拼2号桥0-19#墩(60片)
21天 2018年05月11日 2018年06月04日 22
24
广深左拼2号桥0-19#墩(69片)
24天 2018年06月05日 2018年07月02日 23
25
广深右拼2号桥0-19#墩(102片)
35天 2018年07月03日 2018年08月12日 24
26
新桥G匝道拼宽桥(21片)
8天 2018年08月13日 2018年08月21日 25
27
广深右拼1号桥0-17#墩(46片)
16天 2018年08月22日 2018年09月09日 26
28
广深左拼1号桥41-55#墩(60片T)
75天 2018年02月04日 2018年05月17日 20
29
广深左拼2号桥19-24#墩(10片T)
10天 2018年05月18日 2018年05月29日 28
30
广深右拼2号桥19-24#墩(17片T)
17天 2018年05月30日 2018年06月18日 29
31
广深右拼1号桥17-30#墩(46片T)
46天 2018年06月19日 2018年08月10日 30
32
二工区梁板预制
485天 2016年12月16日 2018年08月08日
33
二工区梁场临建施工
75天 2016年12月16日 2017年03月24日 2
34
队伍进场、梁板模板制作安装
30天 2017年03月26日 2017年04月30日 33
35
首榀箱梁预制及总结
15天 2017年05月01日 2017年05月17日 34
36
芙蓉主线桥4-30#墩(120榀)
40天 2017年05月18日 2017年07月05日 35
37
松岗主线桥75-37#墩(150榀)
45天 2017年07月06日 2017年08月30日 36
38
芙蓉主线桥4-30#墩(188榀)
55天 2017年09月01日 2017年11月03日 37
39
芙蓉A、C、D匝道桥(57榀)
18天 2017年11月05日 2017年11月24日 38
40
松岗主线桥75-37#墩(150榀)
45天 2017年11月26日 2018年01月16日 39
41
芙蓉A、C、D匝道桥(70榀)
22天 2018年01月17日 2018年02月26日 40
42
松岗主线桥75-37#墩(92榀)
30天 2018年02月27日 2018年04月02日 41
43
松岗B匝道桥(60榀)
18天 2018年04月03日 2018年04月23日 42
44
松岗C匝道桥41-24#墩、H匝道桥(35榀)
10天 2018年04月24日 2018年05月04日 43
45
松岗C匝道桥41-24#墩、H匝道桥(25榀)
8天 2018年05月06日 2018年05月14日 44
46
松岗JZ匝道桥21-0#墩(54榀)
16天 2018年05月15日 2018年06月01日 45
47
松岗JY匝道桥55-68#墩(52榀)
15天 2018年06月03日 2018年06月19日 46
48
松岗JZ匝道桥58-63#墩(20榀)
6天 2018年06月20日 2018年06月26日 47
49
松岗JZ匝道桥24-55#墩(80榀)
23天 2018年06月27日 2018年07月23日 48
50
芙蓉主线桥1-4#墩(48榀)
14天 2018年07月24日 2018年08月08日 49
51
梁板架设架设(双向行走)
565天 2016年12月16日 2018年11月09日
52
一工区梁板架设(2.5榀/d)
546天 2016年12月16日 2018年10月18日
53
具备箱梁架设条件
161天 2016年12月16日 2017年07月06日 2
54
松岗主线桥12-18#墩(81榀,需变更)
26天 2017年07月07日 2017年08月09日 8,53
55
松岗主线桥18-24#墩(69榀)
30天 2017年08月10日 2017年09月14日 54,9
56
松岗主线桥24-27#墩(33榀)
15天 2017年09月15日 2017年10月02日 55,10
57
松岗F匝道桥0-8#墩(32榀+2d)
17天 2017年10月03日 2017年10月22日 56,11
58
松岗主线桥12-8#墩(40榀)
16天 2017年10月23日 2017年11月09日 57,12
59
松岗主线桥8-0#墩(80榀+2d)
34天 2017年11月10日 2017年12月19日 58,13
60
松岗D匝道桥10-4#墩(24榀+2d)
17天 2017年12月20日 2018年01月08日 59,14
61
松岗C匝道桥8-4#墩(32榀)
15天 2018年01月09日 2018年01月25日 60,15
62
松岗JY匝道桥7-4#墩(12榀)
6天 2018年01月26日 2018年02月01日 61,16
63
架桥机换向行走
15天 2018年02月02日 2018年03月06日 62
64
松岗JY匝道桥13-21#墩(32榀)
15天 2018年03月07日 2018年03月23日 17,63
65
松岗JY匝道桥26-30#墩(16榀)
10天 2018年03月25日 2018年04月04日 64,18
66
松岗JY匝道桥40-50#墩(36榀)
16天 2018年04月05日 2018年04月23日 65,19
67
松岗JY匝道桥55-68#墩(52榀)
21天 2018年04月24日 2018年05月17日 66
68
广深右拼2号桥0-19#墩(162片)
65天 2018年05月18日 2018年08月01日 67
69
广深右拼2号桥19-24#墩(17片T)
9天 2018年08月02日 2018年08月12日 68,30
70
架桥机换向行走
15天 2018年08月13日 2018年08月29日 69
71
广深右拼1号桥0-17#墩(46片)
20天 2018年08月30日 2018年09月21日 70
72
广深右拼1号桥17-30#墩(46片T)
23天 2018年09月23日 2018年10月18日 71,31
73
二工区梁板架设(2.5榀/d)
565天 2016年12月16日 2018年11月09日
74
第1作业面
543天 2016年12月16日 2018年10月15日
75
具备箱梁架设条件
174天 2016年12月16日 2017年07月25日 2
76
芙蓉主线桥4-30#墩(309榀)
124天 2017年07月26日 2017年12月18日 75
77
芙蓉A、C、D匝道桥(127榀)
85天 2017年12月19日 2018年04月11日 76
78
架桥机行走
15天 2018年04月12日 2018年04月29日 77
79
松岗B匝道桥(60榀)
25天 2018年04月30日 2018年05月28日 78
80
松岗JZ匝道桥58-63#墩(20榀)
10天 2018年05月29日 2018年06月08日 79
81
广深左拼1号桥0-41#墩(110片)
45天 2018年06月10日 2018年07月31日 80
82
广深左拼1号桥41-55#墩(60片T)
30天 2018年08月01日 2018年09月04日 81
83
架桥机换向行走
15天 2018年09月05日 2018年09月21日 82
84
芙蓉主线桥1-4#墩(48榀)
20天 2018年09月23日 2018年10月15日 83
85
第2作业面
565天 2016年12月16日 2018年11月09日
86
具备箱梁架设条件
218天 2016年12月16日 2017年09月15日 2
87
松岗主线桥75-37#墩(392榀+2d)
162天 2017年09月17日 2018年04月08日 37,86
88
松岗C匝道桥41-24#墩、H匝道桥(60榀+2d)
30天 2018年05月06日 2018年06月08日 87,44
89
松岗JZ匝道桥21-0#墩(54榀)
25天 2018年06月10日 2018年07月08日 88,46
90
广深左拼2号桥0-19#墩(139片)
50天 2018年07月09日 2018年09月04日 89,22
91
广深左拼2号桥19-24#墩(10片T)
10天 2018年09月05日 2018年09月16日 90,29
92
架桥机换向行走
15天 2018年09月17日 2018年10月03日 91
93
松岗JZ匝道桥24-55#墩(80榀)
32天 2018年10月04日 2018年11月09日 49,92
94
第3作业面
12天 2018年09月17日 2018年09月30日
95
新桥G匝道拼宽桥(21片,吊车架梁)
12天 2018年09月17日 2018年09月30日 91,26
96
架设完成时间
0天 2018年11月10日 2018年11月10日 95,93,84,72
