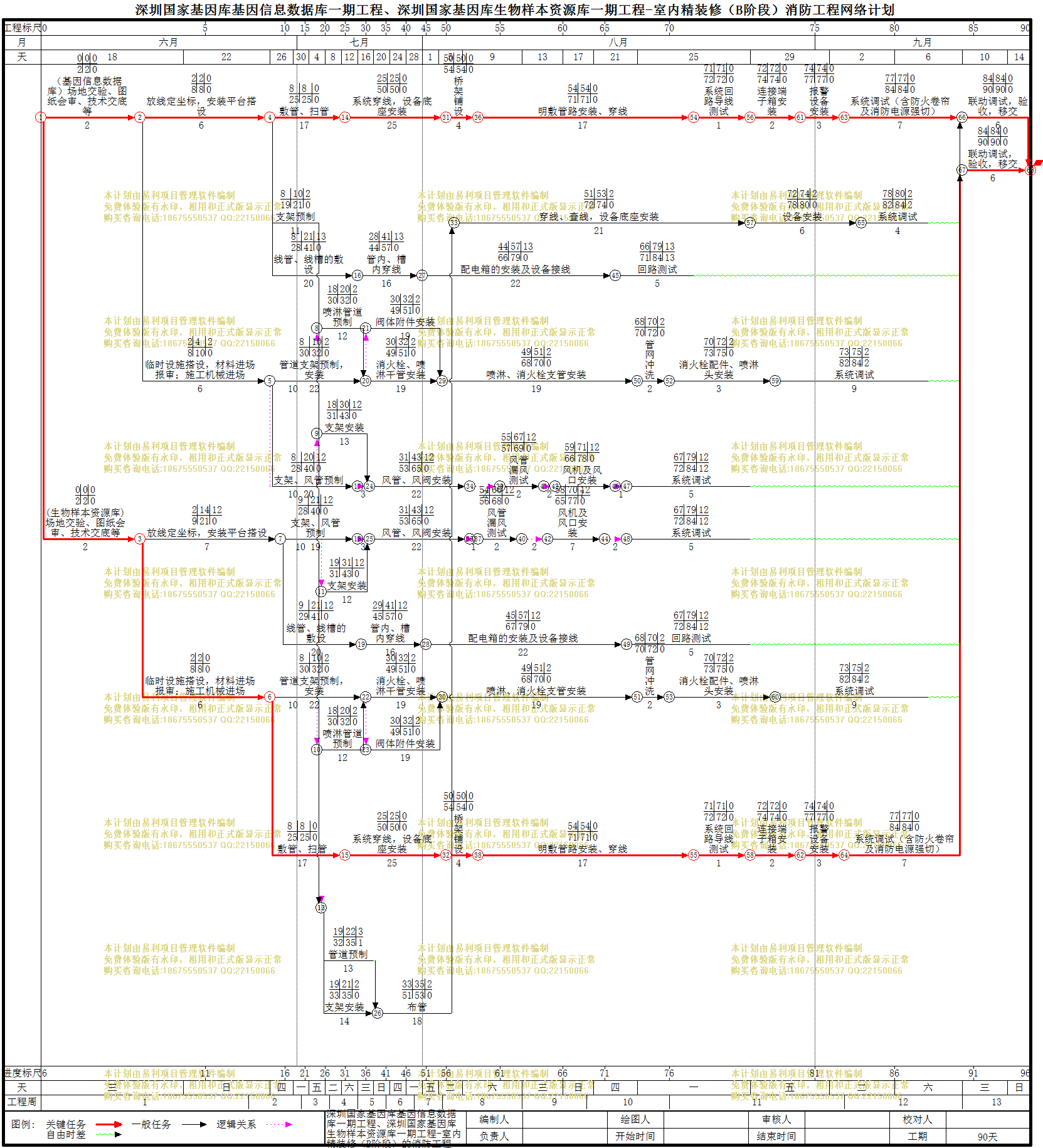

深圳国家基因库基因信息数据库一期工程、深圳国家基因库生物样本资源库一期工程-消防工程 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
1 | 室内精装修(B阶段)消防工程施工进度计划 |
90天 |
2 | 深圳国家基因库基因信息数据库一期工程 |
90天 |
3 | 施工准备 |
8天 |
4 | (基因信息数据库)场地交验、图纸会审、技术交底等 |
2天 |
5 | 放线定坐标,安装平台搭设 |
6天 |
6 | 临时设施搭设,材料进场报审;施工机械进场 |
6天 |
7 | 消防水系统安装施工 |
74天 |
8 | 管道支架预制,安装 |
22天 |
9 | 喷淋管道预制 |
12天 |
10 | 消火栓、喷淋干管安装 |
19天 |
11 | 阀体附件安装 |
19天 |
12 | 喷淋、消火栓支管安装 |
19天 |
13 | 管网冲洗 |
2天 |
14 | 消火栓配件、喷淋头安装 |
3天 |
15 | 系统调试 |
9天 |
16 | 防排烟系统 |
64天 |
17 | 支架、风管预制 |
20天 |
18 | 支架安装 |
13天 |
19 | 风管、风阀安装 |
22天 |
20 | 风管漏风测试 |
2天 |
21 | 风机及风口安装 |
7天 |
22 | 系统调试 |
5天 |
23 | 火灾自动报警及联动系统(含气体灭火系统) |
76天 |
24 | 敷管、扫管 |
17天 |
25 | 系统穿线,设备底座安装 |
25天 |
26 | 桥架铺设 |
4天 |
27 | 明敷管路安装、穿线 |
17天 |
28 | 系统回路导线测试 |
1天 |
29 | 连接端子箱安装 |
2天 |
30 | 报警设备安装 |
3天 |
31 | 系统调试(含防火卷帘及消防电源强切) |
7天 |
32 | 机房消防系统施工 |
74天 |
33 | 支架预制 |
11天 |
34 | 管道预制 |
13天 |
35 | 支架安装 |
14天 |
36 | 布管 |
18天 |
37 | 穿线、查线,设备底座安装 |
21天 |
38 | 设备安装 |
6天 |
39 | 系统调试 |
4天 |
40 | 消防动力系统安装 |
63天 |
41 | 线管、线槽的敷设 |
20天 |
42 | 管内、槽内穿线 |
16天 |
43 | 配电箱的安装及设备接线 |
22天 |
44 | 回路测试 |
5天 |
45 | 联动调试,验收,移交 |
6天 |
46 | 深圳国家基因库生物样本资源库一期工程 |
90天 |
47 | 施工准备 |
9天 |
48 | (生物样本资源库)场地交验、图纸会审、技术交底等 |
2天 |
49 | 放线定坐标,安装平台搭设 |
7天 |
50 | 临时设施搭设,材料进场报审;施工机械进场 |
6天 |
51 | 消防水系统安装施工 |
74天 |
52 | 管道支架预制,安装 |
22天 |
53 | 喷淋管道预制 |
12天 |
54 | 消火栓、喷淋干管安装 |
19天 |
55 | 阀体附件安装 |
19天 |
56 | 喷淋、消火栓支管安装 |
19天 |
57 | 管网冲洗 |
2天 |
58 | 消火栓配件、喷淋头安装 |
3天 |
59 | 系统调试 |
9天 |
60 | 防排烟系统 |
63天 |
61 | 支架、风管预制 |
19天 |
62 | 支架安装 |
12天 |
63 | 风管、风阀安装 |
22天 |
64 | 风管漏风测试 |
2天 |
65 | 风机及风口安装 |
7天 |
66 | 系统调试 |
5天 |
67 | 火灾自动报警及联动系统 |
76天 |
68 | 敷管、扫管 |
17天 |
69 | 系统穿线,设备底座安装 |
25天 |
70 | 桥架铺设 |
4天 |
71 | 明敷管路安装、穿线 |
17天 |
72 | 系统回路导线测试 |
1天 |
73 | 连接端子箱安装 |
2天 |
74 | 报警设备安装 |
3天 |
75 | 系统调试(含防火卷帘及消防电源强切) |
7天 |
76 | 消防动力系统安装 |
63天 |
77 | 线管、线槽的敷设 |
20天 |
78 | 管内、槽内穿线 |
16天 |
79 | 配电箱的安装及设备接线 |
22天 |
80 | 回路测试 |
5天 |
81 | 联动调试,验收,移交 |
6天 |
