文件编号 | 13478 | 工期 | 364天 | 开始时间 | 2018-01-01 | 结束时间 | 2018-12-30 |
任务数 | 38K | 整理日期 | 2019/5/17 | 下载次数 | 3865次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

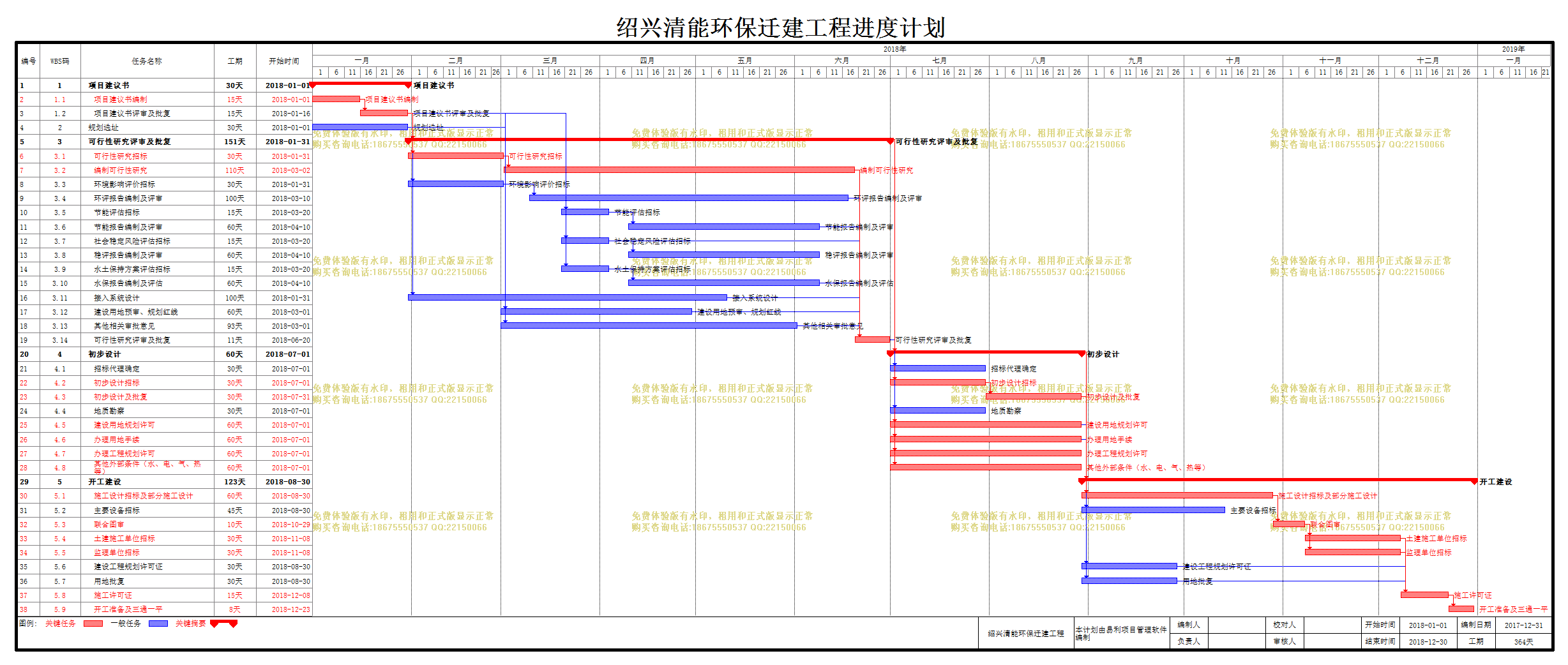

绍兴清能环保迁建工程 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
WBS码 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 1 | 项目建议书 |
30天 | 2018-01-01 | 2018-01-30 | ||
2 | 1.1 | 项目建议书编制 |
15天 | 2018-01-01 | 2018-01-15 | ||
3 | 1.2 | 项目建议书评审及批复 |
15天 | 2018-01-16 | 2018-01-30 | 2 | |
4 | 2 | 规划选址 |
30天 | 2018-01-01 | 2018-01-30 | ||
5 | 3 | 可行性研究评审及批复 |
151天 | 2018-01-31 | 2018-06-30 | 3 | |
6 | 3.1 | 可行性研究招标 |
30天 | 2018-01-31 | 2018-03-01 | 3 | |
7 | 3.2 | 编制可行性研究 |
110天 | 2018-03-02 | 2018-06-19 | 6 | |
8 | 3.3 | 环境影响评价招标 |
30天 | 2018-01-31 | 2018-03-01 | 3 | |
9 | 3.4 | 环评报告编制及评审 |
100天 | 2018-03-10 | 2018-06-17 | 8 | |
10 | 3.5 | 节能评估招标 |
15天 | 2018-03-20 | 2018-04-03 | 3 | |
11 | 3.6 | 节能报告编制及评审 |
60天 | 2018-04-10 | 2018-06-08 | 10 | |
12 | 3.7 | 社会稳定风险评估招标 |
15天 | 2018-03-20 | 2018-04-03 | 3 | |
13 | 3.8 | 稳评报告编制及评审 |
60天 | 2018-04-10 | 2018-06-08 | 12 | |
14 | 3.9 | 水土保持方案评估招标 |
15天 | 2018-03-20 | 2018-04-03 | 3 | |
15 | 3.10 | 水保报告编制及评估 |
60天 | 2018-04-10 | 2018-06-08 | 14 | |
16 | 3.11 | 接入系统设计 |
100天 | 2018-01-31 | 2018-05-10 | 3 | |
17 | 3.12 | 建设用地预审、规划红线 |
60天 | 2018-03-01 | 2018-04-29 | 4 | |
18 | 3.13 | 其他相关审批意见 |
93天 | 2018-03-01 | 2018-06-01 | 3 | |
19 | 3.14 | 可行性研究评审及批复 |
11天 | 2018-06-20 | 2018-06-30 | 18,17,15,9,11,7,16,12 | |
20 | 4 | 初步设计 |
60天 | 2018-07-01 | 2018-08-29 | 5 | |
21 | 4.1 | 招标代理确定 |
30天 | 2018-07-01 | 2018-07-30 | 19 | |
22 | 4.2 | 初步设计招标 |
30天 | 2018-07-01 | 2018-07-30 | 19 | |
23 | 4.3 | 初步设计及批复 |
30天 | 2018-07-31 | 2018-08-29 | 22 | |
24 | 4.4 | 地质勘察 |
30天 | 2018-07-01 | 2018-07-30 | 19 | |
25 | 4.5 | 建设用地规划许可 |
60天 | 2018-07-01 | 2018-08-29 | 19 | |
26 | 4.6 | 办理用地手续 |
60天 | 2018-07-01 | 2018-08-29 | 19 | |
27 | 4.7 | 办理工程规划许可 |
60天 | 2018-07-01 | 2018-08-29 | 19 | |
28 | 4.8 | 其他外部条件(水、电、气、热等) |
60天 | 2018-07-01 | 2018-08-29 | 19 | |
29 | 5 | 开工建设 |
123天 | 2018-08-30 | 2018-12-30 | 20 | |
30 | 5.1 | 施工设计招标及部分施工设计 |
60天 | 2018-08-30 | 2018-10-28 | 23 | |
31 | 5.2 | 主要设备招标 |
45天 | 2018-08-30 | 2018-10-13 | 23 | |
32 | 5.3 | 联合图审 |
10天 | 2018-10-29 | 2018-11-07 | 30 | |
33 | 5.4 | 土建施工单位招标 |
30天 | 2018-11-08 | 2018-12-07 | 32 | |
34 | 5.5 | 监理单位招标 |
30天 | 2018-11-08 | 2018-12-07 | 32 | |
35 | 5.6 | 建设工程规划许可证 |
30天 | 2018-08-30 | 2018-09-28 | 25 | |
36 | 5.7 | 用地批复 |
30天 | 2018-08-30 | 2018-09-28 | 26 | |
37 | 5.8 | 施工许可证 |
15天 | 2018-12-08 | 2018-12-22 | 35,36,34,33 | |
38 | 5.9 | 开工准备及三通一平 |
8天 | 2018-12-23 | 2018-12-30 | 37 |
