文件编号 | 13471 | 工期 | 87天 | 开始时间 | 2014-11-01 | 结束时间 | 2015-01-26 |
任务数 | 55K | 整理日期 | 2019/5/17 | 下载次数 | 3895次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

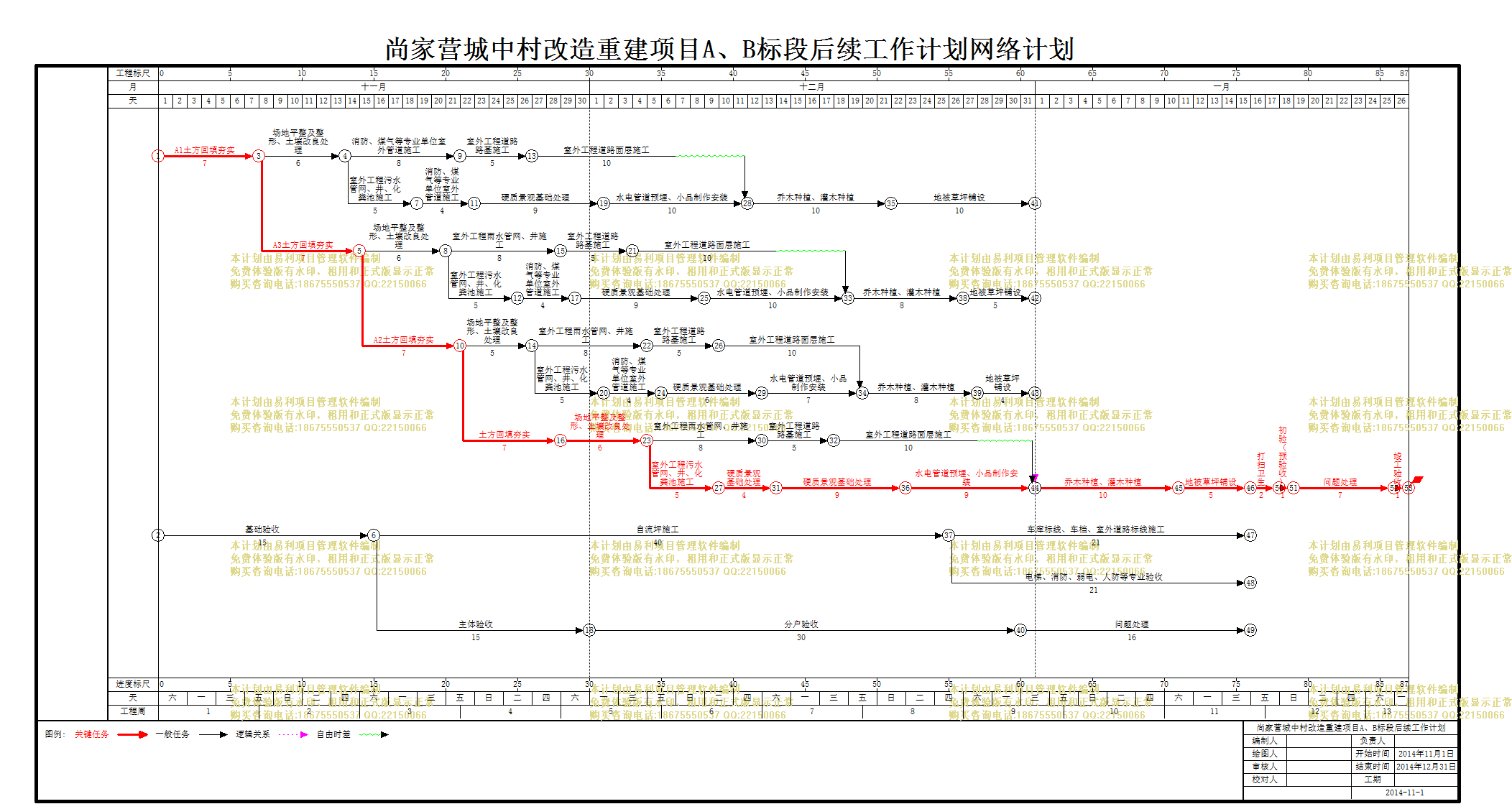

尚家营城中村改造重建项目A、B标段后续工作计划 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | A1土方回填夯实 |
7天 | 2014年11月01日 | 2014年11月07日 | ||
2 | 场地平整及整形、土壤改良处理 |
6天 | 2014年11月08日 | 2014年11月13日 | 1 | |
3 | 消防、煤气等专业单位室外管道施工 |
8天 | 2014年11月14日 | 2014年11月21日 | 2 | |
4 | 室外工程道路路基施工 |
5天 | 2014年11月22日 | 2014年11月26日 | 3 | |
5 | 室外工程道路面层施工 |
10天 | 2014年11月27日 | 2014年12月06日 | 4 | |
6 | 室外工程污水管网、井、化粪池施工 |
5天 | 2014年11月14日 | 2014年11月18日 | 2 | |
7 | 消防、煤气等专业单位室外管道施工 |
4天 | 2014年11月19日 | 2014年11月22日 | 6 | |
8 | 硬质景观基础处理 |
9天 | 2014年11月23日 | 2014年12月01日 | 7 | |
9 | 水电管道预埋、小品制作安装 |
10天 | 2014年12月02日 | 2014年12月11日 | 5[FF],8 | |
10 | 乔木种植、灌木种植 |
10天 | 2014年12月12日 | 2014年12月21日 | 9,5 | |
11 | 地被草坪铺设 |
10天 | 2014年12月22日 | 2014年12月31日 | 10 | |
12 | A3土方回填夯实 |
7天 | 2014年11月08日 | 2014年11月14日 | 1 | |
13 | 场地平整及整形、土壤改良处理 |
6天 | 2014年11月15日 | 2014年11月20日 | 12 | |
14 | 室外工程雨水管网、井施工 |
8天 | 2014年11月21日 | 2014年11月28日 | 13 | |
15 | 室外工程道路路基施工 |
5天 | 2014年11月29日 | 2014年12月03日 | 14 | |
16 | 室外工程道路面层施工 |
10天 | 2014年12月04日 | 2014年12月13日 | 15 | |
17 | 室外工程污水管网、井、化粪池施工 |
5天 | 2014年11月21日 | 2014年11月25日 | 13 | |
18 | 消防、煤气等专业单位室外管道施工 |
4天 | 2014年11月26日 | 2014年11月29日 | 17 | |
19 | 硬质景观基础处理 |
9天 | 2014年11月30日 | 2014年12月08日 | 18 | |
20 | 水电管道预埋、小品制作安装 |
10天 | 2014年12月09日 | 2014年12月18日 | 16[FF],19 | |
21 | 乔木种植、灌木种植 |
8天 | 2014年12月19日 | 2014年12月26日 | 20,16 | |
22 | 地被草坪铺设 |
5天 | 2014年12月27日 | 2014年12月31日 | 21 | |
23 | A2土方回填夯实 |
7天 | 2014年11月15日 | 2014年11月21日 | 12 | |
24 | 场地平整及整形、土壤改良处理 |
5天 | 2014年11月22日 | 2014年11月26日 | 23 | |
25 | 室外工程雨水管网、井施工 |
8天 | 2014年11月27日 | 2014年12月04日 | 24 | |
26 | 室外工程道路路基施工 |
5天 | 2014年12月05日 | 2014年12月09日 | 25 | |
27 | 室外工程道路面层施工 |
10天 | 2014年12月10日 | 2014年12月19日 | 26 | |
28 | 室外工程污水管网、井、化粪池施工 |
5天 | 2014年11月27日 | 2014年12月01日 | 24 | |
29 | 消防、煤气等专业单位室外管道施工 |
4天 | 2014年12月02日 | 2014年12月05日 | 28 | |
30 | 硬质景观基础处理 |
6天 | 2014年12月06日 | 2014年12月11日 | 29 | |
31 | 水电管道预埋、小品制作安装 |
7天 | 2014年12月13日 | 2014年12月19日 | 30,27[FF] | |
32 | 乔木种植、灌木种植 |
8天 | 2014年12月20日 | 2014年12月27日 | 31,27 | |
33 | 地被草坪铺设 |
4天 | 2014年12月28日 | 2014年12月31日 | 32 | |
34 | 土方回填夯实 |
7天 | 2014年11月22日 | 2014年11月28日 | 23 | |
35 | 场地平整及整形、土壤改良处理 |
6天 | 2014年11月29日 | 2014年12月04日 | 34 | |
36 | 室外工程雨水管网、井施工 |
8天 | 2014年12月05日 | 2014年12月12日 | 35 | |
37 | 室外工程道路路基施工 |
5天 | 2014年12月13日 | 2014年12月17日 | 36 | |
38 | 室外工程道路面层施工 |
10天 | 2014年12月18日 | 2014年12月27日 | 37 | |
39 | 乔木种植、灌木种植 |
10天 | 2015年01月01日 | 2015年01月10日 | 48,38 | |
40 | 地被草坪铺设 |
5天 | 2015年01月11日 | 2015年01月15日 | 39 | |
41 | 打扫卫生 |
2天 | 2015年01月16日 | 2015年01月17日 | 40 | |
42 | 问题处理 |
7天 | 2015年01月19日 | 2015年01月25日 | 44 | |
43 | 竣工验收 |
1天 | 2015年01月26日 | 2015年01月26日 | 42 | |
44 | 初验(预验收) |
1天 | 2015年01月18日 | 2015年01月18日 | 41 | |
45 | 室外工程污水管网、井、化粪池施工 |
5天 | 2014年12月05日 | 2014年12月09日 | 35 | |
46 | 硬质景观基础处理 |
4天 | 2014年12月10日 | 2014年12月13日 | 45 | |
47 | 硬质景观基础处理 |
9天 | 2014年12月14日 | 2014年12月22日 | 46 | |
48 | 水电管道预埋、小品制作安装 |
9天 | 2014年12月23日 | 2014年12月31日 | 38[FF],47 | |
49 | 基础验收 |
15天 | 2014年11月01日 | 2014年11月15日 | ||
50 | 主体验收 |
15天 | 2014年11月16日 | 2014年11月30日 | 49 | |
51 | 分户验收 |
30天 | 2014年12月01日 | 2014年12月30日 | 50 | |
52 | 问题处理 |
16天 | 2014年12月31日 | 2015年01月15日 | 51 | |
53 | 自流坪施工 |
40天 | 2014年11月16日 | 2014年12月25日 | 49 | |
54 | 车库标线、车档、室外道路标线施工 |
21天 | 2014年12月26日 | 2015年01月15日 | 53 | |
55 | 电梯、消防、弱电、人防等专业验收 |
21天 | 2014年12月26日 | 2015年01月15日 | 53 |
