 上海市第六人民医院海口糖尿病和骨科医院建设改造项目(代建EPC模式)

上海市第六人民医院海口糖尿病和骨科医院建设改造项目(代建EPC模式)

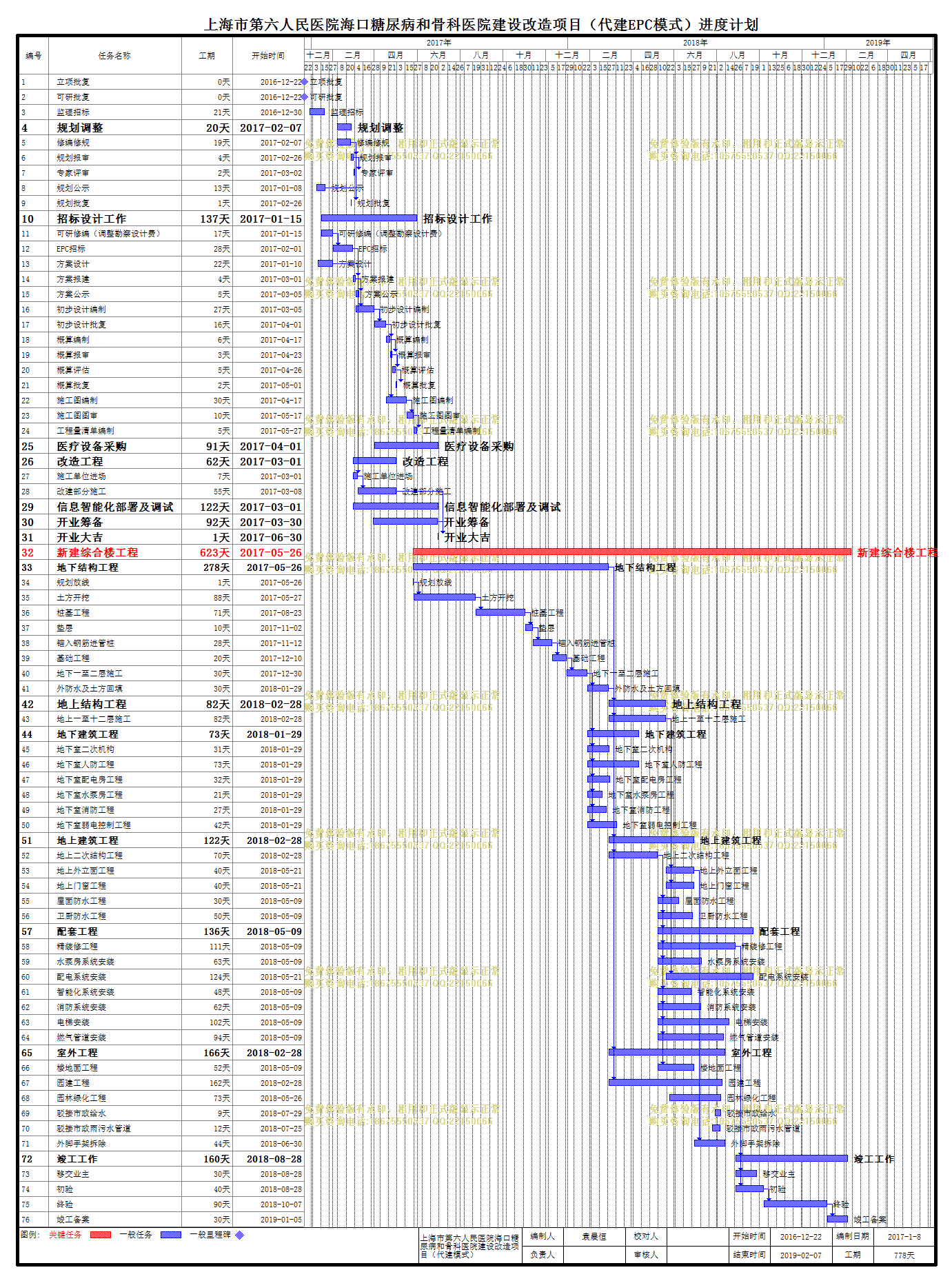

文件编号 13435 工期 778天 开始时间 2016-12-22 结束时间 2019-02-07
任务数 76K 整理日期 2019/5/17 下载次数 3872
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
上海市第六人民医院海口糖尿病和骨科医院建设改造项目(代建EPC模式)

编号

任务名称

工期

开始时间

结束时间

1
立项批复
0天 2016-12-22 2016-12-22
2
可研批复
0天 2016-12-22 2016-12-22
3
监理招标
21天 2016-12-30 2017-01-19
4
规划调整
20天 2017-02-07 2017-02-26
5
修编修规
19天 2017-02-07 2017-02-25
6
规划报审
4天 2017-02-26 2017-03-01
7
专家评审
2天 2017-03-02 2017-03-03
8
规划公示
13天 2017-01-08 2017-01-20
9
规划批复
1天 2017-02-26 2017-02-26
10
招标设计工作
137天 2017-01-15 2017-05-31
11
可研修编(调整勘察设计费)
17天 2017-01-15 2017-01-31
12
EPC招标
28天 2017-02-01 2017-02-28
13
方案设计
22天 2017-01-10 2017-01-31
14
方案报建
4天 2017-03-01 2017-03-04
15
方案公示
5天 2017-03-05 2017-03-09
16
初步设计编制
27天 2017-03-05 2017-03-31
17
初步设计批复
16天 2017-04-01 2017-04-16
18
概算编制
6天 2017-04-17 2017-04-22
19
概算报审
3天 2017-04-23 2017-04-25
20
概算评估
5天 2017-04-26 2017-04-30
21
概算批复
2天 2017-05-01 2017-05-02
22
施工图编制
30天 2017-04-17 2017-05-16
23
施工图图审
10天 2017-05-17 2017-05-26
24
工程量清单编制
5天 2017-05-27 2017-05-31
25
医疗设备采购
91天 2017-04-01 2017-06-30
26
改造工程
62天 2017-03-01 2017-05-01
27
施工单位进场
7天 2017-03-01 2017-03-07
28
改建部分施工
55天 2017-03-08 2017-05-01
29
信息智能化部署及调试
122天 2017-03-01 2017-06-30
30
开业筹备
92天 2017-03-30 2017-06-29
31
开业大吉
1天 2017-06-30 2017-06-30
32
新建综合楼工程
623天 2017-05-26 2019-02-07
33
地下结构工程
278天 2017-05-26 2018-02-27
34
规划放线
1天 2017-05-26 2017-05-26
35
土方开挖
88天 2017-05-27 2017-08-22
36
桩基工程
71天 2017-08-23 2017-11-01
37
垫层
10天 2017-11-02 2017-11-11
38
锚入钢筋进管桩
28天 2017-11-12 2017-12-09
39
基础工程
20天 2017-12-10 2017-12-29
40
地下一至二层施工
30天 2017-12-30 2018-01-28
41
外防水及土方回填
30天 2018-01-29 2018-02-27
42
地上结构工程
82天 2018-02-28 2018-05-20
43
地上一至十二层施工
82天 2018-02-28 2018-05-20
44
地下建筑工程
73天 2018-01-29 2018-04-11
45
地下室二次机构
31天 2018-01-29 2018-02-28
46
地下室人防工程
73天 2018-01-29 2018-04-11
47
地下室配电房工程
32天 2018-01-29 2018-03-01
48
地下室水泵房工程
21天 2018-01-29 2018-02-18
49
地下室消防工程
27天 2018-01-29 2018-02-24
50
地下室弱电控制工程
42天 2018-01-29 2018-03-11
51
地上建筑工程
122天 2018-02-28 2018-06-29
52
地上二次结构工程
70天 2018-02-28 2018-05-08
53
地上外立面工程
40天 2018-05-21 2018-06-29
54
地上门窗工程
40天 2018-05-21 2018-06-29
55
屋面防水工程
30天 2018-05-09 2018-06-07
56
卫厨防水工程
50天 2018-05-09 2018-06-27
57
配套工程
136天 2018-05-09 2018-09-21
58
精装修工程
111天 2018-05-09 2018-08-27
59
水泵房系统安装
63天 2018-05-09 2018-07-10
60
配电系统安装
124天 2018-05-21 2018-09-21
61
智能化系统安装
48天 2018-05-09 2018-06-25
62
消防系统安装
62天 2018-05-09 2018-07-09
63
电梯安装
102天 2018-05-09 2018-08-18
64
燃气管道安装
94天 2018-05-09 2018-08-10
65
室外工程
166天 2018-02-28 2018-08-12
66
楼地面工程
52天 2018-05-09 2018-06-29
67
园建工程
162天 2018-02-28 2018-08-08
68
园林绿化工程
73天 2018-05-26 2018-08-06
69
驳接市政给水
9天 2018-07-29 2018-08-06
70
驳接市政雨污水管道
12天 2018-07-25 2018-08-05
71
外脚手架拆除
44天 2018-06-30 2018-08-12
72
竣工工作
160天 2018-08-28 2019-02-03
73
移交业主
30天 2018-08-28 2018-09-26
74
初验
40天 2018-08-28 2018-10-06
75
终验
90天 2018-10-07 2019-01-04
76
竣工备案
30天 2019-01-05 2019-02-03
