 上海市第六人民医院海口糖尿病和骨科医院建设改造项目(代建模式)

上海市第六人民医院海口糖尿病和骨科医院建设改造项目(代建模式)

文件编号 13433 工期 663天 开始时间 2016-12-22 结束时间 2018-10-15
任务数 45K 整理日期 2019/5/17 下载次数 3864
下载地址 计划文件点击下载(登录后才可以下载)

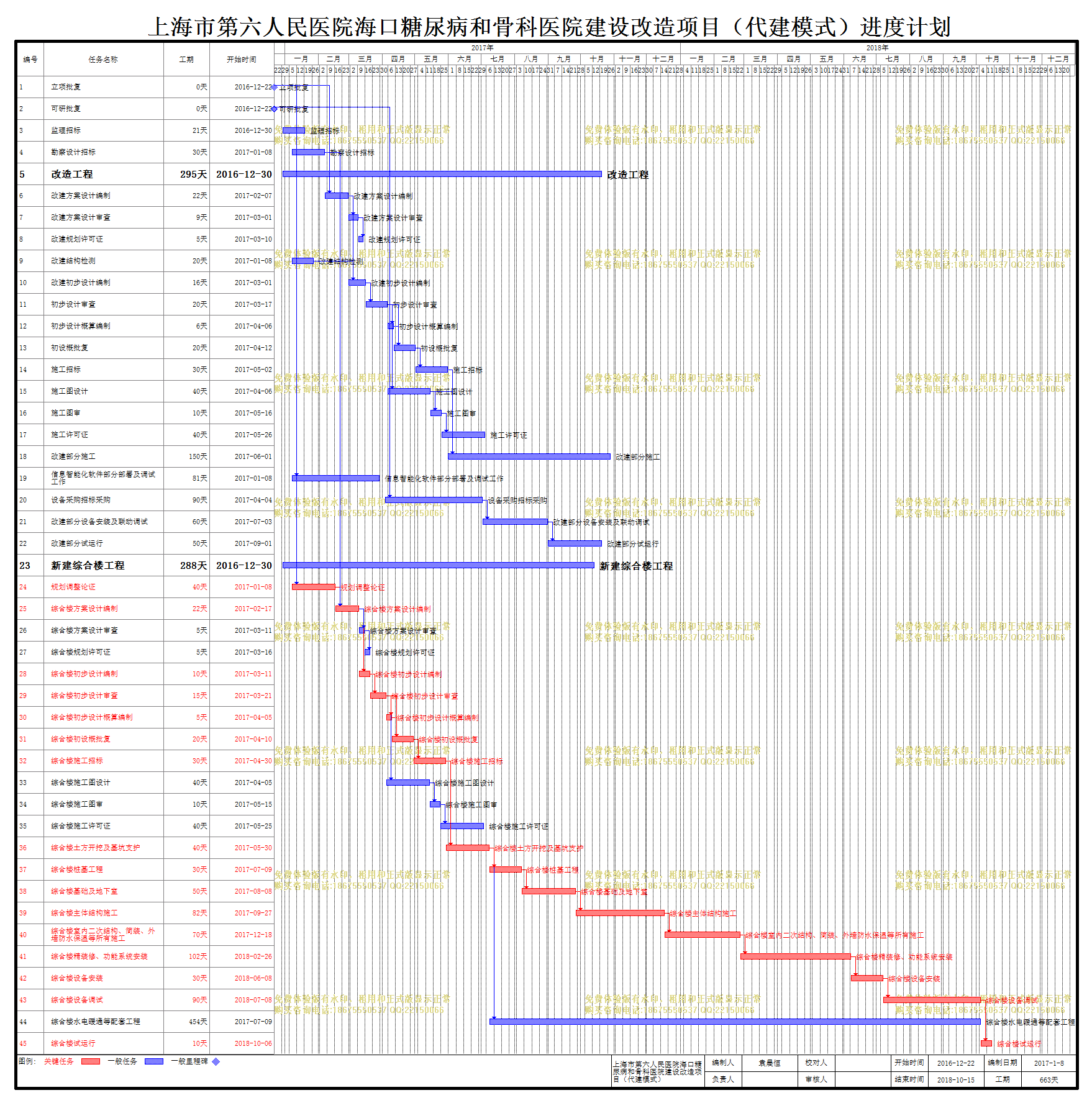

计划内容
上海市第六人民医院海口糖尿病和骨科医院建设改造项目(代建模式)

编号

任务名称

工期

开始时间

结束时间

前置任务

1
立项批复
0天 2016-12-22 2016-12-22
2
可研批复
0天 2016-12-22 2016-12-22
3
监理招标
21天 2016-12-30 2017-01-19
4
勘察设计招标
30天 2017-01-08 2017-02-06
5
改造工程
295天 2016-12-30 2017-10-20
6
改建方案设计编制
22天 2017-02-07 2017-02-28 4,1,2
7
改建方案设计审查
9天 2017-03-01 2017-03-09 6
8
改建规划许可证
5天 2017-03-10 2017-03-14 7
9
改建结构检测
20天 2017-01-08 2017-01-27
10
改建初步设计编制
16天 2017-03-01 2017-03-16 9,6
11
初步设计审查
20天 2017-03-17 2017-04-05 10
12
初步设计概算编制
6天 2017-04-06 2017-04-11 11
13
初设概批复
20天 2017-04-12 2017-05-01 11,12
14
施工招标
30天 2017-05-02 2017-05-31 13
15
施工图设计
40天 2017-04-06 2017-05-15 11
16
施工图审
10天 2017-05-16 2017-05-25 15
17
施工许可证
40天 2017-05-26 2017-07-04 16
18
改建部分施工
150天 2017-06-01 2017-10-28 15,14
19
信息智能化软件部分部署及调试工作
81天 2017-01-08 2017-03-29 2
20
设备采购招标采购
90天 2017-04-04 2017-07-02 2
21
改建部分设备安装及联动调试
60天 2017-07-03 2017-08-31 20
22
改建部分试运行
50天 2017-09-01 2017-10-20 21
23
新建综合楼工程
288天 2016-12-30 2017-10-13
24
规划调整论证
40天 2017-01-08 2017-02-16 2,1
25
综合楼方案设计编制
22天 2017-02-17 2017-03-10 24,4
26
综合楼方案设计审查
5天 2017-03-11 2017-03-15 25
27
综合楼规划许可证
5天 2017-03-16 2017-03-20 26
28
综合楼初步设计编制
10天 2017-03-11 2017-03-20 25
29
综合楼初步设计审查
15天 2017-03-21 2017-04-04 28
30
综合楼初步设计概算编制
5天 2017-04-05 2017-04-09 29
31
综合楼初设概批复
20天 2017-04-10 2017-04-29 30,29
32
综合楼施工招标
30天 2017-04-30 2017-05-29 31
33
综合楼施工图设计
40天 2017-04-05 2017-05-14 29
34
综合楼施工图审
10天 2017-05-15 2017-05-24 33
35
综合楼施工许可证
40天 2017-05-25 2017-07-03 34
36
综合楼土方开挖及基坑支护
40天 2017-05-30 2017-07-08 32
37
综合楼桩基工程
30天 2017-07-09 2017-08-07 36
38
综合楼基础及地下室
50天 2017-08-08 2017-09-26 37
39
综合楼主体结构施工
82天 2017-09-27 2017-12-17 38
40
综合楼室内二次结构、简装、外墙防水保温等所有施工
70天 2017-12-18 2018-02-25 39
41
综合楼精装修、功能系统安装
102天 2018-02-26 2018-06-07 40
42
综合楼设备安装
30天 2018-06-08 2018-07-07 41
43
综合楼设备调试
90天 2018-07-08 2018-10-05 42
44
综合楼水电暖通等配套工程
454天 2017-07-09 2018-10-05 36
45
综合楼试运行
10天 2018-10-06 2018-10-15 43
