文件编号 | 13430 | 工期 | 663天 | 开始时间 | 2016-12-22 | 结束时间 | 2018-10-15 |
任务数 | 45K | 整理日期 | 2019/5/17 | 下载次数 | 3864次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

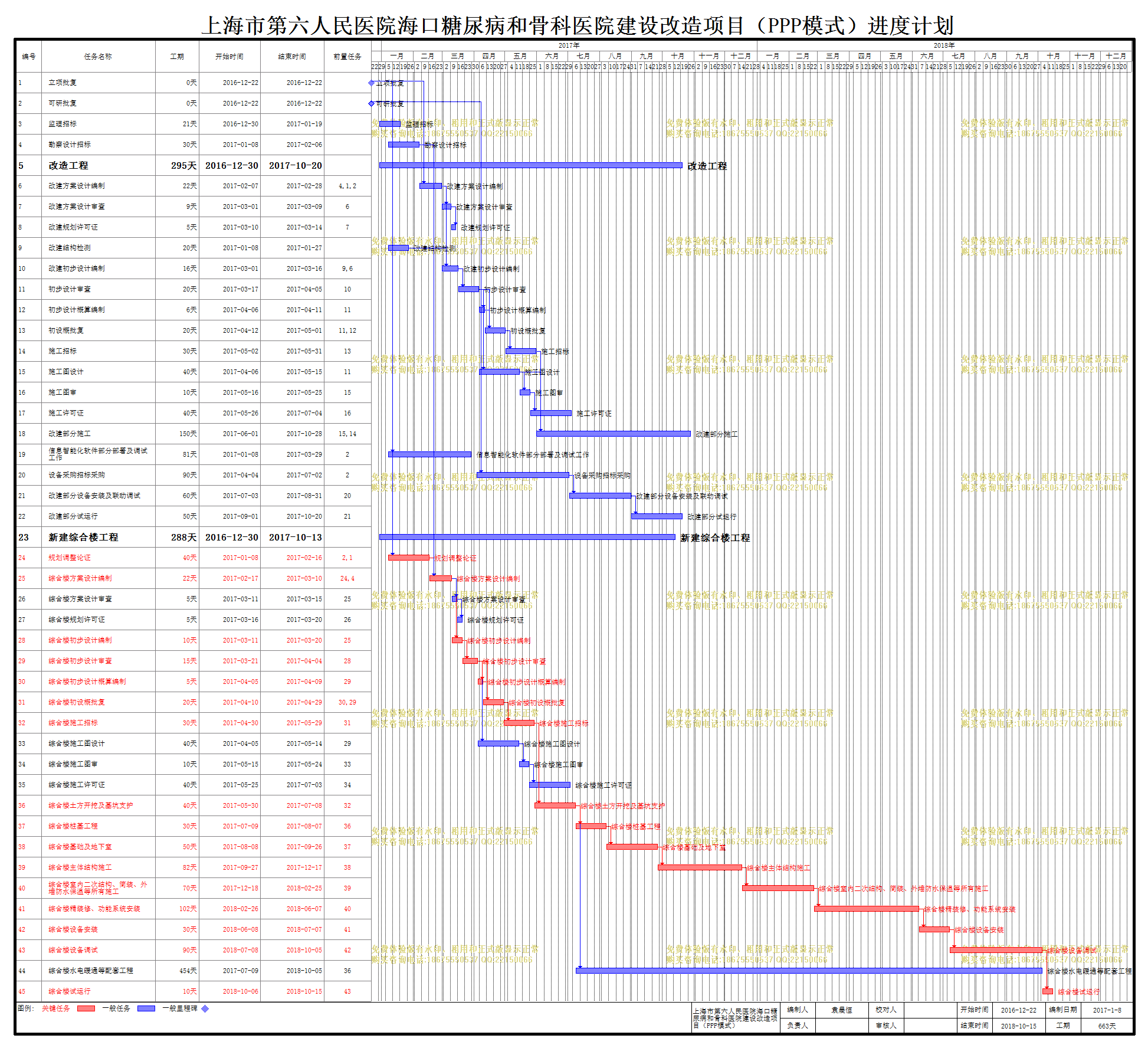

上海市第六人民医院海口糖尿病和骨科医院建设改造项目(PPP模式) | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
1 | 立项批复 |
0天 | 2016-12-22 | 2016-12-22 | |
2 | 可研批复 |
0天 | 2016-12-22 | 2016-12-22 | |
3 | 监理招标 |
21天 | 2016-12-30 | 2017-01-19 | |
4 | 勘察设计招标 |
30天 | 2017-01-08 | 2017-02-06 | |
5 | 改造工程 |
295天 | 2016-12-30 | 2017-10-20 | |
6 | 改建方案设计编制 |
22天 | 2017-02-07 | 2017-02-28 | 4,1,2 |
7 | 改建方案设计审查 |
9天 | 2017-03-01 | 2017-03-09 | 6 |
8 | 改建规划许可证 |
5天 | 2017-03-10 | 2017-03-14 | 7 |
9 | 改建结构检测 |
20天 | 2017-01-08 | 2017-01-27 | |
10 | 改建初步设计编制 |
16天 | 2017-03-01 | 2017-03-16 | 9,6 |
11 | 初步设计审查 |
20天 | 2017-03-17 | 2017-04-05 | 10 |
12 | 初步设计概算编制 |
6天 | 2017-04-06 | 2017-04-11 | 11 |
13 | 初设概批复 |
20天 | 2017-04-12 | 2017-05-01 | 11,12 |
14 | 施工招标 |
30天 | 2017-05-02 | 2017-05-31 | 13 |
15 | 施工图设计 |
40天 | 2017-04-06 | 2017-05-15 | 11 |
16 | 施工图审 |
10天 | 2017-05-16 | 2017-05-25 | 15 |
17 | 施工许可证 |
40天 | 2017-05-26 | 2017-07-04 | 16 |
18 | 改建部分施工 |
150天 | 2017-06-01 | 2017-10-28 | 15,14 |
19 | 信息智能化软件部分部署及调试工作 |
81天 | 2017-01-08 | 2017-03-29 | 2 |
20 | 设备采购招标采购 |
90天 | 2017-04-04 | 2017-07-02 | 2 |
21 | 改建部分设备安装及联动调试 |
60天 | 2017-07-03 | 2017-08-31 | 20 |
22 | 改建部分试运行 |
50天 | 2017-09-01 | 2017-10-20 | 21 |
23 | 新建综合楼工程 |
288天 | 2016-12-30 | 2017-10-13 | |
24 | 规划调整论证 |
40天 | 2017-01-08 | 2017-02-16 | 2,1 |
25 | 综合楼方案设计编制 |
22天 | 2017-02-17 | 2017-03-10 | 24,4 |
26 | 综合楼方案设计审查 |
5天 | 2017-03-11 | 2017-03-15 | 25 |
27 | 综合楼规划许可证 |
5天 | 2017-03-16 | 2017-03-20 | 26 |
28 | 综合楼初步设计编制 |
10天 | 2017-03-11 | 2017-03-20 | 25 |
29 | 综合楼初步设计审查 |
15天 | 2017-03-21 | 2017-04-04 | 28 |
30 | 综合楼初步设计概算编制 |
5天 | 2017-04-05 | 2017-04-09 | 29 |
31 | 综合楼初设概批复 |
20天 | 2017-04-10 | 2017-04-29 | 30,29 |
32 | 综合楼施工招标 |
30天 | 2017-04-30 | 2017-05-29 | 31 |
33 | 综合楼施工图设计 |
40天 | 2017-04-05 | 2017-05-14 | 29 |
34 | 综合楼施工图审 |
10天 | 2017-05-15 | 2017-05-24 | 33 |
35 | 综合楼施工许可证 |
40天 | 2017-05-25 | 2017-07-03 | 34 |
36 | 综合楼土方开挖及基坑支护 |
40天 | 2017-05-30 | 2017-07-08 | 32 |
37 | 综合楼桩基工程 |
30天 | 2017-07-09 | 2017-08-07 | 36 |
38 | 综合楼基础及地下室 |
50天 | 2017-08-08 | 2017-09-26 | 37 |
39 | 综合楼主体结构施工 |
82天 | 2017-09-27 | 2017-12-17 | 38 |
40 | 综合楼室内二次结构、简装、外墙防水保温等所有施工 |
70天 | 2017-12-18 | 2018-02-25 | 39 |
41 | 综合楼精装修、功能系统安装 |
102天 | 2018-02-26 | 2018-06-07 | 40 |
42 | 综合楼设备安装 |
30天 | 2018-06-08 | 2018-07-07 | 41 |
43 | 综合楼设备调试 |
90天 | 2018-07-08 | 2018-10-05 | 42 |
44 | 综合楼水电暖通等配套工程 |
454天 | 2017-07-09 | 2018-10-05 | 36 |
45 | 综合楼试运行 |
10天 | 2018-10-06 | 2018-10-15 | 43 |
