文件编号 13426 工期 48天 开始时间 2016-10-13 结束时间 2016-11-29
任务数 47K 整理日期 2019/5/17 下载次数 3891
下载地址 计划文件点击下载(登录后才可以下载)

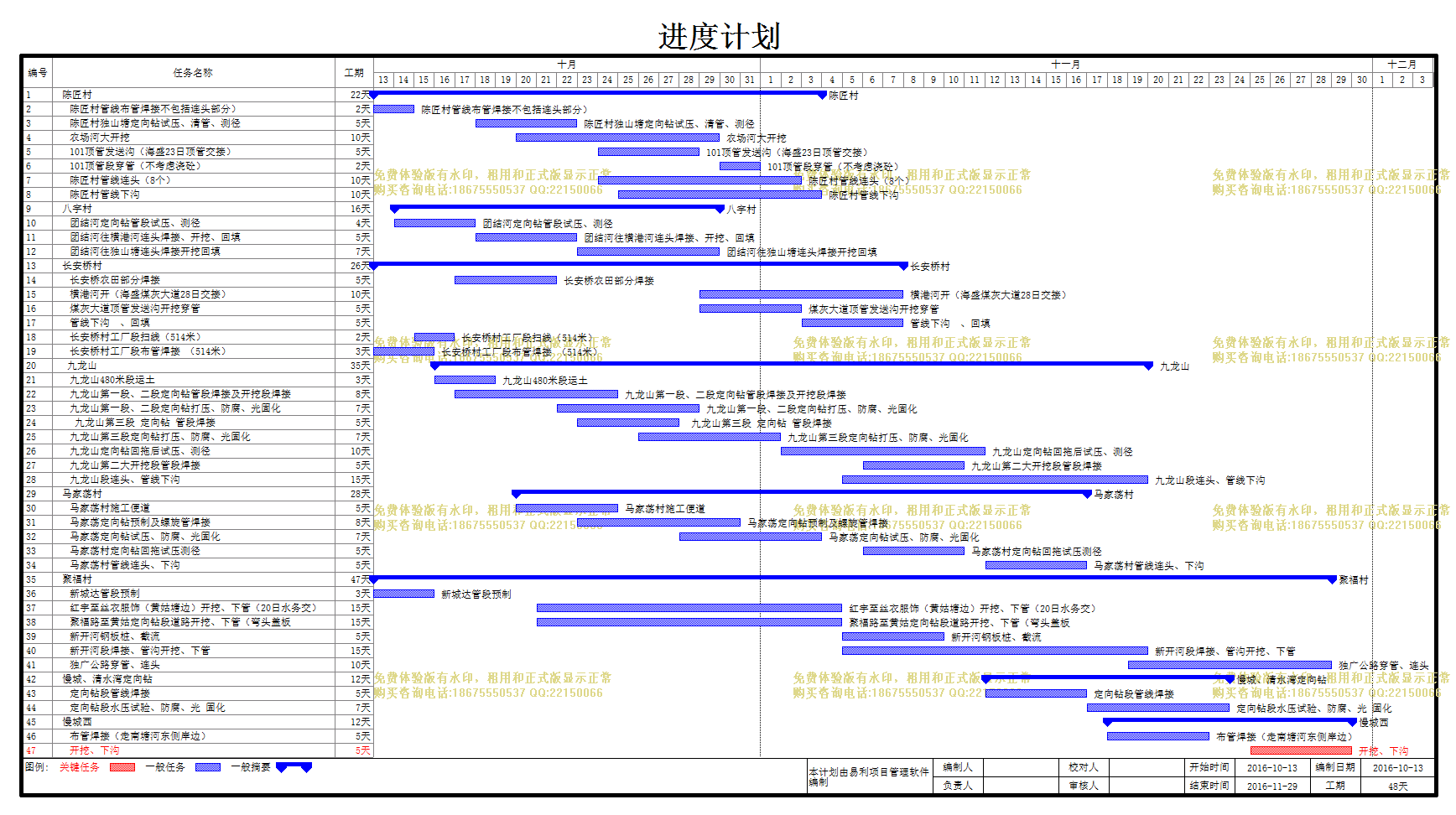

计划内容

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
陈匠村
22天 2016-10-13 2016-11-03
2
陈匠村管线布管焊接不包括连头部分)
2天 2016-10-13 2016-10-14
3
陈匠村独山塘定向钻试压、清管、测径
5天 2016-10-18 2016-10-22
4
农场河大开挖
10天 2016-10-20 2016-10-29
5
101顶管发送沟(海盛23日顶管交接)
5天 2016-10-24 2016-10-28
6
101顶管段穿管(不考虑浇砼)
2天 2016-10-30 2016-10-31
7
陈匠村管线连头(8个)
10天 2016-10-24 2016-11-02
8
陈匠村管线下沟
10天 2016-10-25 2016-11-03
9
八字村
16天 2016-10-14 2016-10-29
10
团结河定向钻管段试压、测径
4天 2016-10-14 2016-10-17
11
团结河往横港河连头焊接、开挖、回填
5天 2016-10-18 2016-10-22
12
团结河往独山塘连头焊接开挖回填
7天 2016-10-23 2016-10-29
13
长安桥村
26天 2016-10-13 2016-11-07
14
长安桥农田部分焊接
5天 2016-10-17 2016-10-21
15
横港河开(海盛煤灰大道28日交接)
10天 2016-10-29 2016-11-07
16
煤灰大道顶管发送沟开挖穿管
5天 2016-10-29 2016-11-02
17
管线下沟 、回填
5天 2016-11-03 2016-11-07
18
长安桥村工厂段扫线(514米)
2天 2016-10-15 2016-10-16
19
长安桥村工厂段布管焊接 (514米)
3天 2016-10-13 2016-10-15
20
九龙山
35天 2016-10-16 2016-11-19
21
九龙山480米段运土
3天 2016-10-16 2016-10-18
22
九龙山第一段、二段定向钻管段焊接及开挖段焊接
8天 2016-10-17 2016-10-24
23
九龙山第一段、二段定向钻打压、防腐、光固化
7天 2016-10-22 2016-10-28
24
九龙山第三段 定向钻 管段焊接
5天 2016-10-23 2016-10-27
25
九龙山第三段定向钻打压、防腐、光固化
7天 2016-10-26 2016-11-01
26
九龙山定向钻回拖后试压、测径
10天 2016-11-02 2016-11-11
27
九龙山第二大开挖段管段焊接
5天 2016-11-06 2016-11-10
28
九龙山段连头、管线下沟
15天 2016-11-05 2016-11-19
29
马家荡村
28天 2016-10-20 2016-11-16
30
马家荡村施工便道
5天 2016-10-20 2016-10-24
31
马家荡定向钻预制及螺旋管焊接
8天 2016-10-23 2016-10-30
32
马家荡定向钻试压、防腐、光固化
7天 2016-10-28 2016-11-03
33
马家荡村定向钻回拖试压测径
5天 2016-11-06 2016-11-10
34
马家荡村管线连头、下沟
5天 2016-11-12 2016-11-16
35
聚福村
47天 2016-10-13 2016-11-28
36
新城达管段预制
3天 2016-10-13 2016-10-15
37
红宇至丝衣服饰(黄姑塘边)开挖、下管(20日水务交)
15天 2016-10-21 2016-11-04
38
聚福路至黄姑定向钻段道路开挖、下管(弯头盖板
15天 2016-10-21 2016-11-04
39
新开河钢板桩、截流
5天 2016-11-05 2016-11-09
40
新开河段焊接、管沟开挖、下管
15天 2016-11-05 2016-11-19
41
独广公路穿管、连头
10天 2016-11-19 2016-11-28
42
慢城、清水湾定向钻
12天 2016-11-12 2016-11-23
43
定向钻段管线焊接
5天 2016-11-12 2016-11-16
44
定向钻段水压试验、防腐、光 固化
7天 2016-11-17 2016-11-23
45
慢城西
12天 2016-11-18 2016-11-29
46
布管焊接(走南塘河东侧岸边)
5天 2016-11-18 2016-11-22
47
开挖、下沟
5天 2016-11-25 2016-11-29
