 上高县芦州乡防洪工程

上高县芦州乡防洪工程

文件编号 13412 工期 254天 开始时间 2014-06-20 结束时间 2015-02-28
任务数 30K 整理日期 2019/5/17 下载次数 3864
下载地址 计划文件点击下载(登录后才可以下载)

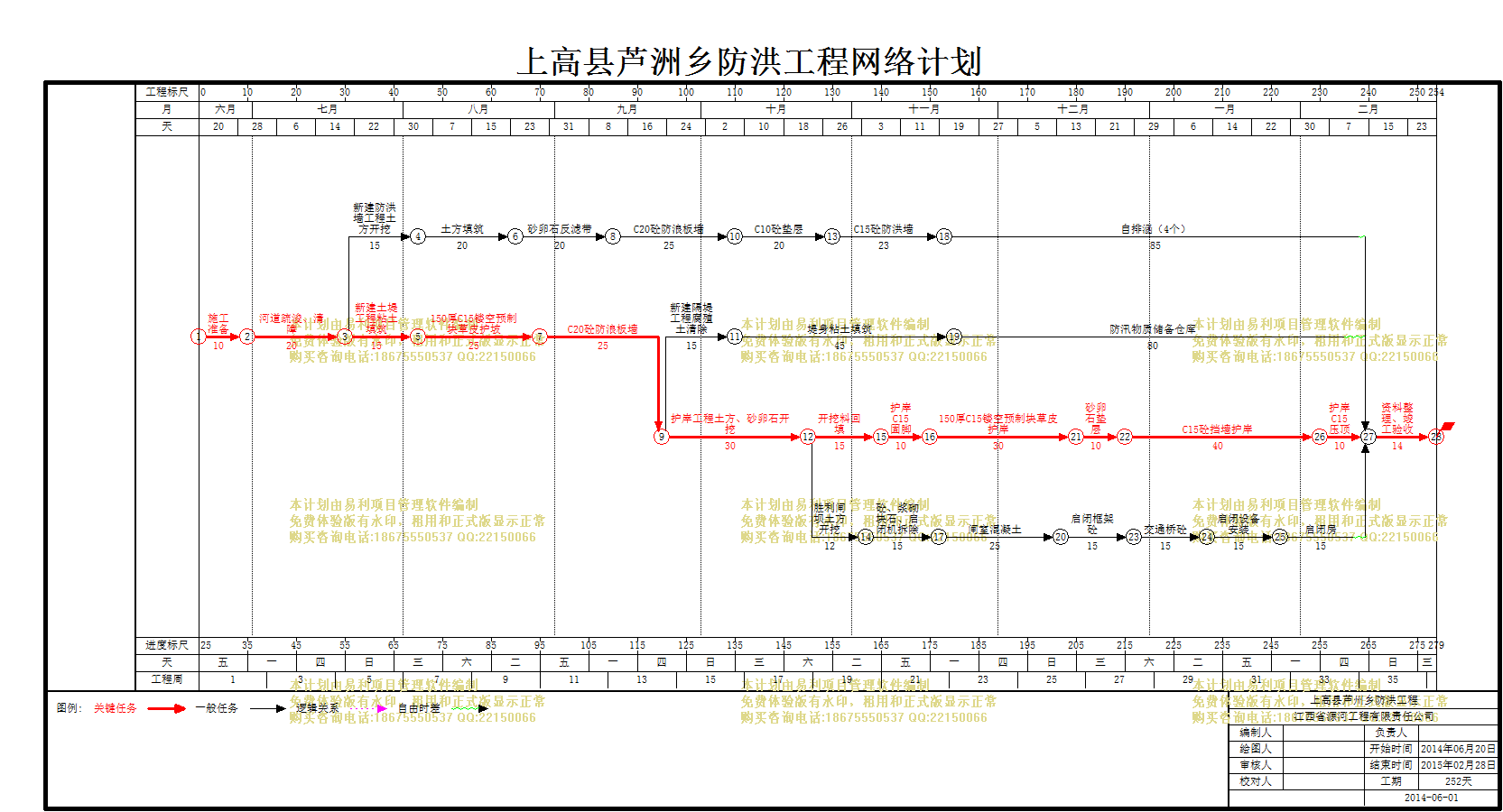

计划内容
上高县芦州乡防洪工程

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
施工准备
10天 2014年06月20日 2014年06月29日
2
河道疏浚、清障
20天 2014年06月30日 2014年07月19日 1
3
新建土堤工程粘土填筑
15天 2014年07月20日 2014年08月03日 2
4
新建防洪墙工程土方开挖
15天 2014年07月20日 2014年08月03日 2
5
土方填筑
20天 2014年08月04日 2014年08月23日 4
6
砂卵石反滤带
20天 2014年08月24日 2014年09月12日 5
7
C20砼防浪板墙
25天 2014年09月13日 2014年10月07日 6
8
C10砼垫层
20天 2014年10月08日 2014年10月27日 7
9
C15砼防洪墙
23天 2014年10月28日 2014年11月19日 8
10
自排涵(4个)
85天 2014年11月20日 2015年02月12日 9
11
150厚C15镂空预制块草皮护坡
25天 2014年08月04日 2014年08月28日 3
12
C20砼防浪板墙
25天 2014年08月29日 2014年09月22日 11
13
护岸工程土方、砂卵石开挖
30天 2014年09月23日 2014年10月22日 12
14
新建隔堤工程腐殖土清除
15天 2014年09月23日 2014年10月07日 12
15
堤身粘土填筑
45天 2014年10月08日 2014年11月21日 14
16
防汛物质储备仓库
80天 2014年11月22日 2015年02月09日 15
17
开挖料回填
15天 2014年10月23日 2014年11月06日 13
18
胜利闸坝土方开挖
12天 2014年10月23日 2014年11月03日 13
19
砼、浆砌块石、启闭机拆除
15天 2014年11月04日 2014年11月18日 18
20
闸室混凝土
25天 2014年11月19日 2014年12月13日 19
21
启闭框架砼
15天 2014年12月14日 2014年12月28日 20
22
交通桥砼
15天 2014年12月29日 2015年01月12日 21
23
启闭设备安装
15天 2015年01月13日 2015年01月27日 22
24
启闭房
15天 2015年01月28日 2015年02月11日 23
25
护岸C15固脚
10天 2014年11月07日 2014年11月16日 17
26
150厚C15镂空预制块草皮护岸
30天 2014年11月17日 2014年12月16日 25
27
砂卵石垫层
10天 2014年12月17日 2014年12月26日 26
28
C15砼挡墙护岸
40天 2014年12月27日 2015年02月04日 27
29
护岸C15压顶
10天 2015年02月05日 2015年02月14日 28
30
资料整理、竣工验收
14天 2015年02月15日 2015年02月28日 24,16,10,29
