文件编号 | 13357 | 工期 | 47天 | 开始时间 | 2018-03-05 | 结束时间 | 2018-04-20 |
任务数 | 27K | 整理日期 | 2019/5/17 | 下载次数 | 3862次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

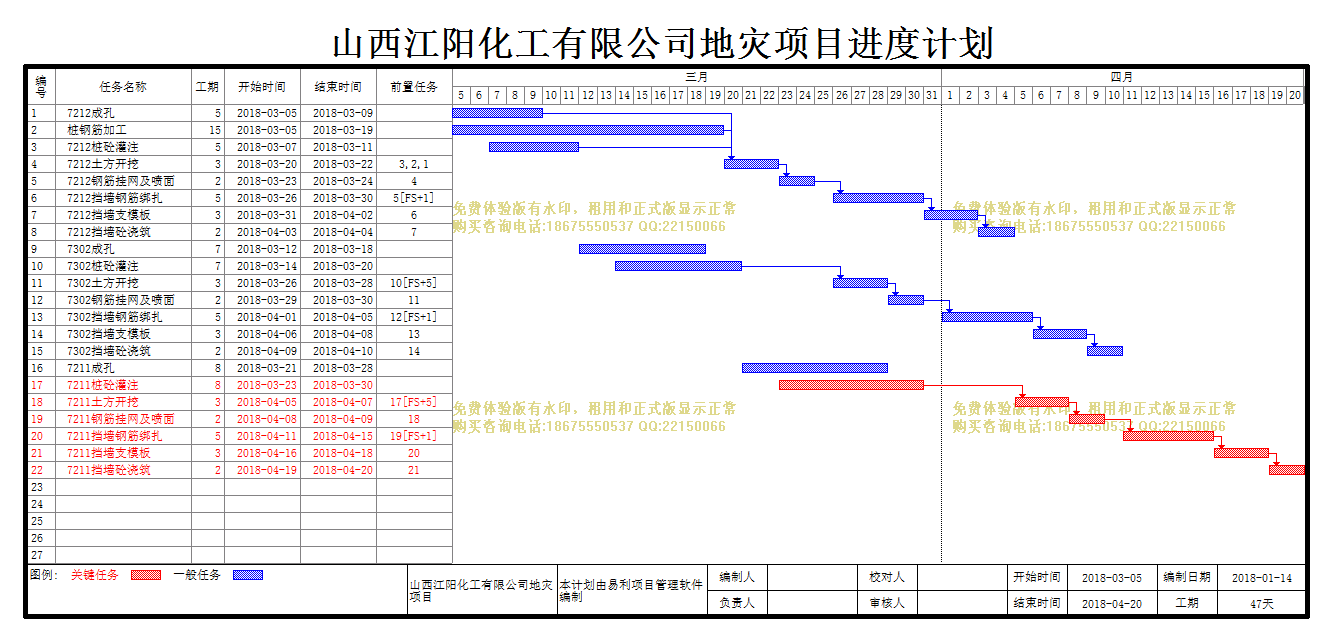

山西江阳化工有限公司地灾项目 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 7212成孔 |
5天 | 2018-03-05 | 2018-03-09 | ||
2 | 桩钢筋加工 |
15天 | 2018-03-05 | 2018-03-19 | ||
3 | 7212桩砼灌注 |
5天 | 2018-03-07 | 2018-03-11 | ||
4 | 7212土方开挖 |
3天 | 2018-03-20 | 2018-03-22 | 3,2,1 | |
5 | 7212钢筋挂网及喷面 |
2天 | 2018-03-23 | 2018-03-24 | 4 | |
6 | 7212挡墙钢筋绑扎 |
5天 | 2018-03-26 | 2018-03-30 | 5[FS+1] | |
7 | 7212挡墙支模板 |
3天 | 2018-03-31 | 2018-04-02 | 6 | |
8 | 7212挡墙砼浇筑 |
2天 | 2018-04-03 | 2018-04-04 | 7 | |
9 | 7302成孔 |
7天 | 2018-03-12 | 2018-03-18 | ||
10 | 7302桩砼灌注 |
7天 | 2018-03-14 | 2018-03-20 | ||
11 | 7302土方开挖 |
3天 | 2018-03-26 | 2018-03-28 | 10[FS+5] | |
12 | 7302钢筋挂网及喷面 |
2天 | 2018-03-29 | 2018-03-30 | 11 | |
13 | 7302挡墙钢筋绑扎 |
5天 | 2018-04-01 | 2018-04-05 | 12[FS+1] | |
14 | 7302挡墙支模板 |
3天 | 2018-04-06 | 2018-04-08 | 13 | |
15 | 7302挡墙砼浇筑 |
2天 | 2018-04-09 | 2018-04-10 | 14 | |
16 | 7211成孔 |
8天 | 2018-03-21 | 2018-03-28 | ||
17 | 7211桩砼灌注 |
8天 | 2018-03-23 | 2018-03-30 | ||
18 | 7211土方开挖 |
3天 | 2018-04-05 | 2018-04-07 | 17[FS+5] | |
19 | 7211钢筋挂网及喷面 |
2天 | 2018-04-08 | 2018-04-09 | 18 | |
20 | 7211挡墙钢筋绑扎 |
5天 | 2018-04-11 | 2018-04-15 | 19[FS+1] | |
21 | 7211挡墙支模板 |
3天 | 2018-04-16 | 2018-04-18 | 20 | |
22 | 7211挡墙砼浇筑 |
2天 | 2018-04-19 | 2018-04-20 | 21 | |
23 | 5天 | 2018-04-05 | 2018-04-09 | 17[FS+5] | ||
24 | 5天 | 2018-03-05 | 2018-03-09 | |||
25 | 5天 | 2018-03-05 | 2018-03-09 | |||
26 | 5天 | 2018-03-05 | 2018-03-09 | |||
27 | 5天 | 2018-03-05 | 2018-03-09 |
