文件编号 | 13327 | 工期 | 83天 | 开始时间 | 2017-03-15 | 结束时间 | 2017-06-05 |
任务数 | 43K | 整理日期 | 2019/5/17 | 下载次数 | 3862次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

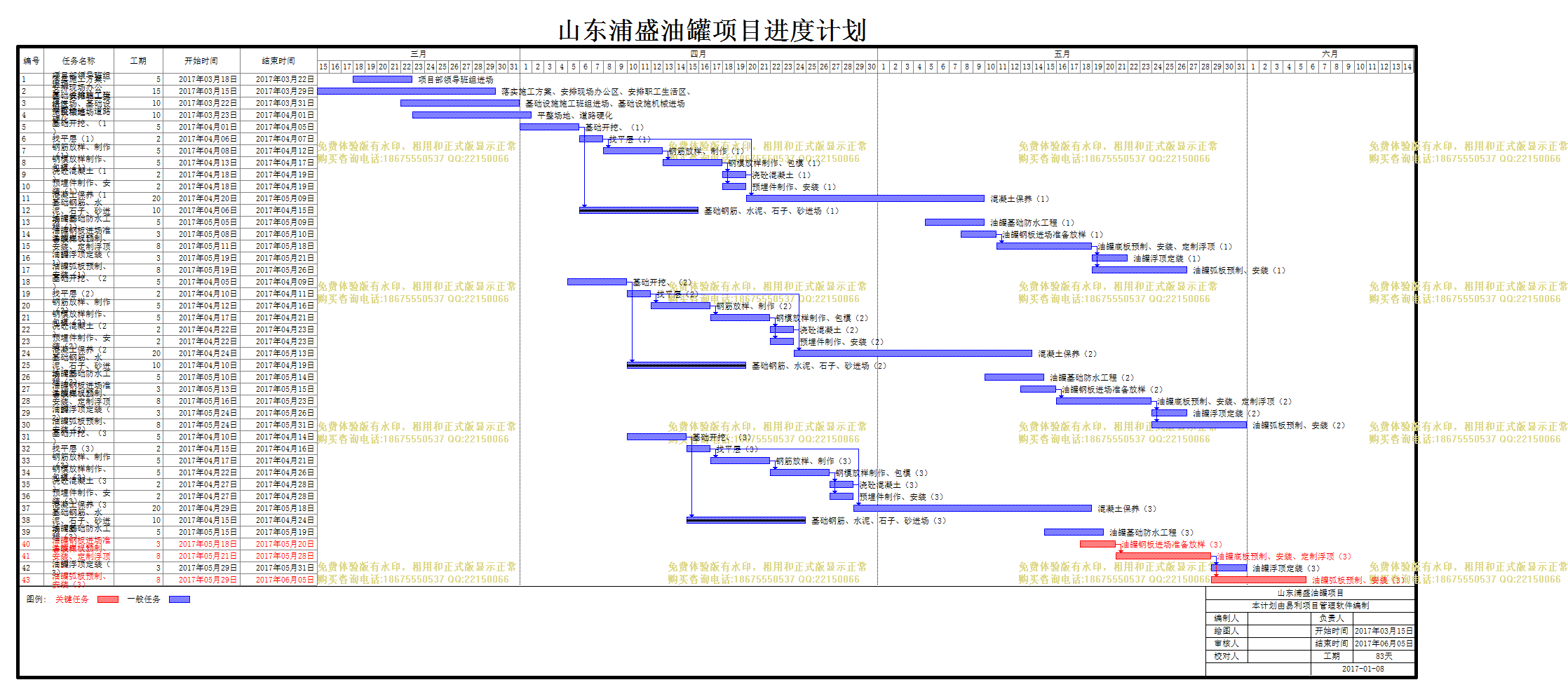

山东浦盛油罐项目 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 项目部领导班组进场 |
5天 | 2017年03月18日 | 2017年03月22日 | ||
2 | 落实施工方案、安排现场办公区、安排职工生活区、 |
15天 | 2017年03月15日 | 2017年03月29日 | ||
3 | 基础设施施工班组进场、基础设施机械进场 |
10天 | 2017年03月22日 | 2017年03月31日 | ||
4 | 平整场地、道路硬化 |
10天 | 2017年03月23日 | 2017年04月01日 | ||
5 | 基础开挖、(1) |
5天 | 2017年04月01日 | 2017年04月05日 | ||
6 | 找平层(1) |
2天 | 2017年04月06日 | 2017年04月07日 | ||
7 | 钢筋放样、制作(1) |
5天 | 2017年04月08日 | 2017年04月12日 | 6 | |
8 | 钢模放样制作、包模(1) |
5天 | 2017年04月13日 | 2017年04月17日 | 7 | |
9 | 浇砼混凝土(1) |
2天 | 2017年04月18日 | 2017年04月19日 | 8 | |
10 | 预埋件制作、安装(1) |
2天 | 2017年04月18日 | 2017年04月19日 | 8 | |
11 | 混凝土保养(1) |
20天 | 2017年04月20日 | 2017年05月09日 | 6,9 | |
12 | 基础钢筋、水泥、石子、砂进场(1) |
10天 | 2017年04月06日 | 2017年04月15日 | 5 | |
13 | 油罐基础防水工程(1) |
5天 | 2017年05月05日 | 2017年05月09日 | ||
14 | 油罐钢板进场准备放样(1) |
3天 | 2017年05月08日 | 2017年05月10日 | ||
15 | 油罐底板预制、安装、定制浮顶(1) |
8天 | 2017年05月11日 | 2017年05月18日 | 14 | |
16 | 油罐浮顶定装(1) |
3天 | 2017年05月19日 | 2017年05月21日 | 15 | |
17 | 油罐弧板预制、安装(1) |
8天 | 2017年05月19日 | 2017年05月26日 | 15 | |
18 | 基础开挖、(2) |
5天 | 2017年04月05日 | 2017年04月09日 | ||
19 | 找平层(2) |
2天 | 2017年04月10日 | 2017年04月11日 | ||
20 | 钢筋放样、制作(2) |
5天 | 2017年04月12日 | 2017年04月16日 | 19 | |
21 | 钢模放样制作、包模(2) |
5天 | 2017年04月17日 | 2017年04月21日 | 20 | |
22 | 浇砼混凝土(2) |
2天 | 2017年04月22日 | 2017年04月23日 | 21 | |
23 | 预埋件制作、安装(2) |
2天 | 2017年04月22日 | 2017年04月23日 | 21 | |
24 | 混凝土保养(2) |
20天 | 2017年04月24日 | 2017年05月13日 | 22,19 | |
25 | 基础钢筋、水泥、石子、砂进场(2) |
10天 | 2017年04月10日 | 2017年04月19日 | 18 | 人工汇总 |
26 | 油罐基础防水工程(2) |
5天 | 2017年05月10日 | 2017年05月14日 | ||
27 | 油罐钢板进场准备放样(2) |
3天 | 2017年05月13日 | 2017年05月15日 | ||
28 | 油罐底板预制、安装、定制浮顶(2) |
8天 | 2017年05月16日 | 2017年05月23日 | 27 | |
29 | 油罐浮顶定装(2) |
3天 | 2017年05月24日 | 2017年05月26日 | 28 | |
30 | 油罐弧板预制、安装(2) |
8天 | 2017年05月24日 | 2017年05月31日 | 28 | |
31 | 基础开挖、(3) |
5天 | 2017年04月10日 | 2017年04月14日 | ||
32 | 找平层(3) |
2天 | 2017年04月15日 | 2017年04月16日 | ||
33 | 钢筋放样、制作(3) |
5天 | 2017年04月17日 | 2017年04月21日 | 32 | |
34 | 钢模放样制作、包模(3) |
5天 | 2017年04月22日 | 2017年04月26日 | 33 | |
35 | 浇砼混凝土(3) |
2天 | 2017年04月27日 | 2017年04月28日 | 34 | |
36 | 预埋件制作、安装(3) |
2天 | 2017年04月27日 | 2017年04月28日 | 34 | |
37 | 混凝土保养(3) |
20天 | 2017年04月29日 | 2017年05月18日 | 35,32 | |
38 | 基础钢筋、水泥、石子、砂进场(3) |
10天 | 2017年04月15日 | 2017年04月24日 | 31 | |
39 | 油罐基础防水工程(3) |
5天 | 2017年05月15日 | 2017年05月19日 | ||
40 | 油罐钢板进场准备放样(3) |
3天 | 2017年05月18日 | 2017年05月20日 | ||
41 | 油罐底板预制、安装、定制浮顶(3) |
8天 | 2017年05月21日 | 2017年05月28日 | 40 | |
42 | 油罐浮顶定装(3) |
3天 | 2017年05月29日 | 2017年05月31日 | 41 | |
43 | 油罐弧板预制、安装(3) |
8天 | 2017年05月29日 | 2017年06月05日 | 41 |
