文件编号 | 13320 | 工期 | 85天 | 开始时间 | 2014-02-06 | 结束时间 | 2014-05-01 |
任务数 | 25K | 整理日期 | 2019/5/17 | 下载次数 | 3862次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

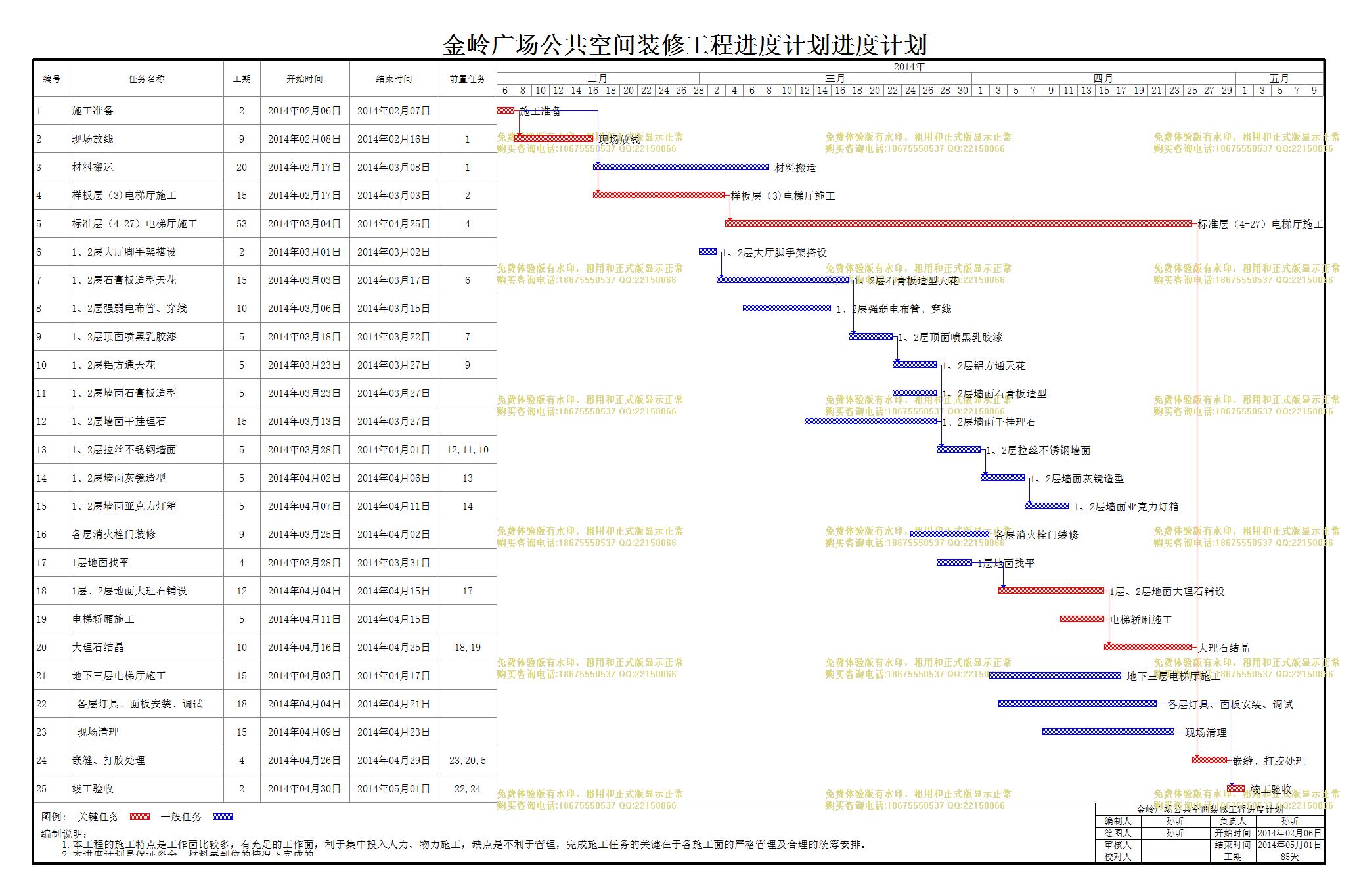

金岭广场公共空间装修工程进度计划 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
1 | 施工准备 |
2天 | 2014年02月06日 | 2014年02月07日 | |
2 | 现场放线 |
9天 | 2014年02月08日 | 2014年02月16日 | 1 |
3 | 材料搬运 |
20天 | 2014年02月17日 | 2014年03月08日 | 1 |
4 | 样板层(3)电梯厅施工 |
15天 | 2014年02月17日 | 2014年03月03日 | 2 |
5 | 标准层(4-27)电梯厅施工 |
53天 | 2014年03月04日 | 2014年04月25日 | 4 |
6 | 1、2层大厅脚手架搭设 |
2天 | 2014年03月01日 | 2014年03月02日 | |
7 | 1、2层石膏板造型天花 |
15天 | 2014年03月03日 | 2014年03月17日 | 6 |
8 | 1、2层强弱电布管、穿线 |
10天 | 2014年03月06日 | 2014年03月15日 | |
9 | 1、2层顶面喷黑乳胶漆 |
5天 | 2014年03月18日 | 2014年03月22日 | 7 |
10 | 1、2层铝方通天花 |
5天 | 2014年03月23日 | 2014年03月27日 | 9 |
11 | 1、2层墙面石膏板造型 |
5天 | 2014年03月23日 | 2014年03月27日 | |
12 | 1、2层墙面干挂理石 |
15天 | 2014年03月13日 | 2014年03月27日 | |
13 | 1、2层拉丝不锈钢墙面 |
5天 | 2014年03月28日 | 2014年04月01日 | 12,11,10 |
14 | 1、2层墙面灰镜造型 |
5天 | 2014年04月02日 | 2014年04月06日 | 13 |
15 | 1、2层墙面亚克力灯箱 |
5天 | 2014年04月07日 | 2014年04月11日 | 14 |
16 | 各层消火栓门装修 |
9天 | 2014年03月25日 | 2014年04月02日 | |
17 | 1层地面找平 |
4天 | 2014年03月28日 | 2014年03月31日 | |
18 | 1层、2层地面大理石铺设 |
12天 | 2014年04月04日 | 2014年04月15日 | 17 |
19 | 电梯轿厢施工 |
5天 | 2014年04月11日 | 2014年04月15日 | |
20 | 大理石结晶 |
10天 | 2014年04月16日 | 2014年04月25日 | 18,19 |
21 | 地下三层电梯厅施工 |
15天 | 2014年04月03日 | 2014年04月17日 | |
22 | 各层灯具、面板安装、调试 |
18天 | 2014年04月04日 | 2014年04月21日 | |
23 | 现场清理 |
15天 | 2014年04月09日 | 2014年04月23日 | |
24 | 嵌缝、打胶处理 |
4天 | 2014年04月26日 | 2014年04月29日 | 23,20,5 |
25 | 竣工验收 |
2天 | 2014年04月30日 | 2014年05月01日 | 22,24 |
