文件编号 | 13305 | 工期 | 760天 | 开始时间 | 2015-10-20 | 结束时间 | 2017-11-17 |
任务数 | 26K | 整理日期 | 2019/5/17 | 下载次数 | 3863次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

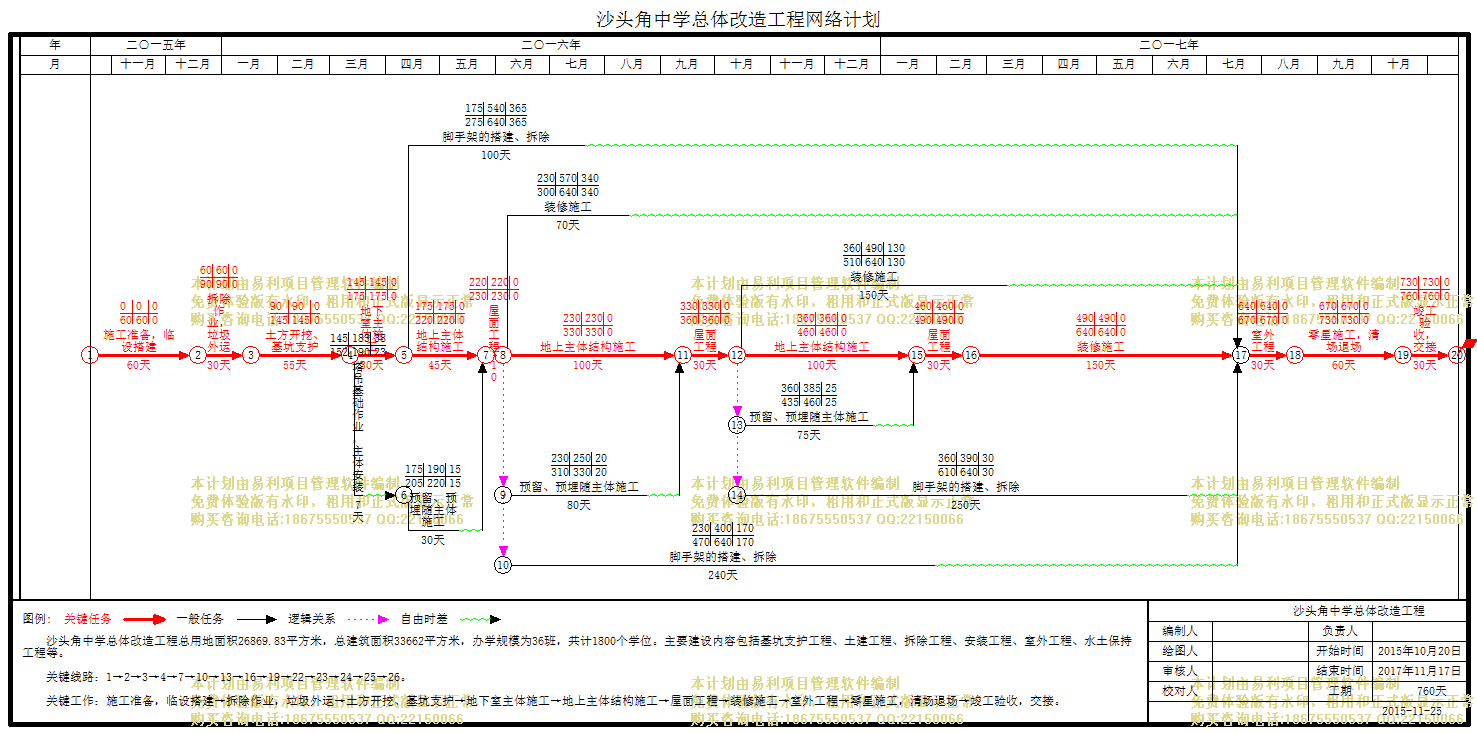

沙头角中学总体改造工程 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
1 | 施工准备,临设搭建 |
60天 |
2 | 拆除作业,垃圾外运 |
30天 |
3 | 土方开挖、基坑支护 |
55天 |
4 | 地下室主体施工 |
30天 |
5 | 塔吊基础作业,主体安装 |
7天 |
6 | 施工1区 |
125天 |
7 | 地上主体结构施工 |
45天 |
8 | 脚手架的搭建、拆除 |
100天 |
9 | 预留、预埋随主体施工 |
30天 |
10 | 屋面工程 |
10天 |
11 | 装修施工 |
70天 |
12 | 施工2区 |
280天 |
13 | 地上主体结构施工 |
100天 |
14 | 脚手架的搭建、拆除 |
240天 |
15 | 预留、预埋随主体施工 |
80天 |
16 | 屋面工程 |
30天 |
17 | 装修施工 |
150天 |
18 | 施工3区 |
310天 |
19 | 地上主体结构施工 |
100天 |
20 | 脚手架的搭建、拆除 |
250天 |
21 | 预留、预埋随主体施工 |
75天 |
22 | 屋面工程 |
30天 |
23 | 装修施工 |
150天 |
24 | 室外工程 |
30天 |
25 | 零星施工,清场退场 |
60天 |
26 | 竣工验收,交接 |
30天 |
