 杀猪场

杀猪场

文件编号 13294 工期 240天 开始时间 2017-03-01 结束时间 2017-10-26
任务数 97K 整理日期 2019/5/17 下载次数 3862
下载地址 计划文件点击下载(登录后才可以下载)

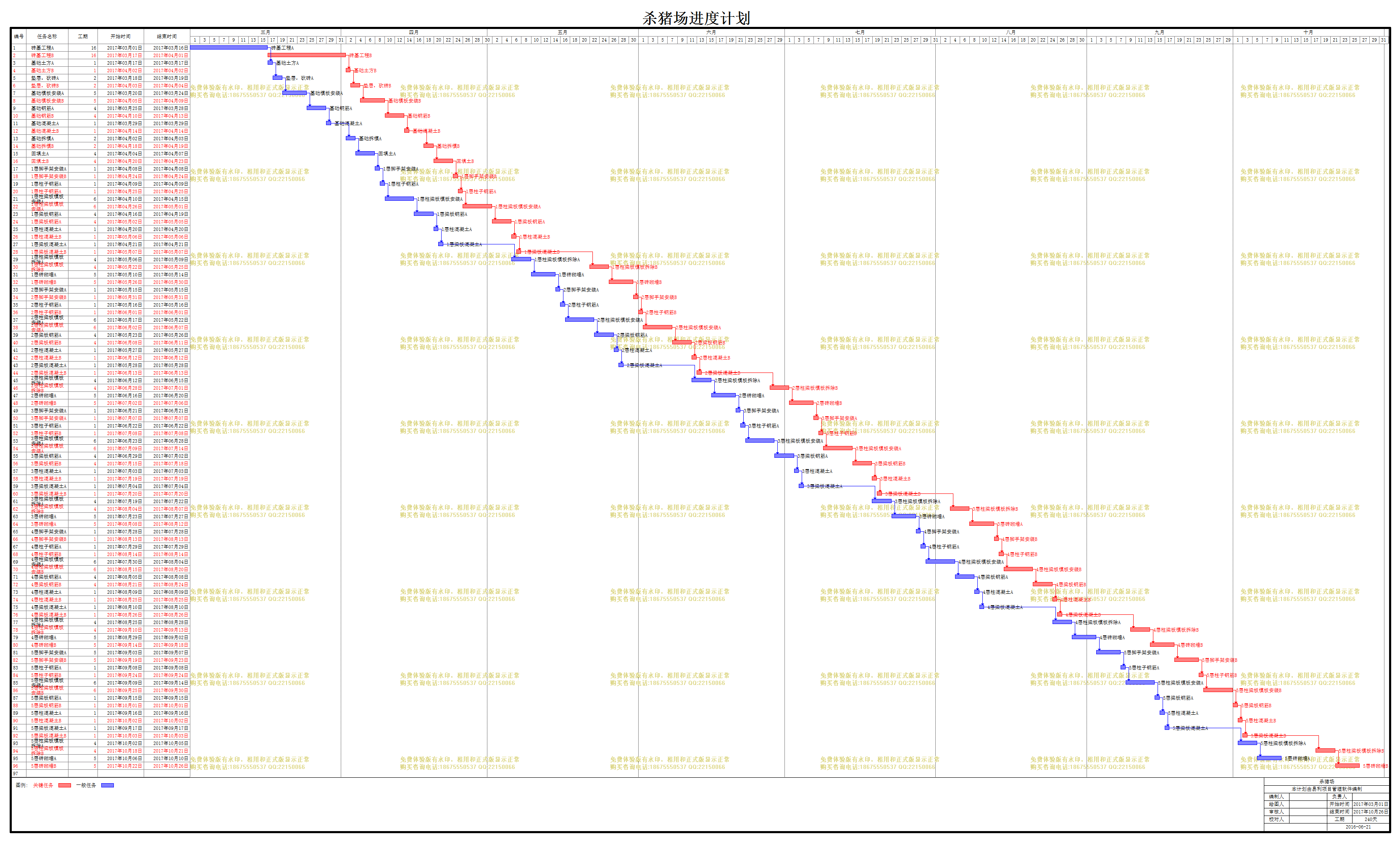

计划内容
杀猪场

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
砖基工程A
16天 2017年03月01日 2017年03月16日
2
砖基工程B
16天 2017年03月17日 2017年04月01日
3
基础土方A
1天 2017年03月17日 2017年03月17日 1
4
基础土方B
1天 2017年04月02日 2017年04月02日 2
5
垫层,砍砖A
2天 2017年03月18日 2017年03月19日 3
6
垫层,砍砖B
2天 2017年04月03日 2017年04月04日 4
7
基础模板安装A
5天 2017年03月20日 2017年03月24日 5
8
基础模板安装B
5天 2017年04月05日 2017年04月09日 6
9
基础钢筋A
4天 2017年03月25日 2017年03月28日 7
10
基础钢筋B
4天 2017年04月10日 2017年04月13日 8
11
基础混凝土A
1天 2017年03月29日 2017年03月29日 9
12
基础混凝土B
1天 2017年04月14日 2017年04月14日 10
13
基础拆模A
2天 2017年04月02日 2017年04月03日 11[FS+3]
14
基础拆模B
2天 2017年04月18日 2017年04月19日 12[FS+3]
15
回填土A
4天 2017年04月04日 2017年04月07日 13
16
回填土B
4天 2017年04月20日 2017年04月23日 14
17
1层脚手架安装A
1天 2017年04月08日 2017年04月08日 15
18
1层脚手架安装B
1天 2017年04月24日 2017年04月24日 16
19
1层柱子钢筋A
1天 2017年04月09日 2017年04月09日 17
20
1层柱子钢筋A
1天 2017年04月25日 2017年04月25日 18
21
1层柱梁板模板安装A
6天 2017年04月10日 2017年04月15日 19
22
1层柱梁板模板安装A
6天 2017年04月26日 2017年05月01日 20
23
1层梁板钢筋A
4天 2017年04月16日 2017年04月19日 21
24
1层梁板钢筋A
4天 2017年05月02日 2017年05月05日 22
25
1层柱混凝土A
1天 2017年04月20日 2017年04月20日 23
26
1层柱混凝土B
1天 2017年05月06日 2017年05月06日 24
27
1层梁板混凝土A
1天 2017年04月21日 2017年04月21日 25
28
1层梁板混凝土B
1天 2017年05月07日 2017年05月07日 26
29
1层柱梁板模板拆除A
4天 2017年05月06日 2017年05月09日 27[FS+14]
30
1层柱梁板模板拆除B
4天 2017年05月22日 2017年05月25日 28[FS+14]
31
1层砖砌墙A
5天 2017年05月10日 2017年05月14日 29
32
1层砖砌墙B
5天 2017年05月26日 2017年05月30日 30
33
2层脚手架安装A
1天 2017年05月15日 2017年05月15日 31
34
2层脚手架安装B
1天 2017年05月31日 2017年05月31日 32
35
2层柱子钢筋A
1天 2017年05月16日 2017年05月16日 33
36
2层柱子钢筋B
1天 2017年06月01日 2017年06月01日 34
37
2层柱梁板模板安装A
6天 2017年05月17日 2017年05月22日 35
38
2层柱梁板模板安装A
6天 2017年06月02日 2017年06月07日 36
39
2层梁板钢筋A
4天 2017年05月23日 2017年05月26日 37
40
2层梁板钢筋B
4天 2017年06月08日 2017年06月11日 38
41
2层柱混凝土A
1天 2017年05月27日 2017年05月27日 39
42
2层柱混凝土B
1天 2017年06月12日 2017年06月12日 40
43
2层梁板混凝土A
1天 2017年05月28日 2017年05月28日 41
44
2层梁板混凝土B
1天 2017年06月13日 2017年06月13日 42
45
2层柱梁板模板拆除A
4天 2017年06月12日 2017年06月15日 43[FS+14]
46
2层柱梁板模板拆除B
4天 2017年06月28日 2017年07月01日 44[FS+14]
47
2层砖砌墙A
5天 2017年06月16日 2017年06月20日 45
48
2层砖砌墙B
5天 2017年07月02日 2017年07月06日 46
49
3层脚手架安装A
1天 2017年06月21日 2017年06月21日 47
50
3层脚手架安装A
1天 2017年07月07日 2017年07月07日 48
51
3层柱子钢筋A
1天 2017年06月22日 2017年06月22日 49
52
3层柱子钢筋B
1天 2017年07月08日 2017年07月08日 50
53
3层柱梁板模板安装A
6天 2017年06月23日 2017年06月28日 51
54
3层柱梁板模板安装A
6天 2017年07月09日 2017年07月14日 52
55
3层梁板钢筋A
4天 2017年06月29日 2017年07月02日 53
56
3层梁板钢筋B
4天 2017年07月15日 2017年07月18日 54
57
3层柱混凝土A
1天 2017年07月03日 2017年07月03日 55
58
3层柱混凝土B
1天 2017年07月19日 2017年07月19日 56
59
3层梁板混凝土A
1天 2017年07月04日 2017年07月04日 57
60
3层梁板混凝土B
1天 2017年07月20日 2017年07月20日 58
61
3层柱梁板模板拆除A
4天 2017年07月19日 2017年07月22日 59[FS+14]
62
3层柱梁板模板拆除B
4天 2017年08月04日 2017年08月07日 60[FS+14]
63
3层砖砌墙A
5天 2017年07月23日 2017年07月27日 61
64
3层砖砌墙A
5天 2017年08月08日 2017年08月12日 62
65
4层脚手架安装A
1天 2017年07月28日 2017年07月28日 63
66
4层脚手架安装B
1天 2017年08月13日 2017年08月13日 64
67
4层柱子钢筋A
1天 2017年07月29日 2017年07月29日 65
68
4层柱子钢筋B
1天 2017年08月14日 2017年08月14日 66
69
4层柱梁板模板安装A
6天 2017年07月30日 2017年08月04日 67
70
4层柱梁板模板安装B
6天 2017年08月15日 2017年08月20日 68
71
4层梁板钢筋A
4天 2017年08月05日 2017年08月08日 69
72
4层梁板钢筋B
4天 2017年08月21日 2017年08月24日 70
73
4层柱混凝土A
1天 2017年08月09日 2017年08月09日 71
74
4层柱混凝土B
1天 2017年08月25日 2017年08月25日 72
75
4层梁板混凝土A
1天 2017年08月10日 2017年08月10日 73
76
4层梁板混凝土B
1天 2017年08月26日 2017年08月26日 74
77
4层柱梁板模板拆除A
4天 2017年08月25日 2017年08月28日 75[FS+14]
78
4层柱梁板模板拆除B
4天 2017年09月10日 2017年09月13日 76[FS+14]
79
4层砖砌墙A
5天 2017年08月29日 2017年09月02日 77
80
4层砖砌墙B
5天 2017年09月14日 2017年09月18日 78
81
5层脚手架安装A
5天 2017年09月03日 2017年09月07日 79
82
5层脚手架安装B
5天 2017年09月19日 2017年09月23日 80
83
5层柱子钢筋A
1天 2017年09月08日 2017年09月08日 81
84
5层柱子钢筋B
1天 2017年09月24日 2017年09月24日 82
85
5层柱梁板模板安装A
6天 2017年09月09日 2017年09月14日 83
86
5层柱梁板模板安装B
6天 2017年09月25日 2017年09月30日 84
87
5层梁板钢筋A
1天 2017年09月15日 2017年09月15日 85
88
5层梁板钢筋B
1天 2017年10月01日 2017年10月01日 86
89
5层柱混凝土A
1天 2017年09月16日 2017年09月16日 87
90
5层柱混凝土B
1天 2017年10月02日 2017年10月02日 88
91
5层梁板混凝土A
1天 2017年09月17日 2017年09月17日 89
92
5层梁板混凝土B
1天 2017年10月03日 2017年10月03日 90
93
5层柱梁板模板拆除A
4天 2017年10月02日 2017年10月05日 91[FS+14]
94
5层柱梁板模板拆除B
4天 2017年10月18日 2017年10月21日 92[FS+14]
95
5层砖砌墙A
5天 2017年10月06日 2017年10月10日 93
96
5层砖砌墙B
5天 2017年10月22日 2017年10月26日 94
97

5天 2017年03月01日 2017年03月05日
