文件编号 | 13262 | 工期 | 246天 | 开始时间 | 2018-04-20 | 结束时间 | 2018-12-21 |
任务数 | 24K | 整理日期 | 2019/5/17 | 下载次数 | 3862次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

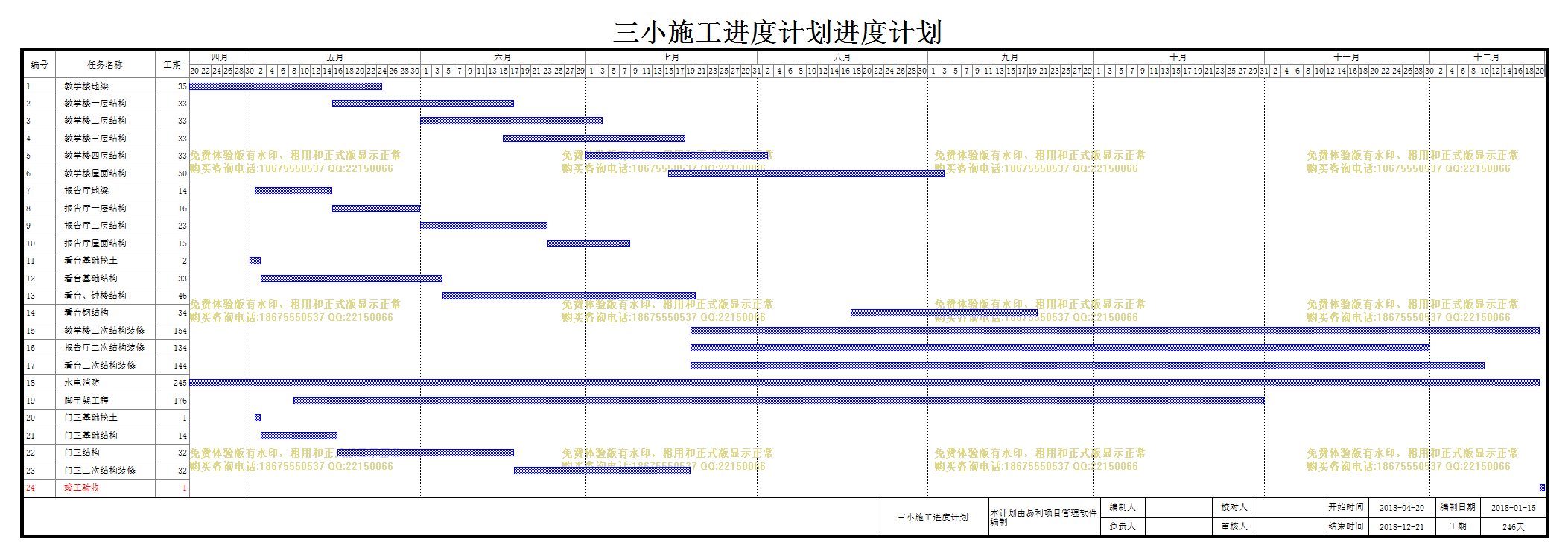

三小施工进度计划 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
1 | 教学楼地梁 |
35天 |
2 | 教学楼一层结构 |
33天 |
3 | 教学楼二层结构 |
33天 |
4 | 教学楼三层结构 |
33天 |
5 | 教学楼四层结构 |
33天 |
6 | 教学楼屋面结构 |
50天 |
7 | 报告厅地梁 |
14天 |
8 | 报告厅一层结构 |
16天 |
9 | 报告厅二层结构 |
23天 |
10 | 报告厅屋面结构 |
15天 |
11 | 看台基础挖土 |
2天 |
12 | 看台基础结构 |
33天 |
13 | 看台、钟楼结构 |
46天 |
14 | 看台钢结构 |
34天 |
15 | 教学楼二次结构装修 |
154天 |
16 | 报告厅二次结构装修 |
134天 |
17 | 看台二次结构装修 |
144天 |
18 | 水电消防 |
245天 |
19 | 脚手架工程 |
176天 |
20 | 门卫基础挖土 |
1天 |
21 | 门卫基础结构 |
14天 |
22 | 门卫结构 |
32天 |
23 | 门卫二次结构装修 |
32天 |
24 | 竣工验收 |
1天 |
