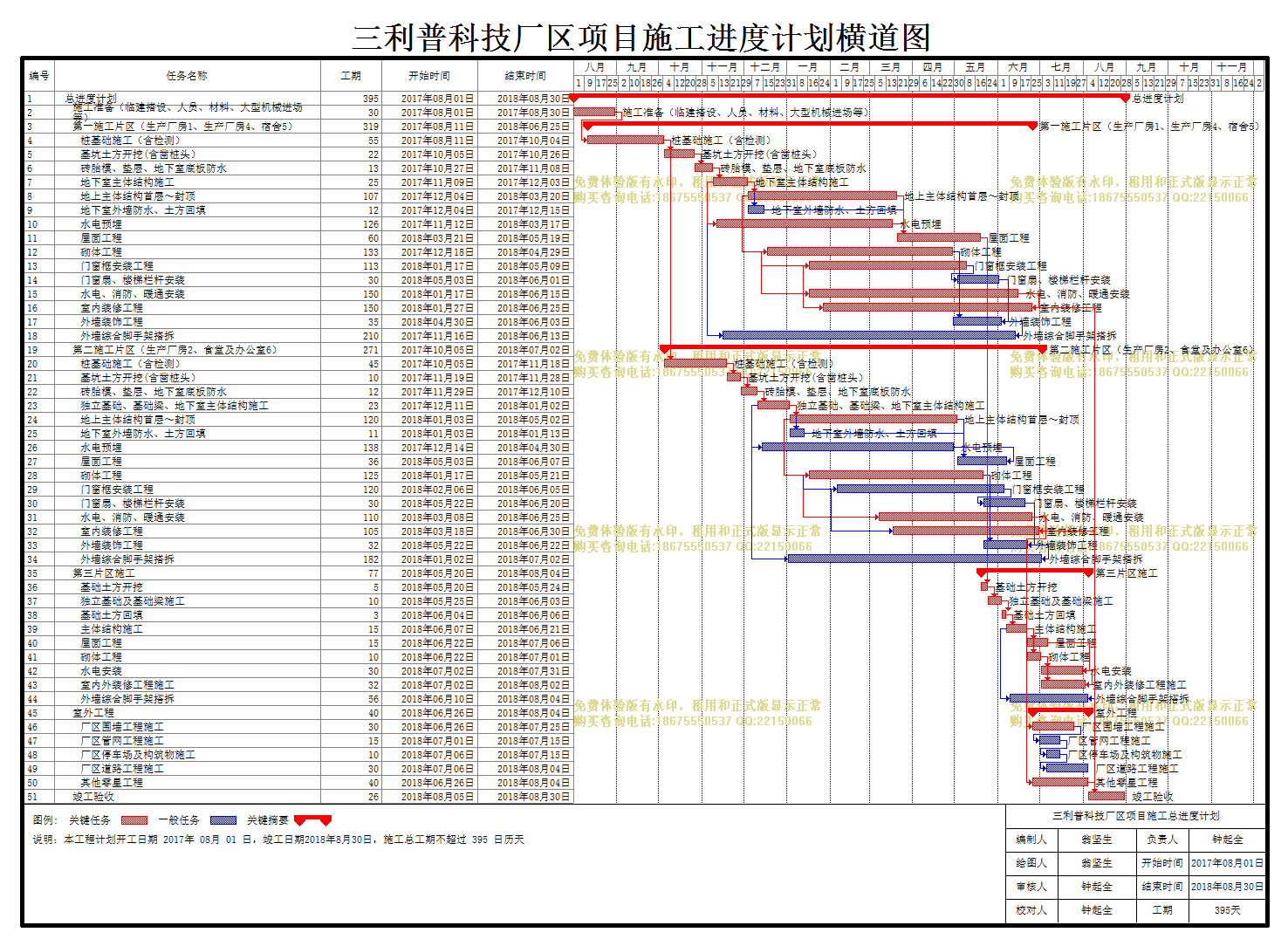

 三利普科技厂区项目横道图(修正)

三利普科技厂区项目横道图(修正)

文件编号 13239 工期 395天 开始时间 2017-08-01 结束时间 2018-08-30
任务数 51K 整理日期 2019/5/17 下载次数 3862
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
三利普科技厂区项目横道图(修正)

编号

任务名称

工期

开始时间

结束时间

1
总进度计划
395天 2017年08月01日 2018年08月30日
2
施工准备(临建搭设、人员、材料、大型机械进场等)
30天 2017年08月01日 2017年08月30日
3
第一施工片区(生产厂房1、生产厂房4、宿舍5)
319天 2017年08月11日 2018年06月25日
4
桩基础施工(含检测)
55天 2017年08月11日 2017年10月04日
5
基坑土方开挖(含凿桩头)
22天 2017年10月05日 2017年10月26日
6
砖胎模、垫层、地下室底板防水
13天 2017年10月27日 2017年11月08日
7
地下室主体结构施工
25天 2017年11月09日 2017年12月03日
8
地上主体结构首层~封顶
107天 2017年12月04日 2018年03月20日
9
地下室外墙防水、土方回填
12天 2017年12月04日 2017年12月15日
10
水电预埋
126天 2017年11月12日 2018年03月17日
11
屋面工程
60天 2018年03月21日 2018年05月19日
12
砌体工程
133天 2017年12月18日 2018年04月29日
13
门窗框安装工程
113天 2018年01月17日 2018年05月09日
14
门窗扇、楼梯栏杆安装
30天 2018年05月03日 2018年06月01日
15
水电、消防、暖通安装
150天 2018年01月17日 2018年06月15日
16
室内装修工程
150天 2018年01月27日 2018年06月25日
17
外墙装饰工程
35天 2018年04月30日 2018年06月03日
18
外墙综合脚手架搭拆
210天 2017年11月16日 2018年06月13日
19
第二施工片区(生产厂房2、食堂及办公室6)
271天 2017年10月05日 2018年07月02日
20
桩基础施工(含检测)
45天 2017年10月05日 2017年11月18日
21
基坑土方开挖(含凿桩头)
10天 2017年11月19日 2017年11月28日
22
砖胎模、垫层、地下室底板防水
12天 2017年11月29日 2017年12月10日
23
独立基础、基础梁、地下室主体结构施工
23天 2017年12月11日 2018年01月02日
24
地上主体结构首层~封顶
120天 2018年01月03日 2018年05月02日
25
地下室外墙防水、土方回填
11天 2018年01月03日 2018年01月13日
26
水电预埋
138天 2017年12月14日 2018年04月30日
27
屋面工程
36天 2018年05月03日 2018年06月07日
28
砌体工程
125天 2018年01月17日 2018年05月21日
29
门窗框安装工程
120天 2018年02月06日 2018年06月05日
30
门窗扇、楼梯栏杆安装
30天 2018年05月22日 2018年06月20日
31
水电、消防、暖通安装
110天 2018年03月08日 2018年06月25日
32
室内装修工程
105天 2018年03月18日 2018年06月30日
33
外墙装饰工程
32天 2018年05月22日 2018年06月22日
34
外墙综合脚手架搭拆
182天 2018年01月02日 2018年07月02日
35
第三片区施工
77天 2018年05月20日 2018年08月04日
36
基础土方开挖
5天 2018年05月20日 2018年05月24日
37
独立基础及基础梁施工
10天 2018年05月25日 2018年06月03日
38
基础土方回填
3天 2018年06月04日 2018年06月06日
39
主体结构施工
15天 2018年06月07日 2018年06月21日
40
屋面工程
15天 2018年06月22日 2018年07月06日
41
砌体工程
10天 2018年06月22日 2018年07月01日
42
水电安装
30天 2018年07月02日 2018年07月31日
43
室内外装修工程施工
32天 2018年07月02日 2018年08月02日
44
外墙综合脚手架撘拆
56天 2018年06月10日 2018年08月04日
45
室外工程
40天 2018年06月26日 2018年08月04日
46
厂区围墙工程施工
30天 2018年06月26日 2018年07月25日
47
厂区管网工程施工
15天 2018年07月01日 2018年07月15日
48
厂区停车场及构筑物施工
10天 2018年07月06日 2018年07月15日
49
厂区道路工程施工
30天 2018年07月06日 2018年08月04日
50
其他零星工程
40天 2018年06月26日 2018年08月04日
51
竣工验收
26天 2018年08月05日 2018年08月30日
