 清泉一品19#、23#、24#、26#、27#楼

清泉一品19#、23#、24#、26#、27#楼

文件编号 13095 工期 670天 开始时间 2014-02-26 结束时间 2015-12-27
任务数 43K 整理日期 2019/5/17 下载次数 3864
下载地址 计划文件点击下载(登录后才可以下载)

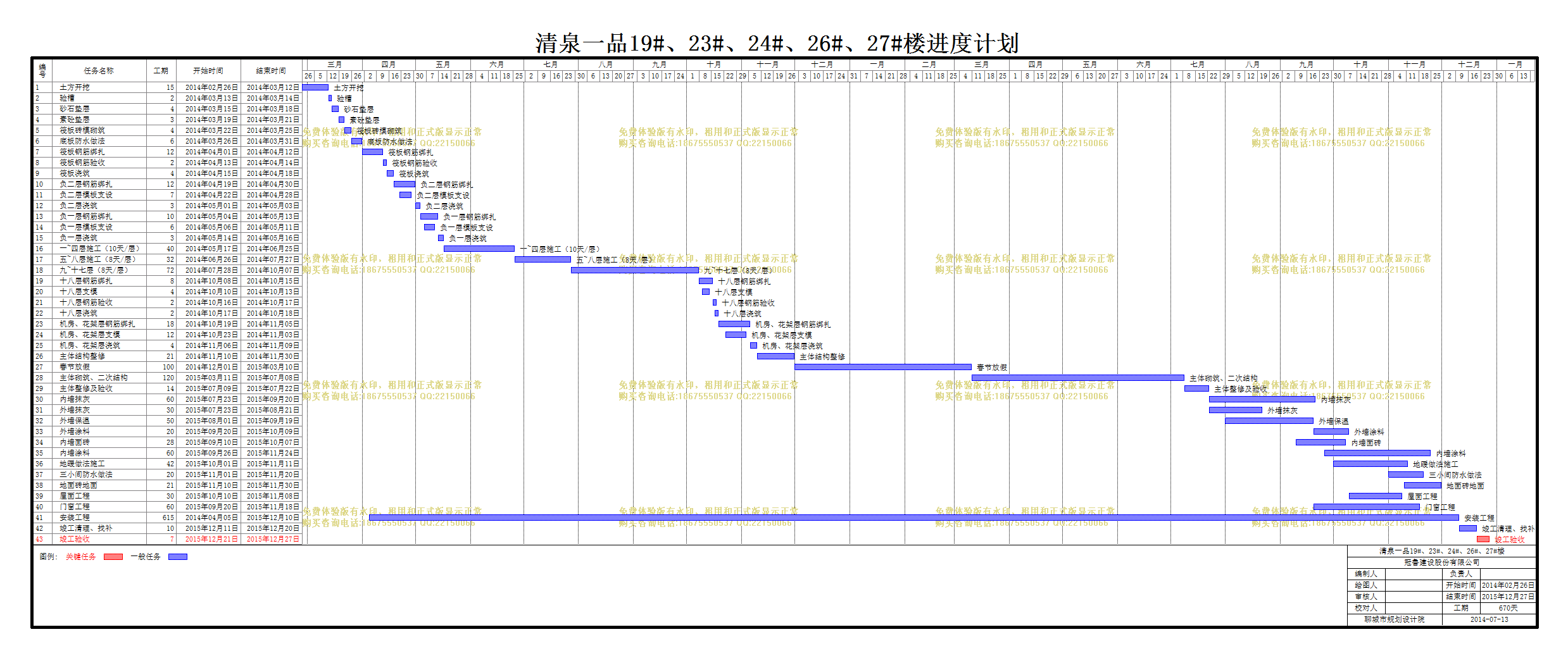

计划内容
清泉一品19#、23#、24#、26#、27#楼

编号

任务名称

工期

开始时间

结束时间

1
土方开挖
15天 2014年02月26日 2014年03月12日
2
验槽
2天 2014年03月13日 2014年03月14日
3
砂石垫层
4天 2014年03月15日 2014年03月18日
4
素砼垫层
3天 2014年03月19日 2014年03月21日
5
筏板砖模砌筑
4天 2014年03月22日 2014年03月25日
6
底板防水做法
6天 2014年03月26日 2014年03月31日
7
筏板钢筋绑扎
12天 2014年04月01日 2014年04月12日
8
筏板钢筋验收
2天 2014年04月13日 2014年04月14日
9
筏板浇筑
4天 2014年04月15日 2014年04月18日
10
负二层钢筋绑扎
12天 2014年04月19日 2014年04月30日
11
负二层模板支设
7天 2014年04月22日 2014年04月28日
12
负二层浇筑
3天 2014年05月01日 2014年05月03日
13
负一层钢筋绑扎
10天 2014年05月04日 2014年05月13日
14
负一层模板支设
6天 2014年05月06日 2014年05月11日
15
负一层浇筑
3天 2014年05月14日 2014年05月16日
16
一~四层施工(10天/层)
40天 2014年05月17日 2014年06月25日
17
五~八层施工(8天/层)
32天 2014年06月26日 2014年07月27日
18
九~十七层(8天/层)
72天 2014年07月28日 2014年10月07日
19
十八层钢筋绑扎
8天 2014年10月08日 2014年10月15日
20
十八层支模
4天 2014年10月10日 2014年10月13日
21
十八层钢筋验收
2天 2014年10月16日 2014年10月17日
22
十八层浇筑
2天 2014年10月17日 2014年10月18日
23
机房、花架层钢筋绑扎
18天 2014年10月19日 2014年11月05日
24
机房、花架层支模
12天 2014年10月23日 2014年11月03日
25
机房、花架层浇筑
4天 2014年11月06日 2014年11月09日
26
主体结构整修
21天 2014年11月10日 2014年11月30日
27
春节放假
100天 2014年12月01日 2015年03月10日
28
主体砌筑、二次结构
120天 2015年03月11日 2015年07月08日
29
主体整修及验收
14天 2015年07月09日 2015年07月22日
30
内墙抹灰
60天 2015年07月23日 2015年09月20日
31
外墙抹灰
30天 2015年07月23日 2015年08月21日
32
外墙保温
50天 2015年08月01日 2015年09月19日
33
外墙涂料
20天 2015年09月20日 2015年10月09日
34
内墙面砖
28天 2015年09月10日 2015年10月07日
35
内墙涂料
60天 2015年09月26日 2015年11月24日
36
地暖做法施工
42天 2015年10月01日 2015年11月11日
37
三小间防水做法
20天 2015年11月01日 2015年11月20日
38
地面砖地面
21天 2015年11月10日 2015年11月30日
39
屋面工程
30天 2015年10月10日 2015年11月08日
40
门窗工程
60天 2015年09月20日 2015年11月18日
41
安装工程
615天 2014年04月05日 2015年12月10日
42
竣工清理、找补
10天 2015年12月11日 2015年12月20日
43
竣工验收
7天 2015年12月21日 2015年12月27日
