 青岛丽东化工脱硫项目

青岛丽东化工脱硫项目

文件编号 13061 工期 126天 开始时间 2016-04-28 结束时间 2016-08-31
任务数 90K 整理日期 2019/5/17 下载次数 3862
下载地址 计划文件点击下载(登录后才可以下载)

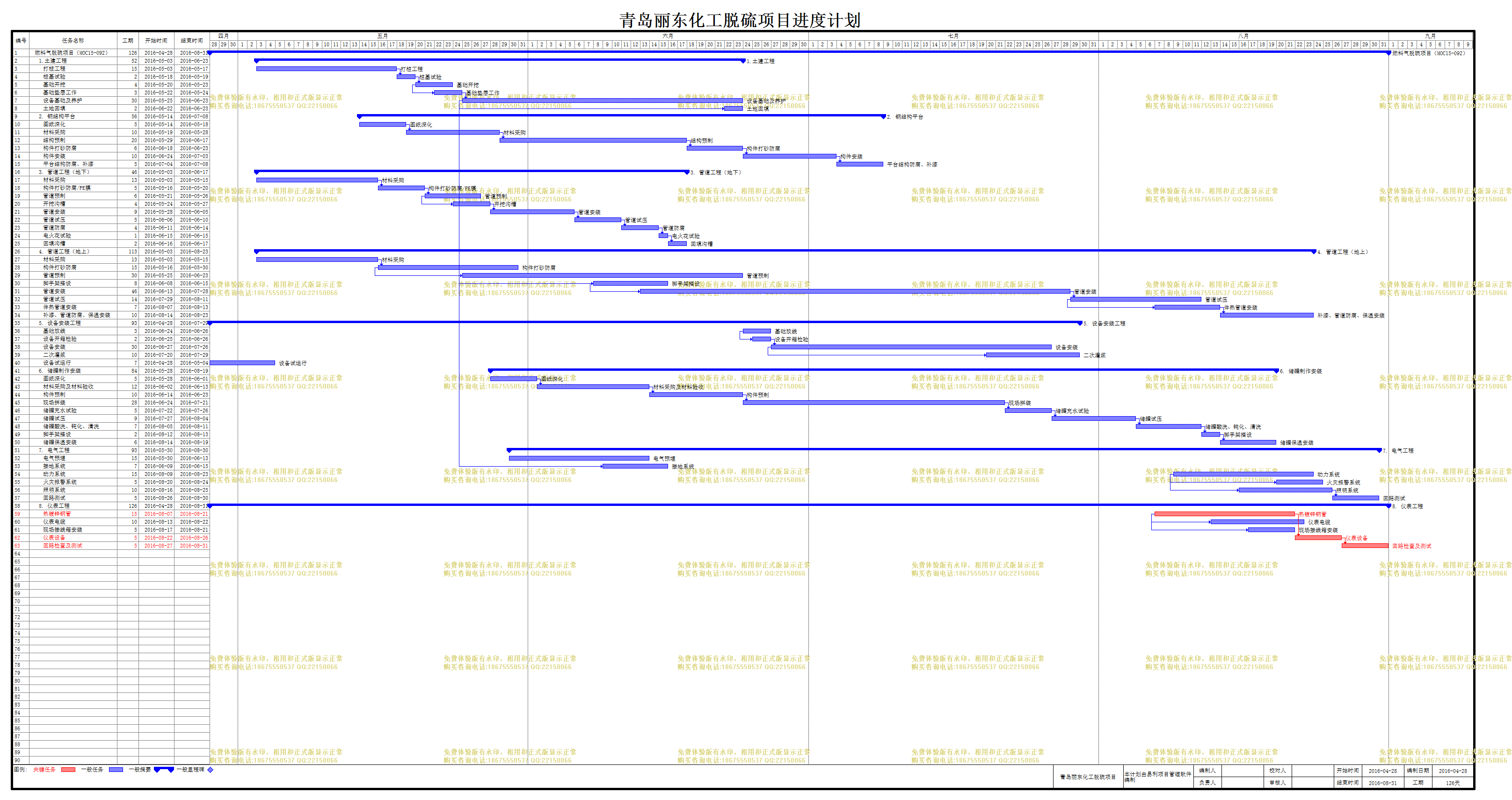

计划内容
青岛丽东化工脱硫项目

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
燃料气脱硫项目(MOC15-092)
126天 2016-04-28 2016-08-31
2
1.土建工程
52天 2016-05-03 2016-06-23
3
打桩工程
15天 2016-05-03 2016-05-17
4
桩基试验
2天 2016-05-18 2016-05-19 3
5
基础开挖
4天 2016-05-20 2016-05-23 4
6
基础垫层工作
3天 2016-05-22 2016-05-24 5[SS+2]
7
设备基础及养护
30天 2016-05-25 2016-06-23 6
8
土地回填
2天 2016-06-22 2016-06-23 7[SS+28]
9
2. 钢结构平台
56天 2016-05-14 2016-07-08
10
图纸深化
5天 2016-05-14 2016-05-18
11
材料采购
10天 2016-05-19 2016-05-28 10
12
结构预制
20天 2016-05-29 2016-06-17 11
13
构件打砂防腐
6天 2016-06-18 2016-06-23 12
14
构件安装
10天 2016-06-24 2016-07-03 13
15
平台结构防腐、补漆
5天 2016-07-04 2016-07-08 14
16
3. 管道工程(地下)
46天 2016-05-03 2016-06-17
17
材料采购
13天 2016-05-03 2016-05-15
18
构件打砂防腐/PE膜
5天 2016-05-16 2016-05-20 17
19
管道预制
6天 2016-05-21 2016-05-26 18
20
开挖沟槽
4天 2016-05-24 2016-05-27 19[SS+3]
21
管道安装
9天 2016-05-28 2016-06-05 20
22
管道试压
5天 2016-06-06 2016-06-10 21
23
管道防腐
4天 2016-06-11 2016-06-14 22
24
电火花试验
1天 2016-06-15 2016-06-15 23
25
回填沟槽
2天 2016-06-16 2016-06-17 24
26
4. 管道工程(地上)
113天 2016-05-03 2016-08-23
27
材料采购
13天 2016-05-03 2016-05-15
28
构件打砂防腐
15天 2016-05-16 2016-05-30 27
29
管道预制
30天 2016-05-25 2016-06-23 28[SS+9]
30
脚手架搭设
8天 2016-06-08 2016-06-15 29[SS+14]
31
管道安装
46天 2016-06-13 2016-07-28 30[SS+5]
32
管道试压
14天 2016-07-29 2016-08-11 31
33
伴热管道安装
7天 2016-08-07 2016-08-13 32[SS+9]
34
补漆、管道防腐、保温安装
10天 2016-08-14 2016-08-23 33
35
5. 设备安装工程
93天 2016-04-28 2016-07-29
36
基础放线
3天 2016-06-24 2016-06-26
37
设备开箱检验
2天 2016-06-25 2016-06-26 36[SS+1]
38
设备安装
30天 2016-06-27 2016-07-26 37
39
二次灌浆
10天 2016-07-20 2016-07-29 38[SS+23]
40
设备试运行
7天 2016-04-28 2016-05-04
41
6. 储罐制作安装
84天 2016-05-28 2016-08-19
42
图纸深化
5天 2016-05-28 2016-06-01
43
材料采购及材料验收
12天 2016-06-02 2016-06-13 42
44
构件预制
10天 2016-06-14 2016-06-23 43
45
现场拼装
28天 2016-06-24 2016-07-21 44
46
储罐充水试验
5天 2016-07-22 2016-07-26 45
47
储罐试压
9天 2016-07-27 2016-08-04 46
48
储罐酸洗、钝化、清洗
7天 2016-08-05 2016-08-11 47
49
脚手架搭设
2天 2016-08-12 2016-08-13 48
50
储罐保温安装
6天 2016-08-14 2016-08-19 49
51
7. 电气工程
93天 2016-05-30 2016-08-30
52
电气预埋
15天 2016-05-30 2016-06-13
53
接地系统
7天 2016-06-09 2016-06-15 7[SS+15]
54
动力系统
15天 2016-08-09 2016-08-23
55
火灾报警系统
5天 2016-08-20 2016-08-24 54[SS+11]
56
照明系统
10天 2016-08-16 2016-08-25 54[SS+7]
57
回路测试
5天 2016-08-26 2016-08-30 56
58
8. 仪表工程
126天 2016-04-28 2016-08-31
59
热镀锌钢管
15天 2016-08-07 2016-08-21
60
仪表电缆
10天 2016-08-13 2016-08-22 59[SS+5]
61
现场接线箱安装
5天 2016-08-17 2016-08-21 59[SS+10]
62
仪表设备
5天 2016-08-22 2016-08-26 59
63
回路检查及测试
5天 2016-08-27 2016-08-31 62
64

0天 2016-04-28 2016-04-28
65

0天 2016-04-28 2016-04-28
66

0天 2016-04-28 2016-04-28
67

0天 2016-04-28 2016-04-28
68

0天 2016-04-28 2016-04-28
69

0天 2016-04-28 2016-04-28
70

0天 2016-04-28 2016-04-28
71

0天 2016-04-28 2016-04-28
72

0天 2016-04-28 2016-04-28
73

0天 2016-04-28 2016-04-28
74

0天 2016-04-28 2016-04-28
75

0天 2016-04-28 2016-04-28
76

0天 2016-04-28 2016-04-28
77

0天 2016-04-28 2016-04-28
78

0天 2016-04-28 2016-04-28
79

0天 2016-04-28 2016-04-28
80

0天 2016-04-28 2016-04-28
81

0天 2016-04-28 2016-04-28
82

0天 2016-04-28 2016-04-28
83

0天 2016-04-28 2016-04-28
84

0天 2016-04-28 2016-04-28
85

0天 2016-04-28 2016-04-28
86

0天 2016-04-28 2016-04-28
87

0天 2016-04-28 2016-04-28
88

0天 2016-04-28 2016-04-28
89

0天 2016-04-28 2016-04-28
90

0天 2016-04-28 2016-04-28
