 前滩配套幼儿园项目(用于网络

前滩配套幼儿园项目(用于网络

文件编号 13003 工期 419天 开始时间 2016-12-01 结束时间 2018-01-23
任务数 74K 整理日期 2019/5/17 下载次数 3862
下载地址 计划文件点击下载(登录后才可以下载)

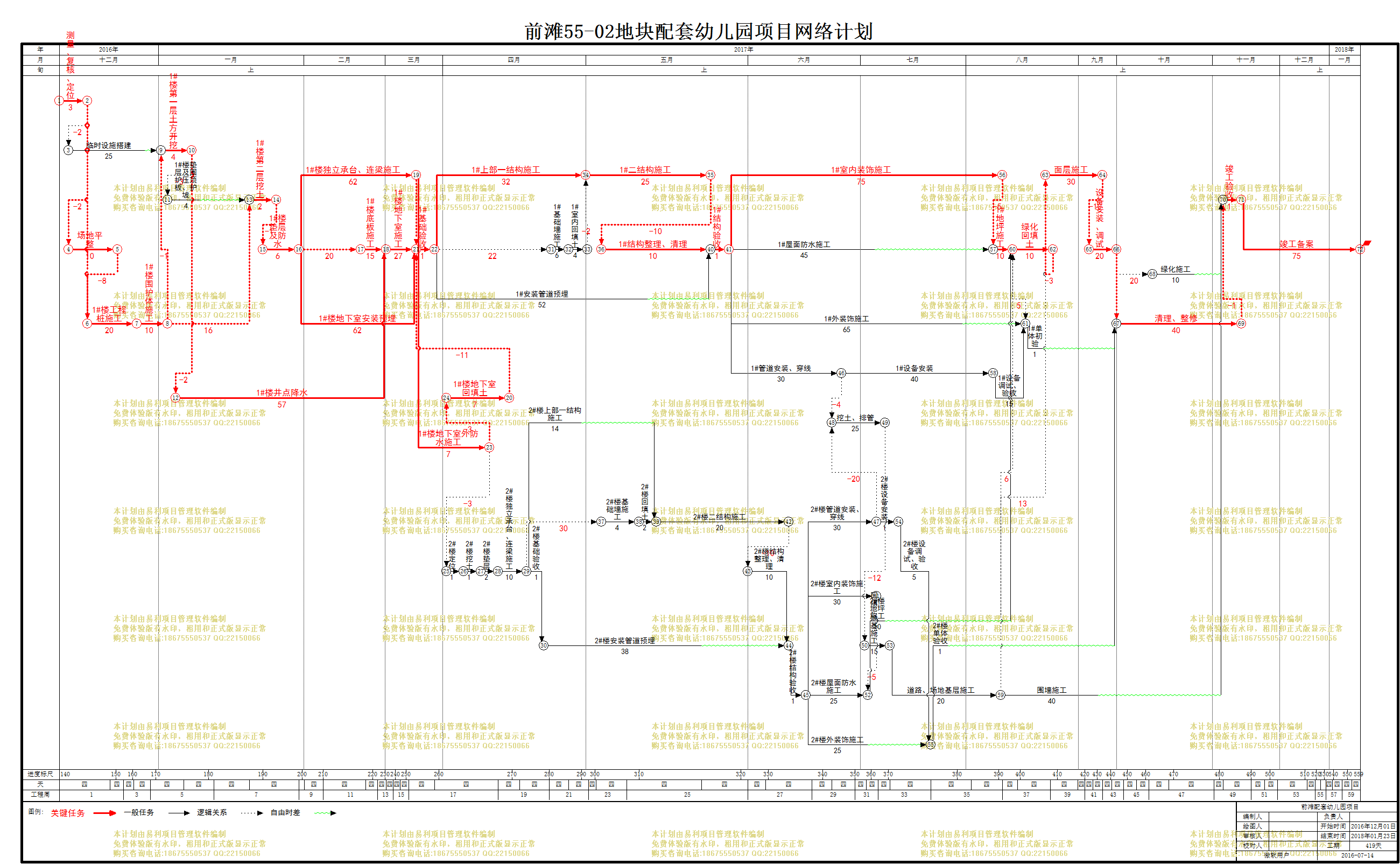

计划内容
前滩配套幼儿园项目(用于网络

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
总计划
419天 2016年12月01日 2018年01月23日
2
施工准备
26天 2016年12月01日 2016年12月26日
3
测量、复核、定位
3天 2016年12月01日 2016年12月03日
4
临时设施搭建
25天 2016年12月02日 2016年12月26日 3[FS-2]
5
场地平整
10天 2016年12月02日 2016年12月11日 3[FS-2]
6
幼儿园1#楼
260天 2016年12月04日 2017年08月20日
7
基础施工
148天 2016年12月04日 2017年04月30日
8
1#楼工程桩施工
20天 2016年12月04日 2016年12月23日 5[FS-8],3
9
1#楼围护体施工
10天 2016年12月24日 2017年01月02日 8
10
1#楼第一层土方开挖
4天 2017年01月02日 2017年01月05日 4,9[FS-1]
11
1#楼垫层及围护压顶板、护坡
4天 2017年01月03日 2017年01月06日 10[FS-3]
12
1#楼井点降水
57天 2017年01月04日 2017年03月01日 10[FS-2]
13
1#楼第二层挖土
2天 2017年01月19日 2017年01月20日 11,9[FS+16]
14
1#楼垫层及防水
6天 2017年01月20日 2017年01月25日 13[FS-1]
15
1#楼底板施工
15天 2017年02月15日 2017年03月01日 14[FS+20]
16
1#楼地下室施工
27天 2017年03月02日 2017年03月28日 12,15
17
1#楼独立承台、连梁施工
62天 2017年01月26日 2017年03月28日 14
18
1#楼地下室外防水施工
7天 2017年03月29日 2017年04月04日 17
19
1#楼地下室回填土
7天 2017年04月02日 2017年04月08日 18[FS-3]
20
1#楼地下室安装预埋
62天 2017年01月26日 2017年03月28日 14
21
1#基础验收
1天 2017年03月29日 2017年03月29日 19[FS-11],20,17,16
22
1#基础墙施工
6天 2017年04月21日 2017年04月26日 21[FS+22]
23
1#室内回填土
4天 2017年04月27日 2017年04月30日 22
24
上部结构
57天 2017年03月30日 2017年05月25日
25
1#上部一结构施工
32天 2017年03月30日 2017年04月30日 21
26
1#二结构施工
25天 2017年05月01日 2017年05月25日 23[FS-2],25
27
1#安装管道预埋
52天 2017年03月30日 2017年05月20日 21
28
1#结构整理、清理
10天 2017年05月16日 2017年05月25日 26[FS-10]
29
1#结构验收
1天 2017年05月26日 2017年05月26日 27,28
30
1#屋面防水施工
45天 2017年05月27日 2017年07月10日 29
31
1#外装饰施工
65天 2017年05月27日 2017年07月30日 29
32
1#室内装饰施工
75天 2017年05月27日 2017年08月09日 29
33
1#地坪施工
10天 2017年08月05日 2017年08月14日 32[FS-5],30
34
安装施工
85天 2017年05月27日 2017年08月19日
35
1#管道安装、穿线
30天 2017年05月27日 2017年06月25日 29
36
1#设备安装
40天 2017年06月26日 2017年08月04日 35
37
1#设备调试、验收
15天 2017年08月05日 2017年08月19日 36
38
1#单体初验
1天 2017年08月20日 2017年08月20日 31,33,37
39
幼儿园2#楼
117天 2017年04月02日 2017年07月27日
40
基础施工
50天 2017年04月02日 2017年05月21日
41
2#楼定位
1天 2017年04月02日 2017年04月02日 18[FS-3]
42
2#楼挖土
1天 2017年04月03日 2017年04月03日 41
43
2#楼垫层
2天 2017年04月04日 2017年04月05日 42
44
2#楼独立承台、连梁施工
10天 2017年04月06日 2017年04月15日 43
45
2#楼基础验收
1天 2017年04月16日 2017年04月16日 44
46
2#楼基础墙施工
4天 2017年05月16日 2017年05月19日 44[FS+30]
47
2#楼回填土
2天 2017年05月20日 2017年05月21日 46
48
上部结构
56天 2017年04月16日 2017年06月10日
49
2#楼上部一结构施工
14天 2017年04月16日 2017年04月29日 44
50
2#楼二结构施工
20天 2017年05月22日 2017年06月10日 47,49
51
2#楼安装管道预埋
38天 2017年04月17日 2017年05月24日 45
52
2#楼结构整理、清理
10天 2017年06月01日 2017年06月10日 50[FS-10]
53
2#楼结构验收
1天 2017年06月11日 2017年06月11日 52,51
54
2#楼屋面防水施工
25天 2017年06月12日 2017年07月06日 53
55
2#楼外装饰施工
25天 2017年06月12日 2017年07月06日 53
56
2#楼室内装饰施工
30天 2017年06月12日 2017年07月11日 53
57
2#楼地坪施工
10天 2017年07月07日 2017年07月16日 56[FS-5],54
58
安装施工
45天 2017年06月12日 2017年07月26日
59
2#楼管道安装、穿线
30天 2017年06月12日 2017年07月11日 53
60
2#楼设备安装
10天 2017年07月12日 2017年07月21日 59
61
2#楼设备调试、验收
5天 2017年07月22日 2017年07月26日 60
62
2#楼单体验收
1天 2017年07月27日 2017年07月27日 55,61
63
总体
131天 2017年06月22日 2017年10月30日
64
挖土、排管
25天 2017年06月22日 2017年07月16日 59[FS-20],35[FS-20]
65
回填、地基施工
15天 2017年07月05日 2017年07月19日 64[FS-12]
66
道路、场地基层施工
20天 2017年07月20日 2017年08月08日 65
67
绿化回填土
10天 2017年08月15日 2017年08月24日 66,57,33
68
面层施工
30天 2017年08月22日 2017年09月20日 67[FS-3],66[FS-2]
69
围墙施工
40天 2017年08月09日 2017年09月17日 66
70
设备安装、调试
20天 2017年09月11日 2017年09月30日 68[FS-10]
71
绿化施工
10天 2017年10月21日 2017年10月30日 70[FS+20]
72
清理、整修
40天 2017年10月01日 2017年11月09日 70,62,38
73
竣工验收
1天 2017年11月09日 2017年11月09日 71,69,72[FS-1]
74
竣工备案
75天 2017年11月10日 2018年01月23日 73
