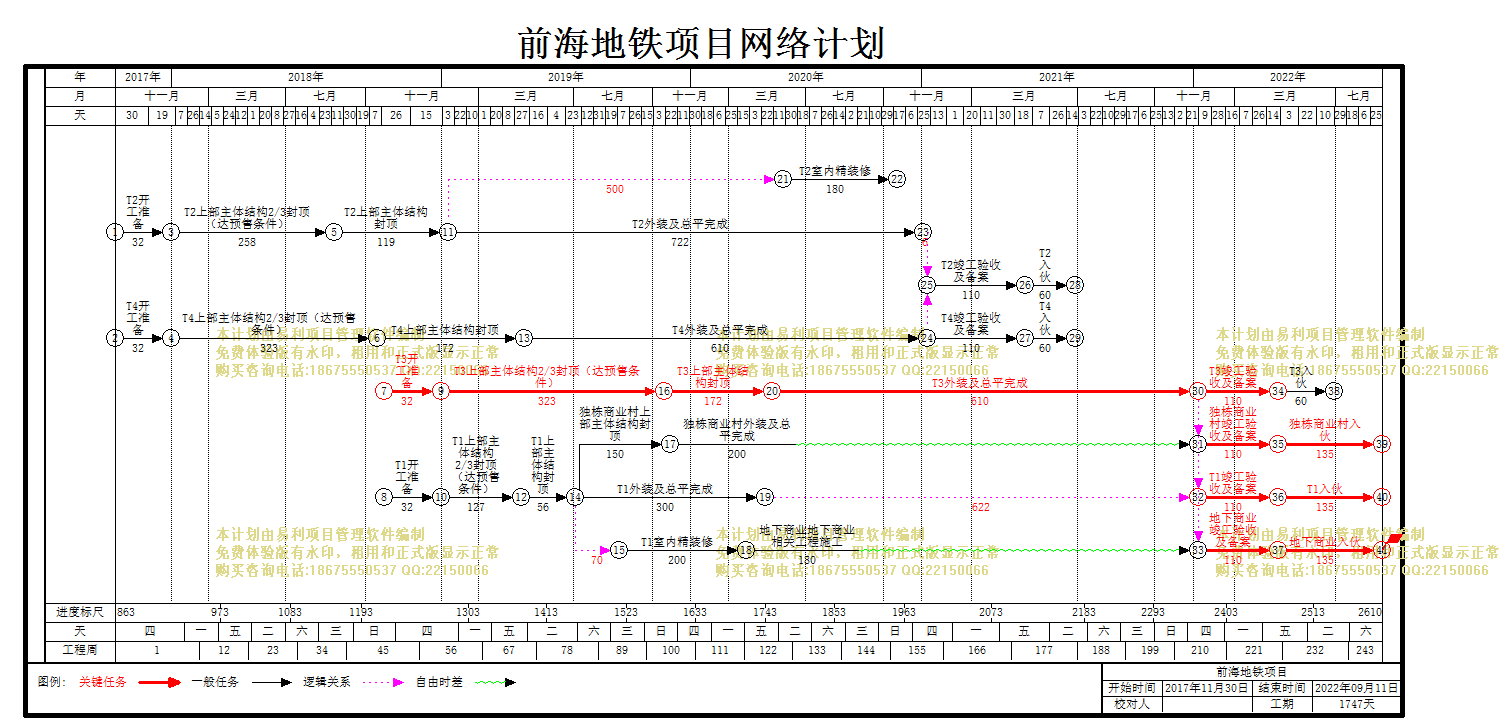

文件编号 | 12991 | 工期 | 1747天 | 开始时间 | 2017-11-30 | 结束时间 | 2022-09-11 |
任务数 | 39K | 整理日期 | 2019/5/17 | 下载次数 | 3862次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |
前海地铁项目 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 一、T2 公寓及裙楼商业(51层,4.5米层高) |
1307天 | 2017年11月30日 | 2021年06月28日 | ||
2 | T2开工准备 |
32天 | 2017年11月30日 | 2017年12月31日 | ||
3 | T2上部主体结构2/3封顶(达预售条件) |
258天 | 2018年01月01日 | 2018年09月15日 | 2 | |
4 | T2上部主体结构封顶 |
119天 | 2018年09月16日 | 2019年01月12日 | 3 | |
5 | T2外装及总平完成 |
722天 | 2019年01月13日 | 2021年01月03日 | 4 | |
6 | T2室内精装修 |
180天 | 2020年05月27日 | 2020年11月22日 | 5[SS+500] | |
7 | T2竣工验收及备案 |
110天 | 2021年01月10日 | 2021年04月29日 | 14[SS],5 | |
8 | T2入伙 |
60天 | 2021年04月30日 | 2021年06月28日 | 7 | |
9 | 二、T4 写字楼及裙楼商业(65层,4.5米层高) |
1307天 | 2017年11月30日 | 2021年06月28日 | ||
10 | T4开工准备 |
32天 | 2017年11月30日 | 2017年12月31日 | ||
11 | T4上部主体结构2/3封顶(达预售条件) |
323天 | 2018年01月01日 | 2018年11月19日 | 10 | |
12 | T4上部主体结构封顶 |
172天 | 2018年11月20日 | 2019年05月10日 | 11 | |
13 | T4外装及总平完成 |
610天 | 2019年05月11日 | 2021年01月09日 | 12 | |
14 | T4竣工验收及备案 |
110天 | 2021年01月10日 | 2021年04月29日 | 13 | |
15 | T4入伙 |
60天 | 2021年04月30日 | 2021年06月28日 | 14 | |
16 | 三、独栋商业村(5层,4.5米层高) |
1167天 | 2019年07月03日 | 2022年09月11日 | ||
17 | 独栋商业村上部主体结构封顶 |
150天 | 2019年07月03日 | 2019年11月29日 | 31 | |
18 | 独栋商业村外装及总平完成 |
200天 | 2019年11月30日 | 2020年06月16日 | 17 | |
19 | 独栋商业村竣工验收及备案 |
110天 | 2022年01月10日 | 2022年04月29日 | 26[SS],18 | |
20 | 独栋商业村入伙 |
135天 | 2022年04月30日 | 2022年09月11日 | 19 | |
21 | 四、T3写字楼及裙楼商业(65层,4.5米层高) |
1307天 | 2018年11月30日 | 2022年06月28日 | ||
22 | T3开工准备 |
32天 | 2018年11月30日 | 2018年12月31日 | ||
23 | T3上部主体结构2/3封顶(达预售条件) |
323天 | 2019年01月01日 | 2019年11月19日 | 22 | |
24 | T3上部主体结构封顶 |
172天 | 2019年11月20日 | 2020年05月09日 | 23 | |
25 | T3外装及总平完成 |
610天 | 2020年05月10日 | 2022年01月09日 | 24 | |
26 | T3竣工验收及备案 |
110天 | 2022年01月10日 | 2022年04月29日 | 25 | |
27 | T3入伙 |
60天 | 2022年04月30日 | 2022年06月28日 | 26 | |
28 | 五、T1酒店及裙楼商业22层,4.5米层高) |
1382天 | 2018年11月30日 | 2022年09月11日 | ||
29 | T1开工准备 |
32天 | 2018年11月30日 | 2018年12月31日 | ||
30 | T1上部主体结构2/3封顶(达预售条件) |
127天 | 2019年01月01日 | 2019年05月07日 | 29 | |
31 | T1上部主体结构封顶 |
56天 | 2019年05月08日 | 2019年07月02日 | 30 | |
32 | T1外装及总平完成 |
300天 | 2019年07月03日 | 2020年04月27日 | 31 | |
33 | T1室内精装修 |
200天 | 2019年09月11日 | 2020年03月28日 | 32[SS+70] | |
34 | T1竣工验收及备案 |
110天 | 2022年01月10日 | 2022年04月29日 | 26[SS],32 | |
35 | T1入伙 |
135天 | 2022年04月30日 | 2022年09月11日 | 34 | |
36 | 六、地下商业 |
897天 | 2020年03月29日 | 2022年09月11日 | ||
37 | 地下商业地下商业相关工程施工 |
180天 | 2020年03月29日 | 2020年09月24日 | 33 | |
38 | 地下商业竣工验收及备案 |
110天 | 2022年01月10日 | 2022年04月29日 | 37,26[SS] | |
39 | 地下商业入伙 |
135天 | 2022年04月30日 | 2022年09月11日 | 38 |
