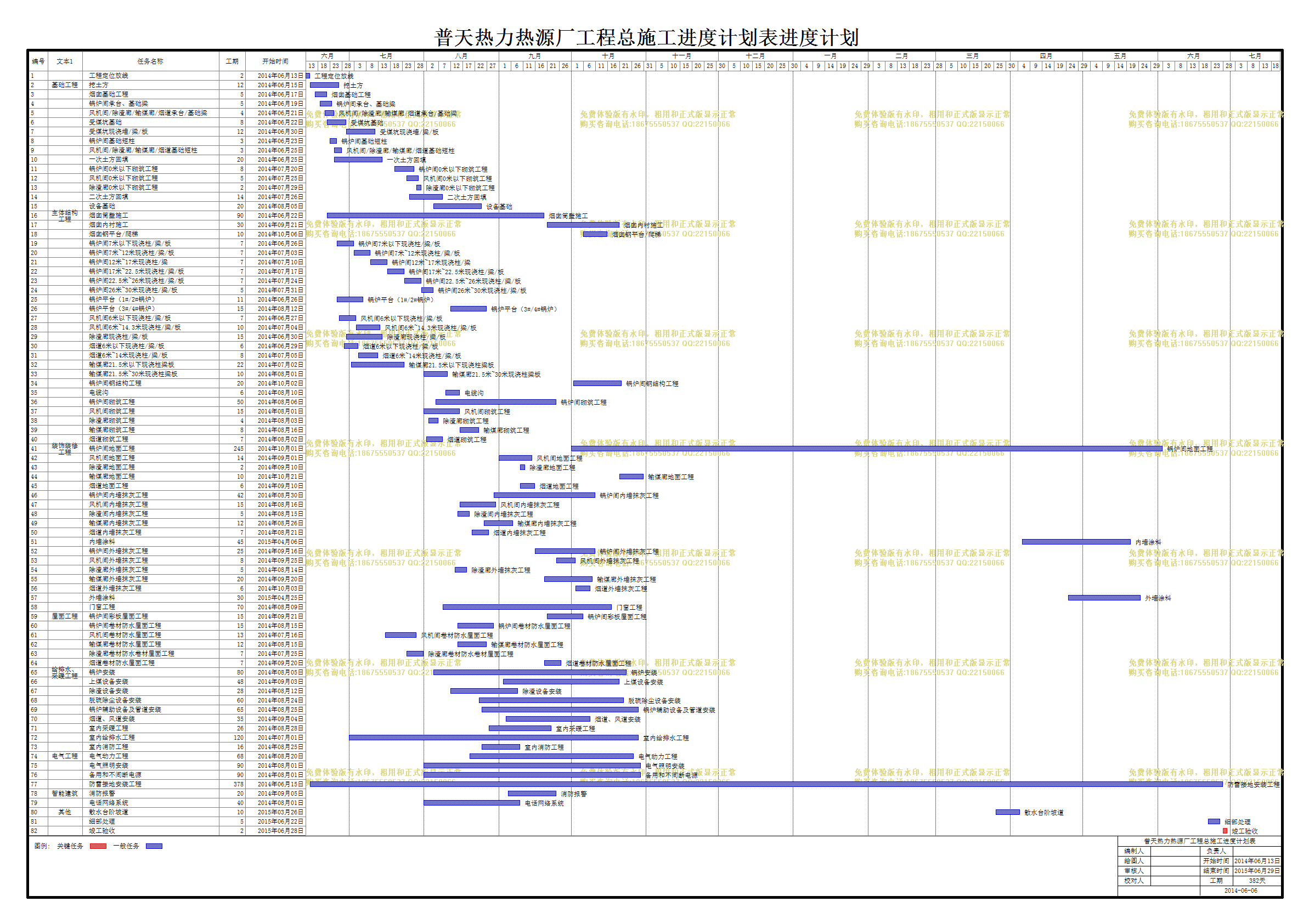

 普天热力热源厂工程总施工进度计划表

普天热力热源厂工程总施工进度计划表

文件编号 12949 工期 382天 开始时间 2014-06-13 结束时间 2015-06-29
任务数 82K 整理日期 2019/5/17 下载次数 3862
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
普天热力热源厂工程总施工进度计划表

编号

文本1

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
工程定位放线
2天 2014年06月13日 2014年06月14日
2 基础工程
挖土方
12天 2014年06月15日 2014年06月26日
3
烟囱基础工程
5天 2014年06月17日 2014年06月21日
4
锅炉间承台、基础梁
5天 2014年06月19日 2014年06月23日
5
风机间/除渣廊/输煤廊/烟道承台/基础梁
4天 2014年06月21日 2014年06月24日
6
受煤坑基础
8天 2014年06月22日 2014年06月29日
7
受煤坑现浇墙/梁/板
12天 2014年06月30日 2014年07月11日
8
锅炉间基础短柱
3天 2014年06月23日 2014年06月25日
9
风机间/除渣廊/输煤廊/烟道基础短柱
3天 2014年06月25日 2014年06月27日
10
一次土方回填
20天 2014年06月25日 2014年07月14日
11
锅炉间0米以下砌筑工程
8天 2014年07月20日 2014年07月27日
12
风机间0米以下砌筑工程
5天 2014年07月25日 2014年07月29日
13
除渣廊0米以下砌筑工程
2天 2014年07月29日 2014年07月30日
14
二次土方回填
14天 2014年07月26日 2014年08月08日
15
设备基础
20天 2014年08月05日 2014年08月24日
16 主体结构工程
烟囱筒壁施工
90天 2014年06月22日 2014年09月19日
17
烟囱内衬施工
30天 2014年09月21日 2014年10月20日
18
烟囱钢平台/爬梯
10天 2014年10月06日 2014年10月15日
19
锅炉间7米以下现浇柱/梁/板
7天 2014年06月26日 2014年07月02日
20
锅炉间7米~12米现浇柱/梁/板
7天 2014年07月03日 2014年07月09日
21
锅炉间12米~17米现浇柱/梁
7天 2014年07月10日 2014年07月16日
22
锅炉间17米~22.5米现浇柱/梁/板
7天 2014年07月17日 2014年07月23日
23
锅炉间22.5米~26米现浇柱/梁/板
7天 2014年07月24日 2014年07月30日
24
锅炉间26米~30米现浇柱/梁/板
5天 2014年07月31日 2014年08月04日
25
锅炉平台(1#/2#锅炉)
11天 2014年06月26日 2014年07月06日
26
锅炉平台(3#/4#锅炉)
15天 2014年08月12日 2014年08月26日
27
风机间6米以下现浇柱/梁/板
7天 2014年06月27日 2014年07月03日
28
风机间6米~14.3米现浇柱/梁/板
10天 2014年07月04日 2014年07月13日
29
除渣廊现浇柱/梁/板
15天 2014年06月30日 2014年07月14日
30
烟道6米以下现浇柱/梁/板
6天 2014年06月29日 2014年07月04日
31
烟道6米~14米现浇柱/梁/板
8天 2014年07月05日 2014年07月12日
32
输煤廊21.5米以下现浇柱梁板
22天 2014年07月02日 2014年07月23日
33
输煤廊21.5米~30米现浇柱梁板
10天 2014年08月01日 2014年08月10日
34
锅炉间钢结构工程
20天 2014年10月02日 2014年10月21日
35
电缆沟
6天 2014年08月10日 2014年08月15日
36
锅炉间砌筑工程
50天 2014年08月06日 2014年09月24日
37
风机间砌筑工程
15天 2014年08月01日 2014年08月15日
38
除渣廊砌筑工程
4天 2014年08月03日 2014年08月06日
39
输煤廊砌筑工程
8天 2014年08月16日 2014年08月23日
40
烟道砌筑工程
7天 2014年08月02日 2014年08月08日
41 装饰装修工程
锅炉间地面工程
245天 2014年10月01日 2015年06月02日
42
风机间地面工程
14天 2014年09月01日 2014年09月14日
43
除渣廊地面工程
2天 2014年09月10日 2014年09月11日
44
输煤廊地面工程
10天 2014年10月21日 2014年10月30日
45
烟道地面工程
6天 2014年09月10日 2014年09月15日
46
锅炉间内墙抹灰工程
42天 2014年08月30日 2014年10月10日
47
风机间内墙抹灰工程
15天 2014年08月16日 2014年08月30日
48
除渣间内墙抹灰工程
5天 2014年08月15日 2014年08月19日
49
输煤廊内墙抹灰工程
12天 2014年08月26日 2014年09月06日
50
烟道内墙抹灰工程
7天 2014年08月21日 2014年08月27日
51
内墙涂料
45天 2015年04月06日 2015年05月20日
52
锅炉间外墙抹灰工程
25天 2014年09月16日 2014年10月10日
53
风机间外墙抹灰工程
8天 2014年09月25日 2014年10月02日
54
除渣廊外墙抹灰工程
5天 2014年08月14日 2014年08月18日
55
输煤廊外墙抹灰工程
20天 2014年09月20日 2014年10月09日
56
烟道外墙抹灰工程
6天 2014年10月03日 2014年10月08日
57
外墙涂料
30天 2015年04月25日 2015年05月24日
58
门窗工程
70天 2014年08月09日 2014年10月17日
59 屋面工程
锅炉间彩板屋面工程
15天 2014年09月21日 2014年10月05日
60
锅炉间卷材防水屋面工程
15天 2014年08月15日 2014年08月29日
61
风机间卷材防水屋面工程
13天 2014年07月16日 2014年07月28日
62
输煤廊卷材防水屋面工程
12天 2014年08月15日 2014年08月26日
63
除渣廊卷材防水卷材屋面工程
7天 2014年07月25日 2014年07月31日
64
烟道卷材防水屋面工程
7天 2014年09月20日 2014年09月26日
65 给排水、采暖工程
锅炉安装
80天 2014年08月05日 2014年10月23日
66
上煤设备安装
48天 2014年09月03日 2014年10月20日
67
除渣设备安装
28天 2014年08月12日 2014年09月08日
68
脱硫除尘设备安装
60天 2014年08月24日 2014年10月22日
69
锅炉辅助设备及管道安装
65天 2014年08月25日 2014年10月28日
70
烟道、风道安装
35天 2014年09月04日 2014年10月08日
71
室内采暖工程
26天 2014年08月28日 2014年09月22日
72
室内给排水工程
120天 2014年07月01日 2014年10月28日
73
室内消防工程
16天 2014年08月25日 2014年09月09日
74 电气工程
电气动力工程
68天 2014年08月20日 2014年10月26日
75
电气照明安装
90天 2014年08月01日 2014年10月29日
76
备用和不间断电源
90天 2014年08月01日 2014年10月29日
77
防雷接地安装工程
378天 2014年06月15日 2015年06月27日
78 智能建筑
消防报警
20天 2014年09月05日 2014年09月24日
79
电话网络系统
40天 2014年08月01日 2014年09月09日
80 其他
散水台阶坡道
10天 2015年03月26日 2015年04月04日
81
细部处理
5天 2015年06月22日 2015年06月26日
82
竣工验收
2天 2015年06月28日 2015年06月29日
