 丽华北路东侧、关河东路南侧地块限价商品房项目1#、2#、3#、8#楼及1#楼地下车库工程

丽华北路东侧、关河东路南侧地块限价商品房项目1#、2#、3#、8#楼及1#楼地下车库工程

文件编号 12935 工期 650天 开始时间 2015-02-25 结束时间 2016-12-05
任务数 32K 整理日期 2019/5/17 下载次数 3862
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

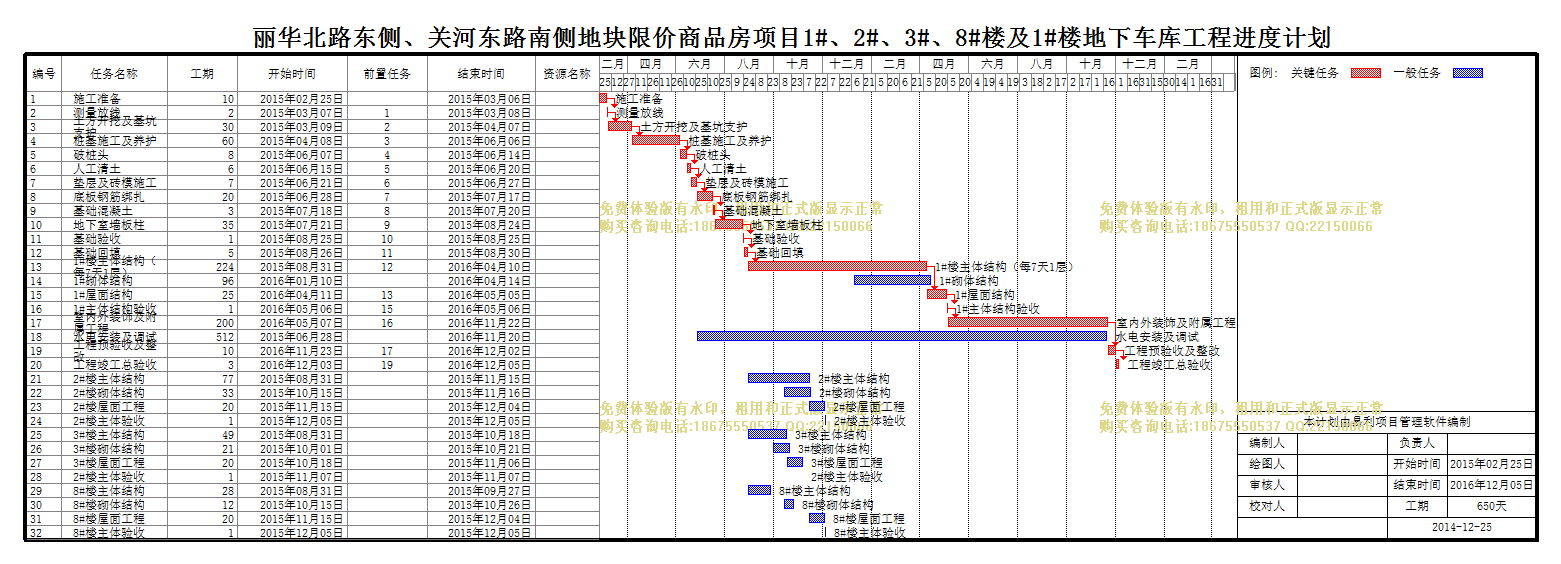

丽华北路东侧、关河东路南侧地块限价商品房项目1#、2#、3#、8#楼及1#楼地下车库工程

编号

任务名称

工期

开始时间

前置任务

结束时间

资源名称

1
施工准备
10天 2015年02月25日   2015年03月06日
2
测量放线
2天 2015年03月07日 1 2015年03月08日
3
土方开挖及基坑支护
30天 2015年03月09日 2 2015年04月07日
4
桩基施工及养护
60天 2015年04月08日 3 2015年06月06日
5
破桩头
8天 2015年06月07日 4 2015年06月14日
6
人工清土
6天 2015年06月15日 5 2015年06月20日
7
垫层及砖模施工
7天 2015年06月21日 6 2015年06月27日
8
底板钢筋绑扎
20天 2015年06月28日 7 2015年07月17日
9
基础混凝土
3天 2015年07月18日 8 2015年07月20日
10
地下室墙板柱
35天 2015年07月21日 9 2015年08月24日
11
基础验收
1天 2015年08月25日 10 2015年08月25日
12
基础回填
5天 2015年08月26日 11 2015年08月30日
13
1#楼主体结构(每7天1层)
224天 2015年08月31日 12 2016年04月10日
14
1#砌体结构
96天 2016年01月10日   2016年04月14日
15
1#屋面结构
25天 2016年04月11日 13 2016年05月05日
16
1#主体结构验收
1天 2016年05月06日 15 2016年05月06日
17
室内外装饰及附属工程
200天 2016年05月07日 16 2016年11月22日
18
水电安装及调试
512天 2015年06月28日   2016年11月20日
19
工程预验收及整改
10天 2016年11月23日 17 2016年12月02日
20
工程竣工总验收
3天 2016年12月03日 19 2016年12月05日
21
2#楼主体结构
77天 2015年08月31日   2015年11月15日
22
2#楼砌体结构
33天 2015年10月15日   2015年11月16日
23
2#楼屋面工程
20天 2015年11月15日   2015年12月04日
24
2#楼主体验收
1天 2015年12月05日   2015年12月05日
25
3#楼主体结构
49天 2015年08月31日   2015年10月18日
26
3#楼砌体结构
21天 2015年10月01日   2015年10月21日
27
3#楼屋面工程
20天 2015年10月18日   2015年11月06日
28
2#楼主体验收
1天 2015年11月07日   2015年11月07日
29
8#楼主体结构
28天 2015年08月31日   2015年09月27日
30
8#楼砌体结构
12天 2015年10月15日   2015年10月26日
31
8#楼屋面工程
20天 2015年11月15日   2015年12月04日
32
8#楼主体验收
1天 2015年12月05日   2015年12月05日

局部效果预览,详细内容请下载附件查看
