 平潭大卫城20#地块2015年进度计划

平潭大卫城20#地块2015年进度计划

文件编号 12904 工期 535天 开始时间 2015-01-22 结束时间 2016-07-09
任务数 101K 整理日期 2019/5/17 下载次数 3862
下载地址 计划文件点击下载(登录后才可以下载)

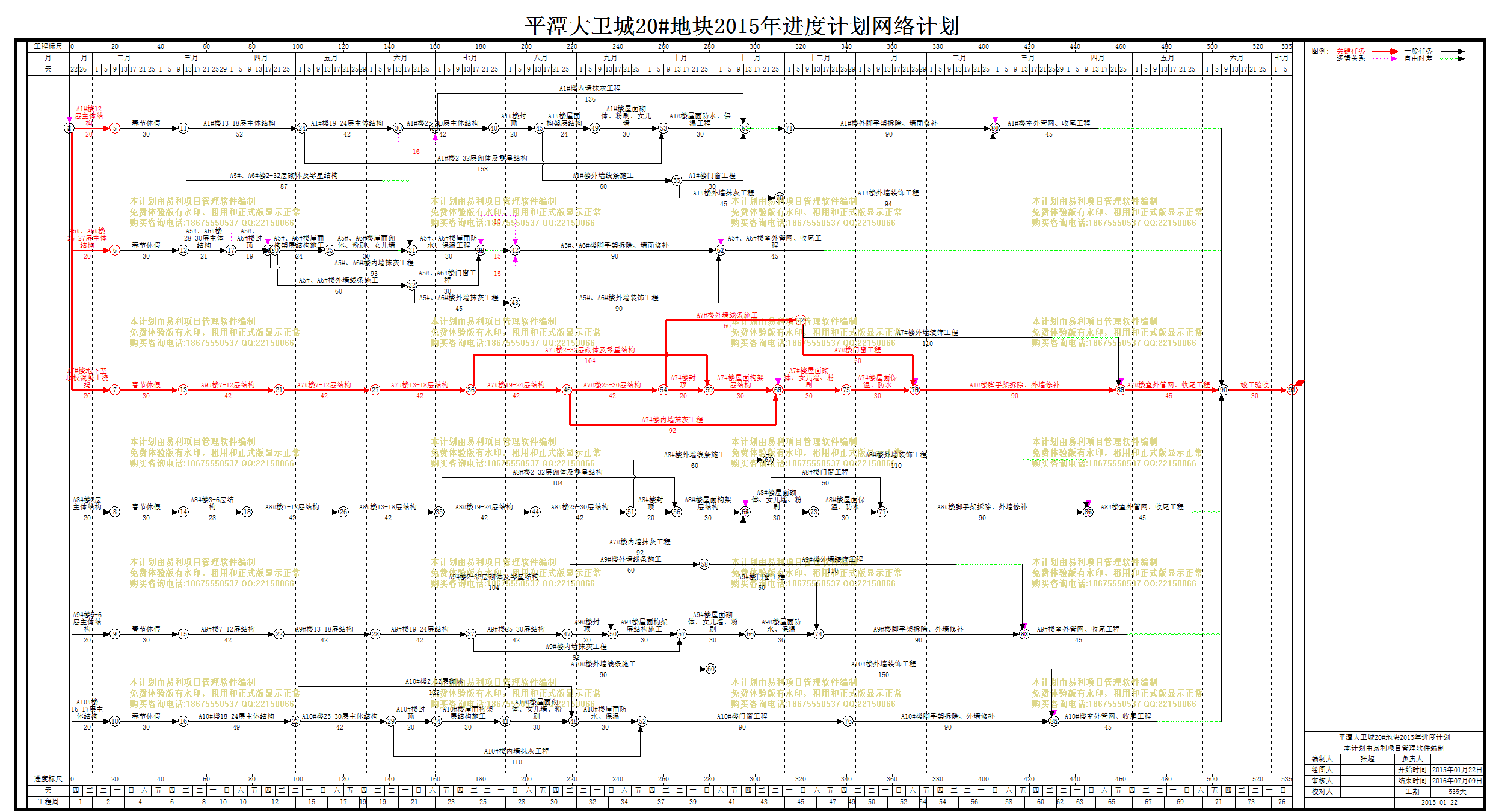

计划内容
平潭大卫城20#地块2015年进度计划

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
A1#楼12层主体结构
20天 2015年01月22日 2015年02月10日
2
春节休假
30天 2015年02月11日 2015年03月12日 1
3
A1#楼13-18层主体结构
52天 2015年03月13日 2015年05月03日 2
4
A1#楼19-24层主体结构
42天 2015年05月04日 2015年06月14日 3
5
A1#楼2-32层砌体及零星结构
158天 2015年05月04日 2015年10月08日 3
6
A1#楼25-30层主体结构
42天 2015年06月15日 2015年07月26日 4
7
A1#楼内墙抹灰工程
136天 2015年07月01日 2015年11月13日 13[FF],4
8
A1#楼封顶
20天 2015年07月27日 2015年08月15日 6
9
A1#楼屋面构架层结构
24天 2015年08月16日 2015年09月08日 8
10
A1#楼外墙线条施工
60天 2015年08月16日 2015年10月14日 8
11
A1#楼外墙抹灰工程
45天 2015年10月15日 2015年11月28日 10
12
A1#楼外墙装饰工程
94天 2015年11月29日 2016年03月01日 11
13
A1#楼门窗工程
30天 2015年10月15日 2015年11月13日 10
14
A1#楼外脚手架拆除、墙面修补
90天 2015年12月03日 2016年03月01日 17,12[FF]
15
A1#楼室外管网、收尾工程
45天 2016年03月02日 2016年04月15日 14,12
16
A1#楼屋面砌体、粉刷、女儿墙
30天 2015年09月09日 2015年10月08日 9
17
A1#楼屋面防水、保温工程
30天 2015年10月09日 2015年11月07日 5,16
18
A5#、A6#楼26-27层主体结构
20天 2015年01月22日 2015年02月10日 1[SS]
19
春节休假
30天 2015年02月11日 2015年03月12日 18
20
A5#、A6#楼28-30层主体结构
21天 2015年03月13日 2015年04月02日 19
21
A5#、A6#楼2-32层砌体及零星结构
87天 2015年03月13日 2015年06月07日 19
22
A5#、A6#楼封顶
19天 2015年04月03日 2015年04月21日 20
23
A5#、A6#楼内墙抹灰工程
93天 2015年04月19日 2015年07月20日 20,26[FF]
24
A5#、A6#楼屋面构架层结构施工
24天 2015年04月22日 2015年05月15日 22
25
A5#、A6#楼外墙线条施工
60天 2015年04月22日 2015年06月20日 22
26
A5#、A6#楼门窗工程
30天 2015年06月21日 2015年07月20日 25
27
A5#、A6#楼外墙抹灰工程
45天 2015年06月21日 2015年08月04日 25
28
A5#、A6#楼外墙装饰工程
90天 2015年08月05日 2015年11月02日 27
29
A5#、A6#楼屋面砌体、粉刷、女儿墙
30天 2015年05月16日 2015年06月14日 24
30
A5#、A6#楼屋面防水、保温工程
30天 2015年06月21日 2015年07月20日 26[FF],23[FF],29,21
31
A5#、A6#楼脚手架拆除、墙面修补
90天 2015年08月05日 2015年11月02日 30,28[FF],23
32
A5#、A6#楼室外管网、收尾工程
45天 2015年11月03日 2015年12月17日 31,28
33
A7#楼地下室顶板混凝土浇捣
20天 2015年01月22日 2015年02月10日 18[SS],1[SS]
34
春节休假
30天 2015年02月11日 2015年03月12日 33
35
A9#楼7-12层结构
42天 2015年03月13日 2015年04月23日 34
36
A7#楼7-12层结构
42天 2015年04月24日 2015年06月04日 35
37
A7#楼13-18层结构
42天 2015年06月05日 2015年07月16日 36
38
A7#楼19-24层结构
42天 2015年07月17日 2015年08月27日 37
39
A7#楼2-32层砌体及零星结构
104天 2015年07月17日 2015年10月28日 37
40
A7#楼25-30层结构
42天 2015年08月28日 2015年10月08日 38
41
A7#楼内墙抹灰工程
92天 2015年08月28日 2015年11月27日 38
42
A7#楼封顶
20天 2015年10月09日 2015年10月28日 40
43
A7#楼外墙线条施工
60天 2015年10月09日 2015年12月07日 40
44
A7#楼门窗工程
50天 2015年12月08日 2016年01月26日 43
45
A7#楼外墙装饰工程
110天 2015年12月08日 2016年03月26日 43
46
A1#楼脚手架拆除、外墙修补
90天 2016年01月27日 2016年04月25日 45[FF],44,51
47
A7#楼室外管网、收尾工程
45天 2016年04月26日 2016年06月09日 46,45
48
竣工验收
30天 2016年06月10日 2016年07月09日 15,32,101,86,67,47
49
A7#楼屋面构架层结构
30天 2015年10月29日 2015年11月27日 42,41[FF],39
50
A7#楼屋面砌体、女儿墙、粉刷
30天 2015年11月28日 2015年12月27日 49,41
51
A7#楼屋面保温、防水
30天 2015年12月28日 2016年01月26日 44[FF],50
52
A8#楼2层主体结构
20天 2015年01月22日 2015年02月10日 18[SS],1[SS],33[SS]
53
春节休假
30天 2015年02月11日 2015年03月12日 52
54
A8#楼3-6层结构
28天 2015年03月13日 2015年04月09日 53
55
A8#楼7-12层结构
42天 2015年04月10日 2015年05月21日 54
56
A8#楼13-18层结构
42天 2015年05月22日 2015年07月02日 55
57
A8#楼19-24层结构
42天 2015年07月03日 2015年08月13日 56
58
A8#楼2-32层砌体及零星结构
104天 2015年07月03日 2015年10月14日 56
59
A8#楼25-30层结构
42天 2015年08月14日 2015年09月24日 57
60
A7#楼内墙抹灰工程
92天 2015年08月14日 2015年11月13日 57
61
A8#楼屋面砌体、女儿墙、粉刷
30天 2015年11月14日 2015年12月13日 60,69
62
A8#楼屋面保温、防水
30天 2015年12月14日 2016年01月12日 61
63
A8#楼脚手架拆除、外墙修补
90天 2016年01月13日 2016年04月11日 68,66[FF],62
64
A8#楼封顶
20天 2015年09月25日 2015年10月14日 59
65
A8#楼外墙线条施工
60天 2015年09月25日 2015年11月23日 59
66
A8#楼外墙装饰工程
110天 2015年11月24日 2016年03月12日 65
67
A8#楼室外管网、收尾工程
45天 2016年04月12日 2016年05月26日 66,63
68
A8#楼门窗工程
50天 2015年11月24日 2016年01月12日 65
69
A8#楼屋面构架层结构
30天 2015年10月15日 2015年11月13日 64,60[FF],58
70
A9#楼5-6层主体结构
20天 2015年01月22日 2015年02月10日 52[SS]
71
春节休假
30天 2015年02月11日 2015年03月12日 70
72
A9#楼7-12层结构
42天 2015年03月13日 2015年04月23日 71
73
A9#楼13-18层结构
42天 2015年04月24日 2015年06月04日 72
74
A9#楼19-24层结构
42天 2015年06月05日 2015年07月16日 73
75
A9#楼2-32层砌体及零星结构
104天 2015年06月05日 2015年09月16日 73
76
A9#楼25-30层结构
42天 2015年07月17日 2015年08月27日 74
77
A9#楼内墙抹灰工程
92天 2015年07月17日 2015年10月16日 74
78
A9#楼封顶
20天 2015年08月28日 2015年09月16日 76
79
A9#楼外墙线条施工
60天 2015年08月28日 2015年10月26日 76
80
A9#楼门窗工程
50天 2015年10月27日 2015年12月15日 79
81
A9#楼外墙装饰工程
110天 2015年10月27日 2016年02月13日 79
82
A9#楼屋面构架层结构施工
30天 2015年09月17日 2015年10月16日 78,75
83
A9#楼屋面砌体、女儿墙、粉刷
30天 2015年10月17日 2015年11月15日 77,82
84
A9#楼屋面防水、保温
30天 2015年11月16日 2015年12月15日 83
85
A9#楼脚手架拆除、外墙修补
90天 2015年12月16日 2016年03月14日 81[FF],80,84
86
A9#楼室外管网、收尾工程
45天 2016年03月15日 2016年04月28日 85,81
87
A10#楼16-17层主体结构
20天 2015年01月22日 2015年02月10日 52[SS],70[SS]
88
春节休假
30天 2015年02月11日 2015年03月12日 87
89
A10#楼18-24层主体结构
49天 2015年03月13日 2015年04月30日 88
90
A10#楼25-30层主体结构
42天 2015年05月01日 2015年06月11日 89
91
A10#楼2-32层砌体
122天 2015年05月01日 2015年08月30日 89
92
A10#楼封顶
20天 2015年06月12日 2015年07月01日 90
93
A10#楼内墙抹灰工程
110天 2015年06月12日 2015年09月29日 90
94
A10#楼屋面构架层结构施工
30天 2015年07月02日 2015年07月31日 92
95
A10#楼屋面砌体、女儿墙、粉刷
30天 2015年08月01日 2015年08月30日 94
96
A10#楼外墙线条施工
90天 2015年08月01日 2015年10月29日 94
97
A10#楼外墙装饰工程
150天 2015年10月30日 2016年03月27日 96
98
A10#楼屋面防水、保温
30天 2015年08月31日 2015年09月29日 91,95
99
A10#楼门窗工程
90天 2015年09月30日 2015年12月28日 93,98
100
A10#楼脚手架拆除、外墙修补
90天 2015年12月29日 2016年03月27日 97[FF],99
101
A10#楼室外管网、收尾工程
45天 2016年03月28日 2016年05月11日 100,97
